钻孔桩混凝土充盈超方、桩头超灌与导管台班的造价审核

桥梁涵洞 1212 5天前 3次浏览 0个评论 扫描二维码
文章目录[隐藏]

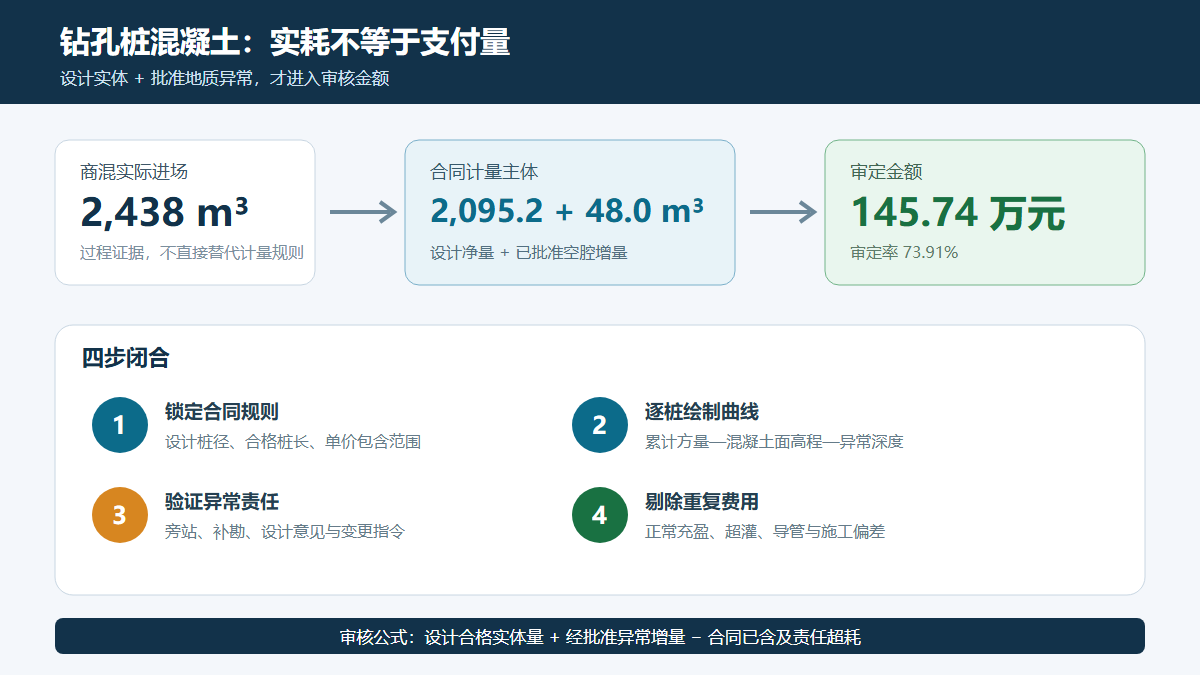

钻孔桩混凝土支付边界信息图

问题背景

桥梁钻孔灌注桩结算时,混凝土小票数量往往明显高于按设计桩径、有效桩长计算的理论方量。承包人通常把差额解释为孔壁扩径、局部塌孔、桩底沉渣置换和水下超灌,并进一步申报导管安拆、泵送台班、桩头多余混凝土凿除外运等费用。若审核仅以商混小票为准,施工损耗、质量风险和合同已含工序就可能被转化为新增支付。

审核应区分三类数量:按图纸形成的合格桩身净量、地质异常且经书面确认的合同外增量、承包人施工控制产生的非支付超耗。混凝土确实进了孔,并不等于全部形成了可计量的合格实体。

真实工程风格案例

以下案例由山区高速公路桥梁标段常见资料脱敏组合,不对应某一特定项目。某大桥共有 32 根直径 1.6 m 钻孔桩,验收合格有效桩长合计 1,042 m。按设计截面计算,桩身混凝土净量为 2,095.2 m³。清单综合单价为 680 元/m³,合同技术条款明确水下灌注、导管安拆、正常扩孔、规定超灌高度及桩头处理均包含在综合单价内。

承包人汇总商混签收单后,以实际进场 2,438 m³申报全部混凝土,并另报水下灌注增加费、导管台班和 78 m³桩头超灌凿除外运。审核组逐桩核对钻孔记录、终孔验收、灌注曲线、混凝土小票、声测结果和桩头高程,发现大部分超方没有孔径检测或异常签证支撑。

其中 3 根桩穿越设计勘察未揭示的小型溶蚀空腔,监理在灌注当日连续见证,混凝土面上升曲线出现平台,后续地质补勘及变更令均确认该异常。按经批准的空腔几何范围和注入记录取小值,核定合同外增量 48.0 m³。其余 294.8 m³差额属于正常充盈、规定超灌、罐车余料及施工控制偏差,不另计。

申报金额与审核金额

申报项目 申报口径 申报金额(元) 审核口径 审核金额(元)
桩身及充盈混凝土 2,438 m³ × 680 元/m³ 1,657,840 设计合格净量 2,095.2 m³ × 680 元/m³ 1,424,736
地质异常增量 混入实际进场总量,未单列 0 批准空腔增量 48.0 m³ × 680 元/m³ 32,640
水下灌注增加费 2,095.2 m³ × 85 元/m³ 178,092 已含清单综合单价 0
桩头超灌凿除外运 78 m³ × 210 元/m³ 16,380 规定超灌及桩头处理已含 0
导管安拆及等待台班 46 台班 × 2,600 元/台班 119,600 水下灌注工序已含,等待无发包人责任证据 0
合计 1,971,912 1,457,376

本案例核减 514,536 元,审定率约 73.91%。审定额由设计合格实体与已批准的地质异常增量组成,而不是由材料进场总量直接决定。

审核逻辑

1. 先读计量规则,再比较理论量与实耗量

若清单按设计桩径和验收合格桩长计量,正常扩孔、泥浆置换、导管内存料、规定超灌和施工损耗通常已通过综合单价考虑。商混小票用于验证供料过程和异常时点,不能自动替代工程量计算规则。

2. 按“逐桩”而不是“全桥平均充盈系数”审核

全桥实耗除以理论量得到的充盈系数只能用于风险筛查。审核应逐桩绘制“累计灌注量—混凝土面高程”曲线,定位异常消耗发生的深度,再与钻孔地质柱状图、塌孔记录和监理旁站对齐。平均系数会把少数真实地质异常与大量正常超耗混在一起。

3. 地质异常增量必须同时满足原因、数量和批准闭合

可另计的异常增量至少需要:合同基准未预见或风险不由承包人承担;异常当日有连续记录和监理见证;后续检测证明桩体合格;变更指令明确支付原则。数量宜取批准几何量、可靠灌注曲线推算量和扣除正常充盈后的实耗量中的合理小值。

4. 桩头超灌不能与桩身混凝土重复支付

规范要求的超灌高度是保证桩顶质量的施工措施,其材料、凿除和弃运通常已含在桩基单价中。只有发包人指令改变桩顶标高或要求超出合同基准的特殊灌注,才分析净增。因导管埋深控制、停灌判断或泥浆指标不当造成的过量超灌不应转嫁。

5. 导管和泵送设备先核综合单价边界

水下混凝土没有导管就无法完成,导管拼装、拆洗、试压和正常等待通常属于工序组成。设备真实使用不等于可以拆项计价。若异常停工由发包人原因造成,也应以指令、起止时间、设备在场状态和可避免性核定净停置,而不能按整个灌注周期计台班。

资料闭合建议

  • 建立逐桩台账,统一桩号、设计桩径、有效桩长、理论方量、首盘时间、末盘时间、实供量、退料量和检测结论。
  • 灌注记录按固定时间间隔填写导管埋深、混凝土面高程和累计方量;出现上升平台时立即标注深度并留存旁站照片。
  • 商混小票应与车辆进出、泵送记录和退料单闭合,跨桩调料、罐车余料及试验取样量单列。
  • 地质异常应形成“现场报告—监理确认—补勘或影像—设计意见—变更指令—工程量计算书”证据链。
  • 桩头标高测量、凿除前后影像和弃运记录用于核验施工过程,但不得绕开合同计量规则另行扩大支付。
  • 审核表应把设计实体、批准异常、正常损耗和承包人原因超耗分栏,避免只给一个笼统充盈系数。

结论

钻孔桩混凝土审核的核心,是把“实际供了多少料”还原为“形成多少合格设计实体、其中多少属于经批准的合同外地质增量”。本案例将 197.19 万元申报额审核为 145.74 万元,保留了 48.0 m³有完整证据的溶蚀空腔增量,剔除了正常充盈、规定超灌、导管工序和施工偏差的重复申报。逐桩曲线、异常深度与变更指令闭合后,合理超方才能从一般损耗中被准确识别。
