装配式桥梁 UHPC 湿接缝净体积、钢纤维与蒸汽养护费用的造价审核

桥梁涵洞 1212 5天前 11次浏览 0个评论 扫描二维码
文章目录[隐藏]

装配式桥梁 UHPC 湿接缝净体积、钢纤维与蒸汽养护费用的造价审核

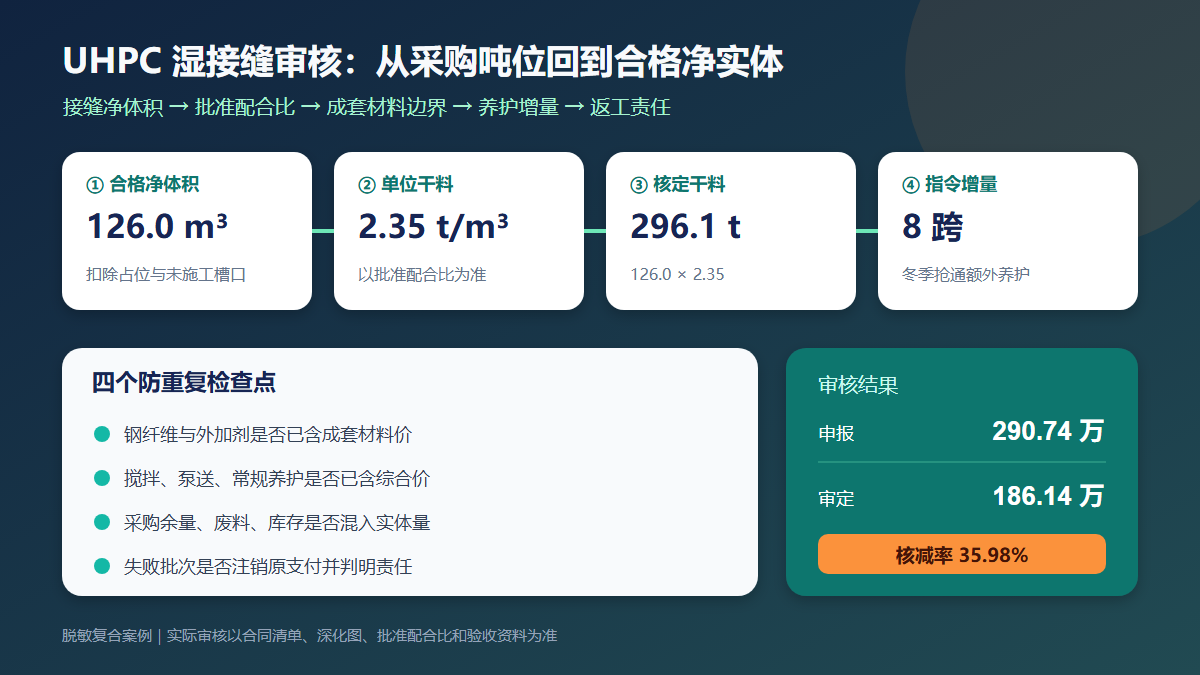

装配式桥梁UHPC湿接缝造价审核信息图

问题背景

装配式桥梁采用预制桥面板或钢—混组合结构时,纵横向湿接缝常使用超高性能混凝土(UHPC)。这类材料单价高、批次小、工艺要求严,结算中容易把预拌干料、钢纤维、外加剂、专用搅拌泵送、保温蒸汽养护和试拌废料分别申报,形成“材料包已经含纤维,现场又拆项;综合单价已经含拌合养护,措施费再次申报;失败批次既计采购量又计返工”的重复计价。

审核不能只用材料进场吨位倒推工程量。应先按批准接缝几何、预埋钢筋占位和实测完成范围计算合格实体净体积,再核对配合比规定的单位材料用量。对采购余量、搅拌机残留、试拌废料、超时弃料和质量返工,要结合合同风险和责任原因判断,不能当然转化为支付量。

真实工程风格案例

以下为根据装配式桥梁结算争议整理的脱敏复合案例,不对应某一特定工程。某高速公路组合梁桥共 28 跨,预制桥面板之间设置 UHPC 纵、横向湿接缝。批准深化图计算接缝毛体积 132.4 m³,扣除预制板齿槽倒角、钢筋密集区占位和未实施的备用连接槽后,验收合格净体积为 126.0 m³。批准配合比规定每立方米使用预拌干料 2.35 t,材料技术文件明确钢纤维和功能外加剂已随干料成套供应。

承包人按仓库出料申报预拌干料 352.8 t,又单列钢纤维 8.4 t、专用搅拌泵送 126.0 m³、28 跨蒸汽养护,并申报 14.6 m³失败批次凿除重做费。审核组把深化图、逐仓浇筑记录、材料批号、搅拌称量、试块强度和接缝验收编号关联后确认:合格实体对应干料为 126.0×2.35=296.1 t;钢纤维已含在成套材料价格中;搅拌、泵送和常规保温养护属于 UHPC 综合单价工作内容。仅有 8 跨因建设单位书面要求冬季抢通,增加了合同基线以外的夜间蒸汽维持和二次覆盖,按经审核的增量成本 3,200 元/跨确认。失败批次源于现场加水超限和温控记录缺失,属于质量返工。

申报金额与审核金额

费用项目 申报工程量与单价 申报金额(元) 审核工程量与单价 审核金额(元) 审核说明
UHPC 预拌干料 352.8 t × 6,200 元/t 2,187,360 296.1 t × 6,200 元/t 1,835,820 按合格净体积和批准单位用量核定
钢纤维 8.4 t × 18,000 元/t 151,200 0 0 已包含在成套预拌干料价格中
专用搅拌与泵送 126.0 m³ × 920 元/m³ 115,920 0 0 属于 UHPC 综合单价工作内容
蒸汽保温养护 28 跨 × 9,500 元/跨 266,000 8 跨 × 3,200 元/跨 25,600 仅确认抢通指令形成的基线外增量
失败批次凿除重做 14.6 m³ × 12,800 元/m³ 186,880 0 0 加水和温控失控导致,属质量返工
合计 2,907,360 1,861,420 核减 1,045,940 元,核减率 35.98%

案例金额用于展示审核方法。实际项目应以合同清单、批准深化图、配合比和项目所在地计价依据为准。

审核逻辑

  1. 先锁定合格实体净体积。 按接缝编号、设计长度、实测宽深和最终验收状态计算毛体积,扣除预制构件占位、未施工槽口及已由其他清单计量的构造。材料出库量只能用于耗量校核,不能替代实体工程量。
  2. 用批准配合比反算材料。 净体积乘单位干料用量得到理论支付基数,再与逐锅称量、包装批号和库存盘点核对。采购余量、包装损耗和跨期库存不得计入当期实体。
  3. 审清成套材料边界。 预拌 UHPC 的报价组成应明确是否已经包含钢纤维、减水剂、膨胀组分和技术服务。已随成套材料供应的组成,不应以“现场实际投入”为由再次拆项。
  4. 区分常规工艺与指令增量。 专用搅拌、短距离转运、泵送、覆膜、常规保温和标准养护通常是形成合格 UHPC 的必要工序。只有书面指令改变工期、温控标准或作业时段形成的净增成本,才进入价款调整。
  5. 失败批次先判责任。 将拌合时间、用水量、环境温度、扩展度、试件强度和凿除记录放在同一批次轴上。现场擅自加水、超时浇筑、振捣或养护不当导致的重做,不应由建设单位支付。
  6. 防止返工材料双计。 被凿除的失败批次既不能保留原材料工程量,又以重做工程量再次支付;若异常确属发包人风险,也应扣除可回收材料、保险赔偿和原清单已支付部分,只核净损失。

资料闭合建议

  • 为每道接缝设置唯一编号,关联深化图尺寸、钢筋隐蔽验收、浇筑仓号、材料批次、试件编号和完工验收结果。
  • 每锅记录干料包号、钢纤维随料状态、用水量、拌合时长、扩展度、入模温度和实际浇筑部位,禁止只保留汇总领料单。
  • 建立“期初库存+进场-退库-废弃-期末库存=有效领用”的物料平衡,并将有效领用与合格实体理论耗量对比。
  • 询价或组价时附材料组成清单,明确钢纤维、外加剂、专用设备和技术服务是否含价,避免结算阶段重复拆分。
  • 冬季或抢工养护应记录原合同养护基线、书面指令、蒸汽流量、覆盖时间、环境温度和额外人工,只申报可验证的差额。
  • 对不合格批次形成原因分析、处治审批、凿除数量和重做验收闭环,并在计量台账中注销原批次支付量。

结论

UHPC 湿接缝审核的核心,是把高价材料从“采购和领用”还原到“经批准配合比形成的合格净实体”。本案例申报 290.74 万元,审核确认 186.14 万元,保留合格接缝所需干料和抢通指令形成的真实养护增量,剔除成套材料拆项、常规工艺重复计费和责任性返工。只要接缝编号、逐锅材料和验收实体三线闭合,高单价材料也能做到数量可复算、责任可追溯。
