墩侧检修梯把地面、墩顶和支座检查位置连起来,检修平台提供停留、转身和操作空间。它们不像主梁那样显眼,却直接影响养护人员能否安全到达。算价只盯梯梁和踏步钢材,常常漏掉连接、防坠落、防腐以及高处安装;反过来,把采购钢材、格栅板和平台面积全部叠加,又可能重复计算。

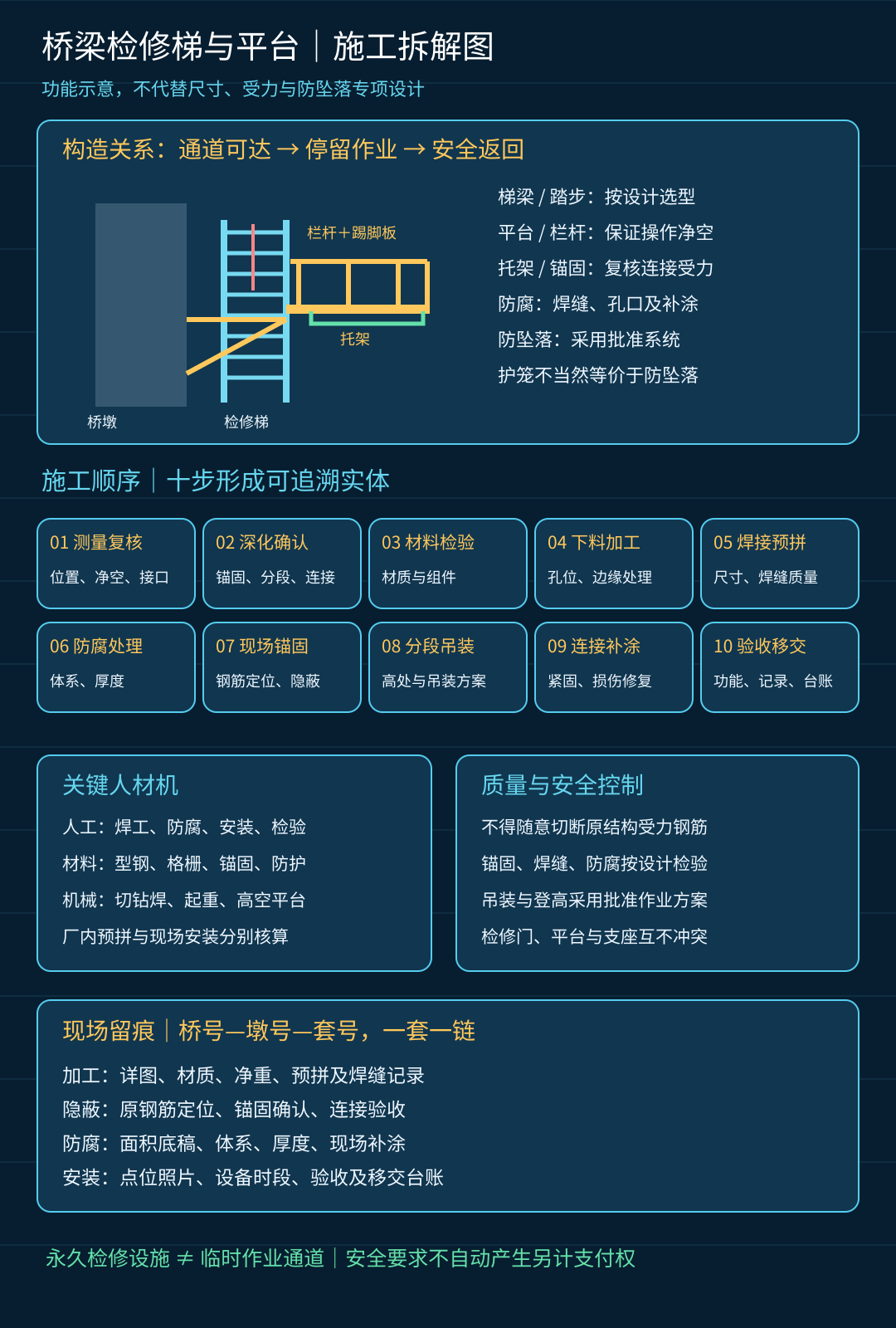

一、先看构造,不把所有钢件混成一吨
典型系统包括梯梁、踏步或踏棍、休息平台、操作平台、栏杆、踢脚板、支承托架、连接板与锚固件。按设计还可能配置门禁、防坠落导轨及相应连接件。直梯、斜梯和带转折的楼梯不是同一种构造,护笼也不能不经设计就当成防坠落系统的等价替代。
位置核查尤其重要:梯子能不能到达平台,平台与支座、排水管是否冲突,检修门能否打开,平台是否留出必要净空。既有桥增设设施涉及锚固时,应核验原结构和钢筋位置,不得为方便安装随意切断受力钢筋。本文配图为功能示意,不提供可直接施工的受力与尺寸设计。
二、施工流程与人材机
施工按“测量复核—深化确认—材料检验—下料加工—焊接预拼—防腐处理—现场锚固—分段吊装—连接补涂—验收移交”组织。工厂预拼能提前发现孔位偏差,防腐工序则需兼顾焊缝、边缘、孔口和现场安装损伤。热浸镀锌或涂装体系按设计选择,不能未经批准互换。
人工主要是测量工、金属加工工、焊工、防腐工、安装工和检验人员;材料包括型钢、钢板、格栅板、螺栓、锚固材料、防腐材料及成套防坠落装置;机械包括切割钻孔设备、焊机、起重机、高空作业平台或桥检车。每类设施的安装条件不同:地面可达、桥下水域、临近运营道路,机械和安全措施不会一样。

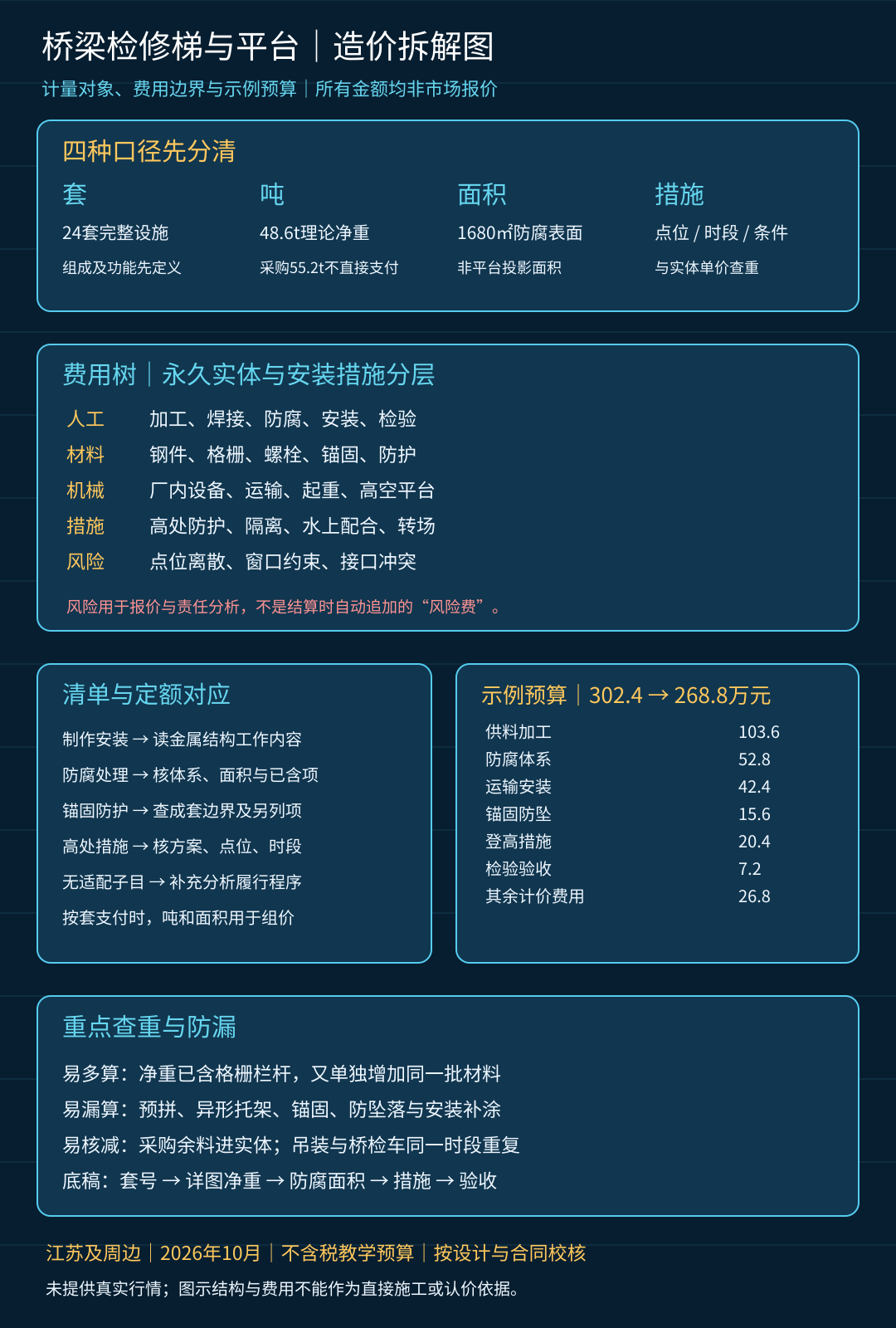

三、工程量口径:套、吨、平方米不能随意互换
清单按套支付时,每套的组成、数量、材质与功能要先定义,梯高变化或平台增减再按合同处理。按吨计量时,按批准详图计算合格安装的理论净重,采购余料、边角料、返工钢材和临时吊耳不直接进入永久工程量。螺栓、锚固件、格栅板是否纳入重量,查项目计量规则,不能凭习惯决定。
防腐面积按设计体系及计量规则计算有效表面,不能用平台投影面积代替全部钢构件表面。格栅防腐尤其需要采用适用口径,不能照实心板简单算两面。栏杆按长度、防坠落设备按套、锚固按组或件,只在清单允许独立支付时分别计量;否则用于综合单价分析与资源校核。
四、清单定额对应与成本树
先确定是一体采购安装,还是分开制作、防腐和安装。成套报价已含踏步、格栅、栏杆时,不再另加同一批材料。定额可按适用体系中的金属结构制作安装、钢构件防腐、锚固和高处作业内容比对;具体子目须读工作内容与章说明,不虚填一个“全国统一编号”。没有适合子目时,按批准方案提出补充分析,并履行项目规定程序。
费用树分五条:人工负责加工和安装;材料负责永久构件与耗材;机械负责厂内加工和现场吊装;措施负责登高通道、隔离防护与水上配合;风险分析考虑离散点位、安装窗口和接口冲突。风险通常体现在合理报价和合同分担中,不是结算时自动加的一笔“风险费”。管理、利润、规费、税金还应按适用计价口径处理。
五、改编算例:先审题,再拆项
假设一组桥梁设置24套检修设施,批准详图理论净重48.6吨,防腐计量表面积1680平方米。图中已明确格栅和栏杆包含在该净重内,锚固与防坠落装置另列。承包人按采购重量55.2吨组价,又增加格栅和栏杆材料费,最初总价测算为302.4万元。
复核先锁定24套的范围,再把55.2吨减为48.6吨,余下6.6吨作为采购损耗及余料平衡分析;然后删除与净重重复的格栅、栏杆材料,保留其对应加工工序;最后根据现场方案补足原报遗漏的登高措施和验收检测。修正预算为268.8万元。
| 费用包 | 示例金额(万元) | 核查对象 |
|---|---|---|
| 金属构件供料与加工 | 103.6 | 净重、材质、焊接与预拼 |
| 设计防腐体系 | 52.8 | 计量表面积、体系、厚度 |
| 运输与安装 | 42.4 | 分段、运输条件、吊装方案 |
| 锚固与防坠落装置 | 15.6 | 另列组件及隐蔽验收 |
| 登高与安全措施 | 20.4 | 作业点位、窗口、租用时间 |
| 检验及验收 | 7.2 | 材料、焊缝、防腐、连接 |
| 其余适用计价费用 | 26.8 | 取费基数、合同风险边界 |
| 合计 | 268.8 | 不含税示例测算 |
该算例设定为江苏及周边地区、2026年10月、分散墩位安装的教学预算,全部金额为假设,不是钢材、防腐或桥检车行情,也不是实际项目审定额。防腐体系与高处条件变化时不可直接套用总价。
六、容易漏项,也容易核减
漏项集中在异形托架、预拼、锚固、安装补涂、踢脚板、检修门、运输分段和高处防护。重复计价集中在钢重量已含格栅又按面积买一次、成套防腐与独立防腐叠加、吊装机械与桥检车同一作业重复计时、临时脚手材料作为永久钢结构计量。
建立一份“桥号—墩号—套号”台账,将详图重量、防腐面积、锚固隐蔽、安装照片和验收结果对应起来。同望组价时分开永久实体与安装措施;AI可以协助比对物料清单重复项,但工程量、材料性能和安全构造必须人工复核。做到一套设施一条证据链,小附属才不会变成结算里的大漏洞。
本篇依据
交通运输部《公路桥涵施工技术规范》(JTG/T 3650—2020)公告,公开日期2020年6月30日:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200630_3321368.html 。《公路桥涵养护规范》(JTG 5120—2021)公告,公开日期2021年8月20日:https://xxgk.mot.gov.cn/jigou/glj/202108/t20210825_3616530.html 。同时参照上述2018年版标准招标文件的专用文件框架。2026年10月14日检索核验。具体梯台构造、承载、防坠落和验收指标以设计及项目适用标准为准;本文未将通用规范解释成独立支付授权。
配图


相关推荐: 软基塑料排水板怎么组价?机器记录258万米,不能直接拿来结算
塑料排水板看起来只是“打一根带子”,真正组价时却至少有五个量:设计长度、采购长度、设备记录长度、现场打设长度和验收合格长度。再叠加砂垫层、堆载土、监测、卸载和材料周转,最容易出现的不是漏一条定额,而是把不同状态的量混在一起。 一、先看它在软基里怎么工作 塑料排…
