问题背景
旧路改扩建、分幅保通和夜间短作业面施工会显著增加沥青面层纵横向接缝。结算中常见做法是按接缝总长度申报红外加热,再分别申报切边、乳化沥青、人工涂刷、小型压路机和交通维护,甚至把质量不合格后的二次接缝处治也计入变更。问题在于,沥青摊铺综合单价通常已经包含常规接缝施工,批准的新单价也可能已经综合了全部处治工序。
审核不能见到新增接缝就把所有工料机相加,而应先恢复投标施工组织下的接缝基线,再确认发包人指令造成的净增长度,并检查新单价的工作内容是否与拆项申报重叠。
真实工程风格案例

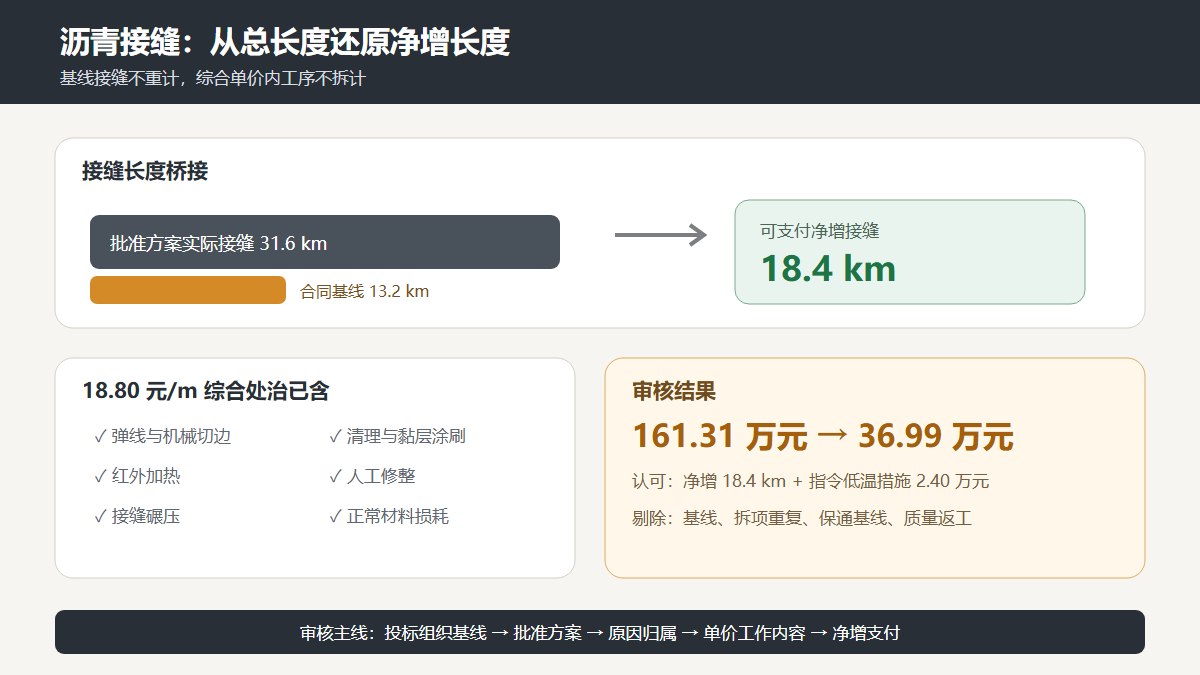

以下案例根据高速公路旧路加铺标段常见争议脱敏组合,不对应某一特定项目。某标段实施 22.4 km 沥青上面层罩面,投标方案按连续半幅摊铺编制,合同单价已包含每日正常横向施工缝和半幅纵缝处治。施工前,交警及建设单位因节假日保通要求,将连续作业调整为多个夜间短封闭区段,并要求部分区段再分车道摊铺。经施工组织对比,合同基线接缝为 13.2 km,批准方案形成接缝 31.6 km,净增 18.4 km。
承包人按 31.6 km 接缝总长申报红外加热,同时拆报机械切边、乳化沥青、小型压路机、交通安全设施和 4.2 km渗水超限段返工。监理已在变更单中批准“新增接缝综合处治单价 18.80 元/m”,工作内容包括弹线切边、清理、涂刷黏层、加热、人工修整和接缝碾压。因此上述工序不能再次拆分。
另有连续低温的 5 个夜班,建设单位为确保开放交通时间,书面要求增加保温毯和移动热风设备,现场记录、租赁票据和使用区段完整,审核按 24,000 元一次性核定。4.2 km渗水超限发生在已完区段,质量检测与返工指令表明属于接缝压实不足,不能作为合同外新增。
申报金额与审核金额
| 申报项目 | 申报口径 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 红外加热处治 | 31,600 m × 18.50 元/m | 584,600 | 净增 18,400 m × 综合单价 18.80 元/m | 345,920 |
| 机械切边 | 31,600 m × 9.80 元/m | 309,680 | 已含新增接缝综合单价 | 0 |
| 乳化沥青及人工涂刷 | 5.85 t × 5,100 元/t | 29,835 | 已含新增接缝综合单价 | 0 |
| 小型压路机接缝碾压 | 42 台班 × 5,500 元/台班 | 231,000 | 已含新增接缝综合单价 | 0 |
| 分段保通设施维护 | 汇总申报 | 260,000 | 已含交通导改及安全生产合同基线 | 0 |
| 渗水超限段二次处治 | 4.2 km 汇总申报 | 198,000 | 质量责任返工,不予计量 | 0 |
| 低温夜班附加保温 | 未单列 | 0 | 书面指令、5 个夜班据实核定 | 24,000 |
| 合计 | 1,613,115 | 369,920 |
本案例核减 1,243,195 元,审定率约 22.93%。主要差异来自把接缝总量改为相对合同基线的净增量,并消除综合单价与工料机拆项之间的重复。
审核逻辑
1. 先恢复合同接缝基线
即使没有交通组织变化,摊铺起终点、每日收工和半幅施工也会形成接缝。合同技术规范已经要求切齐、清理、涂刷黏层和压实的,这部分不能因后来统计出接缝长度就再次支付。基线应由投标施工组织、计划工期、摊铺宽度和合理日进度共同还原。
2. 只计发包人原因形成的净增接缝
审核量应为批准方案接缝量减合同基线接缝量,并扣除承包人设备故障、供料中断、组织不当形成的施工缝。本案例 31.6 km 是实际总量,13.2 km 是本应发生的基线,支付量为 18.4 km,而不是全长重计。
3. 新增综合单价与拆项费用只能保留一套
综合处治单价已包含切边、清理、黏层、加热、人工修整和碾压时,材料领用单、设备台班和劳务结算只能作为成本合理性的依据,不能再形成第二次支付。审核前应制作“单价工作内容—现场工序—另报项目”对照表。
4. 额外低温措施必须有超出基线的明确指令
正常季节性保温和温度控制属于承包人施工组织责任。本案例仅认可建设单位为特定开放交通目标书面要求的 5 个低温夜班附加设备,并按可核验的实际合理成本计取;没有指令或无法对应区段、班次的保温投入不应泛化到全线。
5. 质量返工与变更净增严格分账
接缝渗水、离析、压实度不足等质量缺陷,即便确实发生切除重铺、重新加热和交通维护,也应先追溯责任。因施工质量不合格导致的返工不进入变更计量,更不能借新增接缝项目掩盖。只有原基层突发病害或发包人指令改变成品标准,才另行判断。
资料闭合建议
- 变更前后施工组织图应标出摊铺方向、幅宽、作业段起终点、开放交通时点及纵横缝位置,形成可量测对比。
- 接缝台账按日期、桩号、类型、形成原因、长度、责任方和验收结果逐条登记,不只汇总总公里数。
- 新单价分析表完整列明切边、黏层、加热、人工修整、压实及正常损耗,防止现场再次拆项申报。
- 红外加热设备轨迹、乳化沥青领用、小型压路机台班与接缝验收段落相互关联,作为合理性旁证。
- 低温附加措施应具备书面指令、气温记录、使用班次、租赁结算和开放交通记录,严格限定适用区段。
- 渗水、压实度及渗水系数检测不合格段单独建立质量责任台账,与合同外新增工程量彻底分开。
结论
沥青接缝费用审核的关键,是建立“合同应有接缝—批准方案实际接缝—责任扣除—综合单价边界”的净增模型。本案例将 161.31 万元申报额审核为 36.99 万元,既认可了保通指令造成的 18.4 km新增接缝和特定低温夜班措施,也剔除了基线接缝、综合单价内工序及质量返工。接缝位置、形成原因和单价内容逐条闭合后,复杂的分幅施工也能避免重复支付。
