桥面排水看着不起眼,结算时却经常从“几根管”变成一整套争议:泄水口按套还是按个,横管、立管怎么量,弯头和三通另不另算,支吊架是否含在管道单价里,桥检车和交通维护能不能再计。
真正的审题方法只有一句:先还原排水路径,再确定每个构件的支付边界。

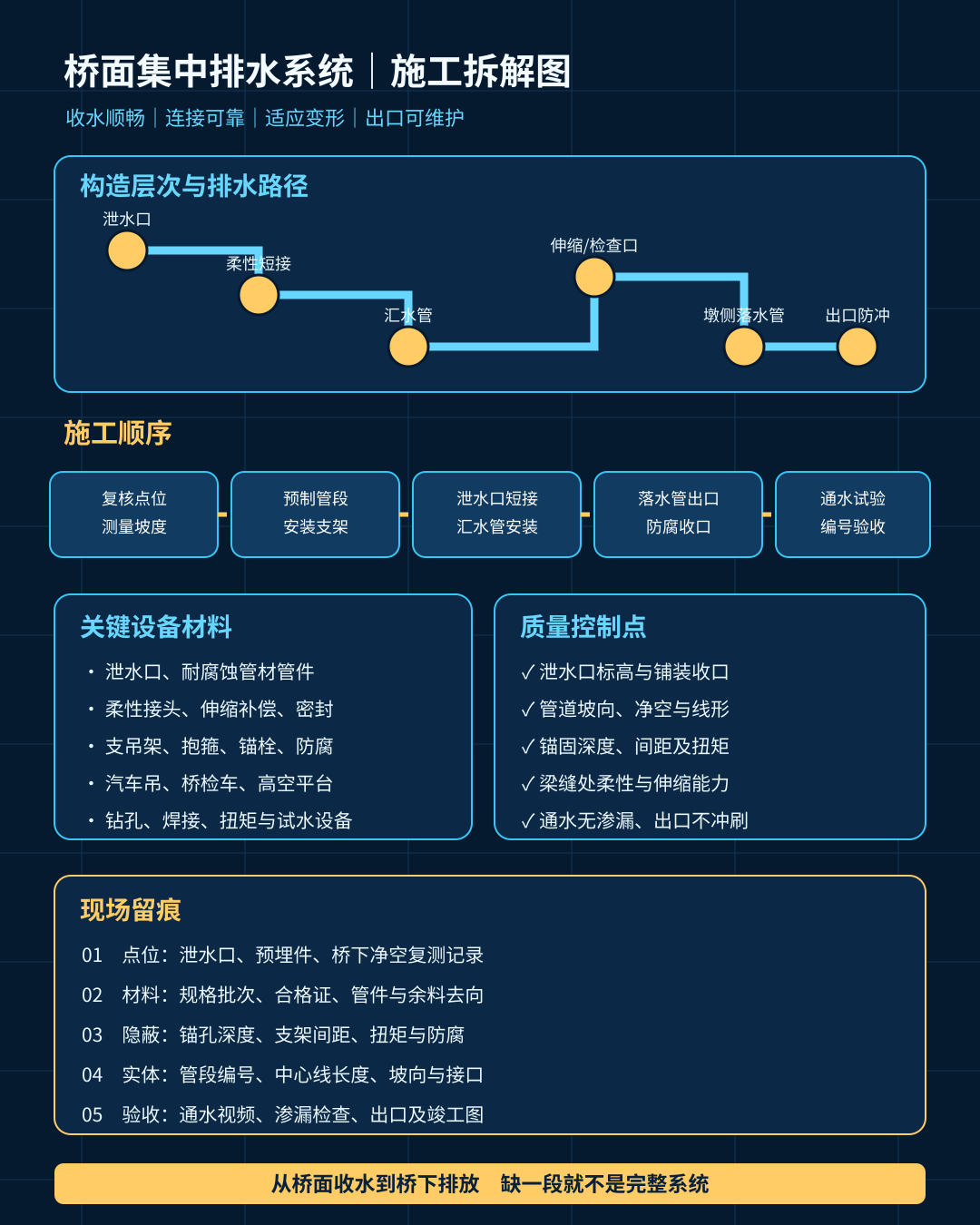

一、先看系统,不要先翻定额
一套常见的桥面集中排水系统,可拆成七段:
- 桥面泄水口:格栅、框座、集水斗及与铺装层的收口;
- 短接与柔性连接:吸收施工误差和梁体变形;
- 纵向或横向汇水管:按设计坡度把各泄水口串联;
- 弯头、三通、异径接头、伸缩补偿及检查口;
- 支吊架、抱箍、预埋件和后置锚栓;
- 墩侧落水管、出口弯管及防冲刷设施;
- 必要时设置收集池、沉淀或油水分离等环保设施。
任何一段缺失,水都可能从“排出去”变成“沿梁体流”。因此施工与计价都应以完整功能链为对象。
二、施工流程与关键留痕
典型顺序为:复核泄水口和预埋点位→测量桥下净空及管线坡度→预制管段和支架→安装泄水口、短接→安装支吊架及汇水管→布置伸缩、柔性接头和检查口→安装墩侧落水管→完成出口消能防冲→通水试验、检查渗漏和排水能力→补做防腐、编号并形成竣工图。
主要材料包括泄水口组件、耐候或耐腐蚀管材、管件、密封件、支架、锚栓和防腐材料。主要机械有汽车吊或随车吊、桥检车或高空作业平台、电焊机、钻孔设备、扭矩工具和试水设备。人工不只是管道安装工,还包括测量、焊接、防腐、高空安全监护和交通疏导人员。
必须留下五类证据:预埋点复测、管道中心线实测、隐蔽锚固记录、通水试验记录、竣工走向与构件编号。采购单和领料单只能证明材料投入,不能替代安装验收量。

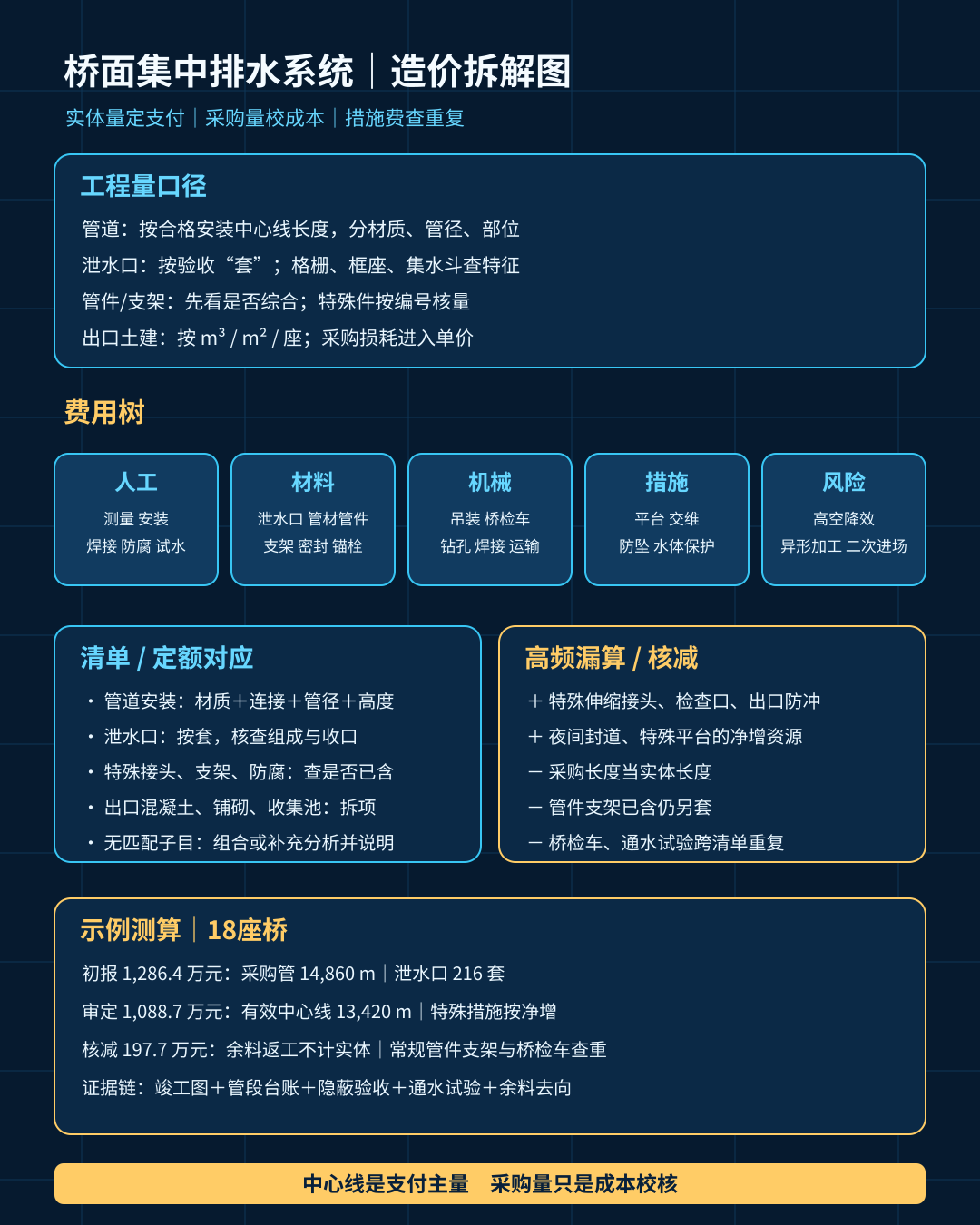

三、工程量口径:米、套、个、处不能混
管道一般按设计或竣工中心线的合格安装长度计量,弯头位置也沿中心线连续量取,不能把采购损耗、余料、临时试装管和返工拆除量计入实体长度。不同材质、直径或安装部位影响价格时,应分别列量。
泄水口宜按完成并验收的“套”计,包括格栅、框座、集水构造等,具体仍服从项目清单特征。支吊架、管件、柔性接头和检查口是否单列,必须看专用合同和清单工作内容;若综合在管道单价中,就不能再按个重复申报。
出口混凝土、防冲刷铺砌、收集池等属于不同计量对象,应按立方米、平方米或座拆项。桥检车、吊篮、交通维护属于措施资源:若原排水清单综合单价已含常规高空安装,就不能再次全额计取;只有特殊封道、夜间作业或合同外专用平台有明确指令和记录时,才讨论净增。
四、组价逻辑:实体为主,措施和风险另查边界
建议按五棵费用树组价:
- 人工:测量、安装、焊接或热熔连接、防腐、试验和安全监护;
- 材料:泄水口、管材管件、支架锚栓、密封与防腐材料;
- 机械:吊装、高空平台、焊接钻孔、运输及试水设备;
- 措施:临时作业平台、交通组织、桥下防坠和水体保护;
- 风险:高空低效率、异形管段加工、交叉施工及二次进场。
套定额时,先选择与材质、连接方式、管径、安装高度相近的管道安装子目,再按项目规则换算材料和消耗;泄水口、支架、防腐及土建出口分别匹配。没有完全对应子目时,可组合相近子目或编制补充分析,但必须说明调整依据,不能用“成套设备价”把所有费用装进一个黑箱。
五、改编算例:初报1,286.4万元,审定1,088.7万元
某标段18座桥安装集中排水系统。完成泄水口216套,施工单位采购各类管材14,860米,结算初报1,286.4万元:管材及管件721.6万元,泄水口226.8万元,支架与防腐134.7万元,高空平台及交通维护118.6万元,试验与出口设施84.7万元。
复核时先按竣工图和现场抽测建立管段台账。有效中心线长度为13,420米;采购量中有610米合理损耗,430米余料转入下一标段,280米用于试装及返工,120米缺少去向记录。损耗可以进入单价消耗,余料和返工不能变成实体工程量。
再查清单边界:普通弯头、三通和常规支架已包含在相应安装单价中;特殊伸缩接头和可拆检查口有设计编号,可单列。常规桥检车费用原单价已含,只认可业主要求夜间封道增加的净台班。通水试验属于系统验收内容,不再重复计取人工机械,但新增的桥下防冲刷出口按实结算。
最终审定:管道及管件628.4万元,泄水口208.6万元,支架与防腐112.7万元,特殊高空及交通措施81.3万元,试验相关和出口57.7万元,合计1,088.7万元,核减197.7万元。
这个算例的关键不是把采购长度简单砍成竣工长度,而是把“实体工程量、单价消耗和措施资源”分别归位。
六、最常见的六个错套漏套
一是把采购米数当结算米数;二是管件已含仍按个另套;三是不同管径、材质和连接方式混用一个单价;四是漏掉特殊伸缩接头、检查口、墩侧固定和出口防冲;五是桥检车与管道安装机械费重复;六是只完成管道安装,没有通水试验和竣工编号,却按完整系统申报。
审计时还要跨清单查重:桥面铺装是否已含泄水口收边,墩柱附属是否已含预埋件,环保项目是否已计收集池,交通组织费是否在总价措施中包干。施工单位做同望组价时,也应给每个资源加“归属标签”,再用设备台班、管件数量和采购量做成本校核,而不是反过来用成本量替代支付量。
结论:桥面排水按功能交付,按合同计量。管道中心线是主量,采购量是成本证据,通水合格才是支付前提。
参考依据
技术及计量内容于2026年9月16日核验:
- 交通运输部《公路桥涵施工技术规范》(JTG/T 3650—2020),自2020年10月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200630_3321368.html
- 交通运输部《公路桥涵养护规范》(JTG 5120—2021),公告日期2021年8月20日,自2021年11月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202108/t20210825_3616530.html
- 交通运输部《公路工程标准施工招标文件》(2018年版)及第八章工程量清单计量规则,2018年3月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
具体项目应以合同专用条款、项目技术规范、施工图、清单计量规则和有效变更文件为准。文中价格与金额均为示例测算。
配图


相关推荐: 沥青厂拌热再生 RAP 含水率、再生剂与产能损失的造价审核
沥青厂拌热再生 RAP 含水率、再生剂与产能损失的造价审核 问题背景 改扩建公路把旧沥青路面铣刨料(RAP)用于厂拌热再生,通常同时出现破碎筛分、含水率换算、再生剂、新集料补充、废料处置和拌合楼降产等费用。结算争议往往不是“有没有使用旧料”,而是申报基数混用了…
