问题背景
路堑石方开挖结算中,承包人常以挖掘机破碎锤记录、孤石照片和车辆台账为依据,另行申报大块石二次解小、机械破碎、设备等待及超粒径石料弃运。争议的关键不在于破碎锤是否真实工作,而在于这些工作是合同石方开挖综合单价内的正常工序,还是发包人改变施工条件后产生的合同外净增。
通常,石方开挖单价已包含钻孔、爆破、解小、装运、边坡修整以及满足填料粒径要求所需的加工。若因承包人布孔、装药或起爆控制不当形成大块石,再把二次解小拆项申报,实质上是把完成合格产品所需的内部工序重复计价。只有禁爆范围、施工方法或质量标准发生了有书面依据的变化,才进入变更测算,而且应扣回原合同中已含的基线成本。
真实工程风格案例
以下案例由山区高速公路路基标段常见资料脱敏组合,不对应某一特定项目。某深挖路堑验收石方开挖量为 68,400 m³,合同综合单价 76 元/m³,单价分析已包含爆破、大块石解小、装车、1 km 内运输及边坡修整。
施工期间,承包人根据破碎锤台班和筛分记录,统计 9,620 m³超粒径石料,按 38 元/m³另报二次解小;另把破碎后的 6,800 m³石料按弃方申报增加运输。审核发现,这些石料多数来自常规爆区,既无异常地质记录,也无监理确认的合同条件变化,且部分破碎料已经作为路基填料使用,不能一边计加工、一边按废料计弃运。
另有邻近学校的 140 m 路段,原招标图纸允许控制爆破,施工后因地方安全管控,建设单位书面指令改为机械破碎。联合测量核定该段合格石方 8,400 m³,批准机械破碎综合价 128 元/m³。由于这 8,400 m³仍已计入总石方工程量,审核只确认相对原合同 76 元/m³的净增差价 52 元/m³,而不是再支付一遍机械破碎全价。
申报金额与审核金额
| 申报项目 | 申报口径 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 合格石方开挖 | 68,400 m³ × 76 元/m³ | 5,198,400 | 验收净量 68,400 m³ × 76 元/m³ | 5,198,400 |
| 常规爆区二次解小 | 9,620 m³ × 38 元/m³ | 365,560 | 属于石方开挖综合单价内工序 | 0 |
| 禁爆段机械破碎 | 8,400 m³ × 128 元/m³ | 1,075,200 | 仅计批准方法变化净差:8,400 m³ ×(128-76)元/m³ | 436,800 |
| 破碎锤等待台班 | 54 台班 × 3,600 元/台班 | 194,400 | 无发包人原因连续停工证据 | 0 |
| 超粒径石料增加弃运 | 6,800 m³ × 14 元/m³ | 95,200 | 已利用为填料,且装运在原单价内 | 0 |
| 合计 | 6,928,760 | 5,635,200 |

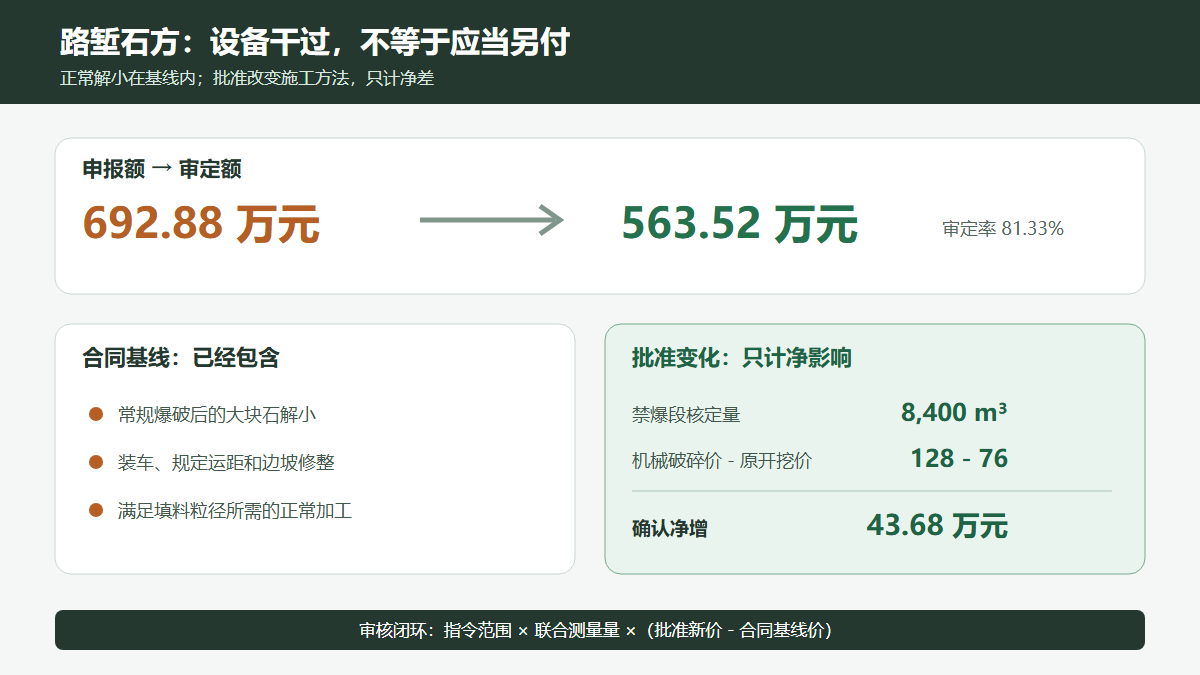

本案例核减 1,293,560 元,审定率约 81.33%。其中真正的合同外费用不是机械破碎全价,而是批准禁爆段改变施工方法后,相对于原爆破开挖基线的净增差额。
审核逻辑
1. 先确定合同交付成果,而不是先数设备台班
若清单按合格石方开挖体积计量,综合单价对应的是完成爆破、解小、装运和修整后的成果。破碎锤台班只能证明施工过程发生,不能证明该过程应脱离综合单价另行支付。审核应先查清单计量规则、技术规范和单价分析,再判断设备记录的合同属性。
2. 把“正常解小”与“施工方法变更”分区核量
正常爆区的大块率受岩体节理、炮孔布置和装药控制共同影响,一般由承包人通过优化爆破和二次解小完成。批准禁爆段则应以指令起止桩号、联合断面和验收方量为边界,不能用全线破碎锤工作量反推变更工程量。
3. 方法替代应计算净影响,避免原价与新价叠加
本案例的 8,400 m³已经进入 68,400 m³石方开挖支付量。若再按 128 元/m³支付机械破碎全价,就会同时保留原 76 元/m³基线。正确做法是按批准新方法与原合同方法的可比口径计算差价,并核对新单价是否已含装运、修坡和机械进退场。
4. 解小量不能仅靠松方堆积体积
破碎前后的松散堆积体积受空隙率影响,不能直接作为清单工程量。可用原地断面量、经批准的分区测量和合格实体量闭合;设备产量、照片和筛分记录用于验证过程。对同一批石料,应建立来源、加工、利用或弃置的唯一去向。
5. 等待和弃运必须同时验证责任与实际去向
设备在场不等于发生可补偿停置。台班索赔需有发包人原因、停工指令、起止时间、设备不可撤离和费用未在其他项目补偿的证据。弃运则需与运输签证、弃渣场收方及填料调配表一致;已经利用的石料不得再按弃方支付。
资料闭合建议
- 在开工前固化爆破区、禁爆区和机械开挖区,记录桩号、断面、设计方量及对应计价方式。
- 爆破记录应闭合炮孔数量、装药量、起爆网络、大块率和二次解小位置,避免用全线台班笼统申报。
- 方法变化必须形成“外部限制文件—发包人指令—施工方案审批—联合测量—验收记录—差价计算书”证据链。
- 建立石料流向台账,同一来源方量只能对应路基利用、加工后利用或弃置三种去向之一。
- 机械台班记录应附工作区间、作业小时、燃油记录和影像,并与当日工程量匹配。
- 变更新单价要与原合同单价统一边界,明确是否包含解小、装运、修坡、进退场和管理费。
结论
路堑石方破碎审核的核心,是区分完成合格石方产品所必需的正常解小,与发包人批准改变施工方法形成的净增。本案例将 692.88 万元申报额审核为 563.52 万元:保留全部合格石方基线和禁爆段 43.68 万元净差,剔除常规解小、无责任依据的等待及已利用石料弃运。只要分区、数量、责任和单价边界闭合,破碎锤“确实干过”就不会被误等同于“应当另付”。
