问题背景
先简支后连续预制梁安装时,临时支座承担架梁阶段荷载,负弯矩施工完成后再落梁到永久支座并完成体系转换。结算争议常集中在临时支座制作安装、硫磺砂浆拆除、砂筒或砂箱替代、同步顶升、设备待机等费用是否可以分别计取。
审核不能按现场工序数量简单拆项。若梁板安装或上部结构综合单价已包含临时支承、落梁和体系转换,再单列临时支座及拆除费用就会重复。若建设单位批准改变临时支座形式,也应先扣除原方案已含成本,只核定新方案相对合同基线的净影响。
真实工程风格案例
以下案例由高速公路预制 T 梁安装资料脱敏组合,不对应某一特定项目。某桥共安装 180 片 40 m T 梁,合同梁板安装综合单价为 48,000 元/片,技术条款明确包含临时支承、横向稳定、落梁、支座就位及体系转换。投标方案采用可熔硫磺砂浆临时支座,每片梁 4 个支点,共 720 个。
承包人结算时在梁板安装费之外,另报 720 个临时支座制作安装、720 个硫磺砂浆拆除、12 联体系转换顶升及架桥机等待。施工中有 64 片梁所在区域因消防和成品保护要求,建设单位书面批准把原硫磺砂浆临时支座改为砂筒式临时支座,共 256 个。经双方核价,砂筒方案可比综合成本为 1,450 元/个,原方案在投标综合单价中的可比成本为 620 元/个。
审核确认,180 片梁的安装综合价正常支付;临时支座、拆除和体系转换均属于原单价内工序。对于 256 个经批准换型的支点,仅确认 1,450-620=830 元/个的净增。架桥机等待发生在承包人调整施工组织期间,没有发包人停工指令,不予计取。
申报金额与审核金额
| 申报项目 | 申报口径 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 预制 T 梁安装 | 180 片 × 48,000 元/片 | 8,640,000 | 验收合格 180 片 × 48,000 元/片 | 8,640,000 |
| 临时支座制作安装 | 720 个 × 820 元/个 | 590,400 | 已含梁板安装综合单价 | 0 |
| 硫磺砂浆拆除清理 | 720 个 × 260 元/个 | 187,200 | 原方案拆除及落梁工序已含 | 0 |
| 砂筒临时支座换型 | 256 个 × 1,450 元/个 | 371,200 | 只计净增:256 个 ×(1,450-620)元/个 | 212,480 |
| 同步顶升与体系转换 | 12 联 × 28,600 元/联 | 343,200 | 属于梁板安装合同工作内容 | 0 |
| 架桥机等待 | 18 台班 × 12,500 元/台班 | 225,000 | 无发包人责任停工证据 | 0 |
| 合计 | 10,357,000 | 8,852,480 |

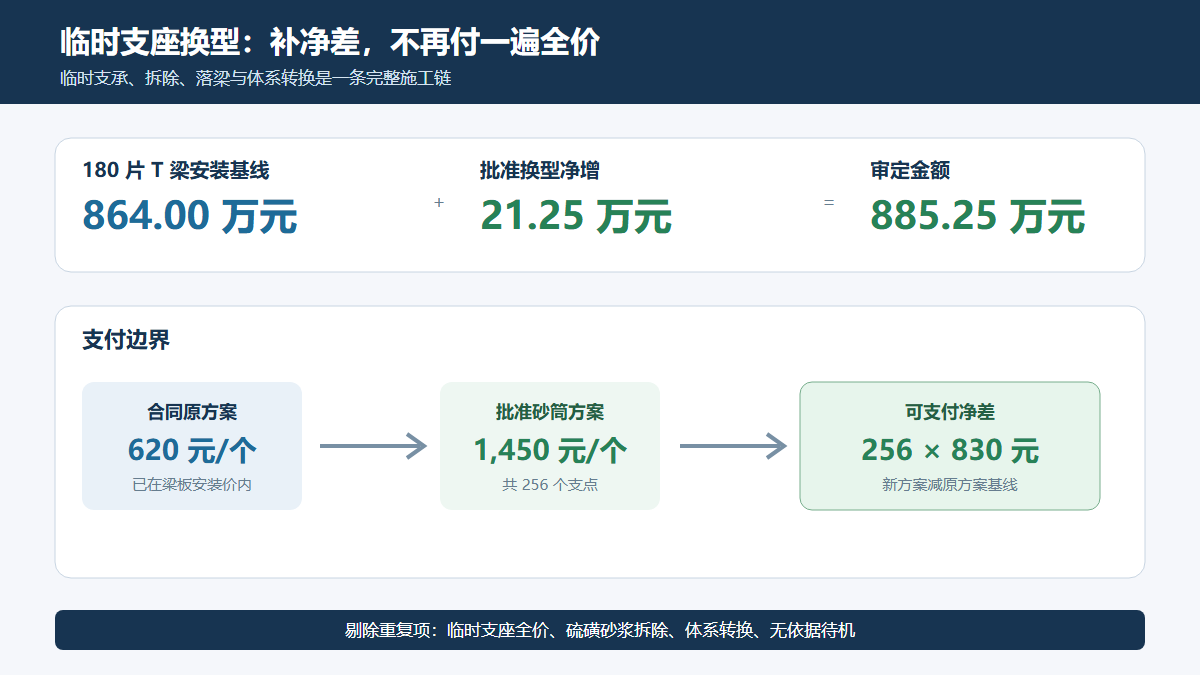

本案例核减 1,504,520 元,审定率约 85.47%。保留的是换型指令造成的可比成本净差,而不是把新临时支座全价叠加在已经支付的梁板安装综合单价上。
审核逻辑
1. 从清单项目的完整施工链判断包含关系
先简支后连续梁只有完成临时支承、湿接缝及负弯矩施工、落梁和体系转换,才形成设计要求的永久受力体系。因此,除非清单或专用条款另有独立项目,临时支座及拆除通常是梁板安装的措施组成。现场单独发生并不当然形成单独支付项目。
2. 支点数量按已验收梁片和批准布置核定
临时支点台账应与梁号、墩台号、安装日期和永久支座编号一一对应。备用砂筒、试装件、损坏重做件不能按安装数量重复累计。换型数量只能落在指令明确的梁片和支点范围内,本案例以 64 片 × 4 个核定 256 个。
3. 方案变更只补偿可比口径的净差
新旧方案应统一比较材料摊销、加工、安装、拆除、周转次数、残值和机械配合。原硫磺砂浆方案成本已经包含在 48,000 元/片中,不能因换型而消失。审核用新方案 1,450 元/个扣除原方案 620 元/个,避免基线重复支付。
4. 体系转换不能与临时支座拆除重复拆分
拆除临时支承、同步落梁、永久支座受力确认和高程复测是同一体系转换过程。若综合单价已含该过程,再按“拆支座”“顶升”“落梁”“复测”分别申报,会把一个完整工序拆成多个支付入口。只有额外指令导致二次顶升或永久支座返修,才另行分析责任和净增。
5. 待机索赔以关键线路和不可避免性为前提
架桥机虽在现场,但若可以转移作业面、退场或被其他梁片施工利用,不能按全部日历天数计停置。可补偿等待应同时具备发包人原因、书面指令、关键线路影响、设备真实闲置和减损措施记录。
资料闭合建议
- 在梁板安装清单交底时明确临时支承、永久支座、落梁和体系转换的单价包含范围。
- 建立“梁号—临时支点—永久支座—安装—转换—复测”一体化台账,避免数量跨表重复。
- 换型前形成原方案基线成本,批准新方案时同步约定周转次数、残值和净差计价原则。
- 体系转换记录应包含顶升顺序、千斤顶读数、梁底高程、支座密贴情况及监理签认。
- 备用件、损坏件和周转件分别登记;材料采购数量不能直接作为安装计量数量。
- 待机申报应附指令、施工日志、设备轨迹、可替代工作面分析和关键线路影响说明。
结论
预制梁临时支座审核的关键,是把“临时支承—拆除—落梁—体系转换”视为一个完整施工链,再核对它是否已包含在梁板安装综合价中。本案例将 1,035.70 万元申报额审核为 885.25 万元,仅保留 256 个批准换型支点的 21.25 万元净增,剔除了临时支座、硫磺砂浆拆除、体系转换和无依据等待的重复申报。方案发生变化时,支付对象应是相对合同基线的净影响,而不是新方案的全部现场成本。
