高速公路半幅封闭交通导改怎么组价?采购3万只锥桶不能直接结算

定额计算 gonglu 1个月前 (09-19) 6次浏览 0个评论 扫描二维码
文章目录[隐藏]

高速公路边通车边施工,交通导改不是“摆几块牌、放一排锥桶”。它是一套随施工阶段不断迁移的临时交通系统:提前预告、速度控制、车道过渡、物理隔离、夜间诱导、巡查维护和应急处置缺一不可。

造价最容易错在两个极端:只按安全设施采购费报价,漏掉布设、迁移和长期维护;或者把全部采购数量、每次搬运和所有值守人员都重复申报。

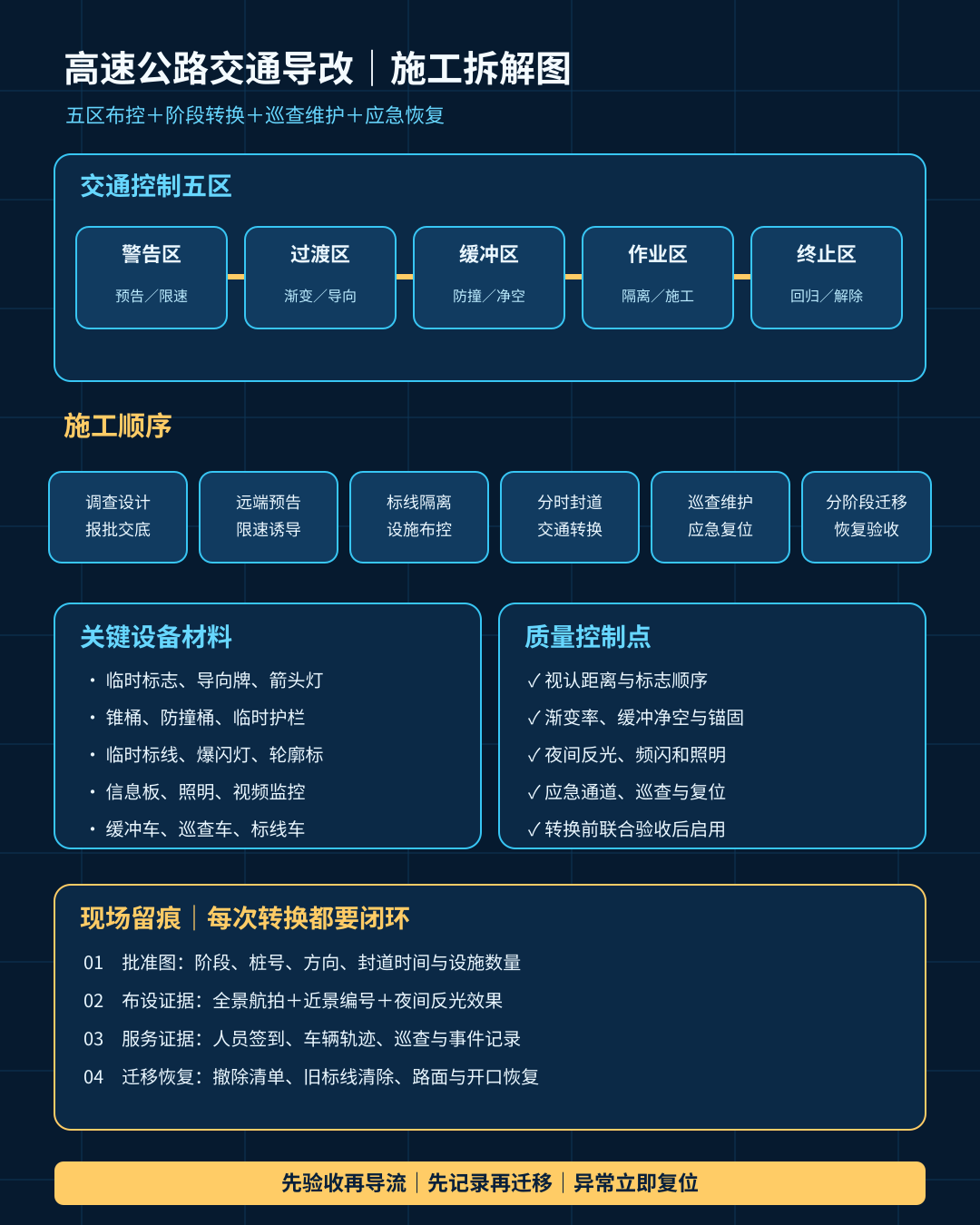

一、先按功能区拆施工组织

典型半幅封闭或车道转换可划分为:上游警告区、渐变过渡区、缓冲区、作业区、下游终止区。若借用对向车道,还需设置中央分隔带开口、临时防撞隔离、导向标线和回归段。

施工流程通常为:交通调查与导改设计→交警、路政及运营单位审批→测量放样→预制基础或安装临时支架→布设远端预告标志和限速设施→划设临时标线、安装隔离设施和警示灯→分时封道转换交通→验收后启用→日常巡查、复位和保洁→随施工阶段迁移→恢复永久交通设施。

关键设备材料包括临时标志、导向牌、箭头灯、锥桶、防撞桶、水马或临时护栏、轮廓标、爆闪灯、临时标线材料、可移动信息板、照明及视频监控。机械人工包括标线车、清扫车、吊装车、巡查车、缓冲防撞车、高空作业车,以及交通协管、安装和电工人员。

质量控制不能只数设施数量,还要核查视认距离、渐变率、标志顺序、反光性能、锚固稳定、夜间诱导、缓冲区净空和应急通道。每次转换前后都应留存带时间、桩号和行车方向的全景影像。

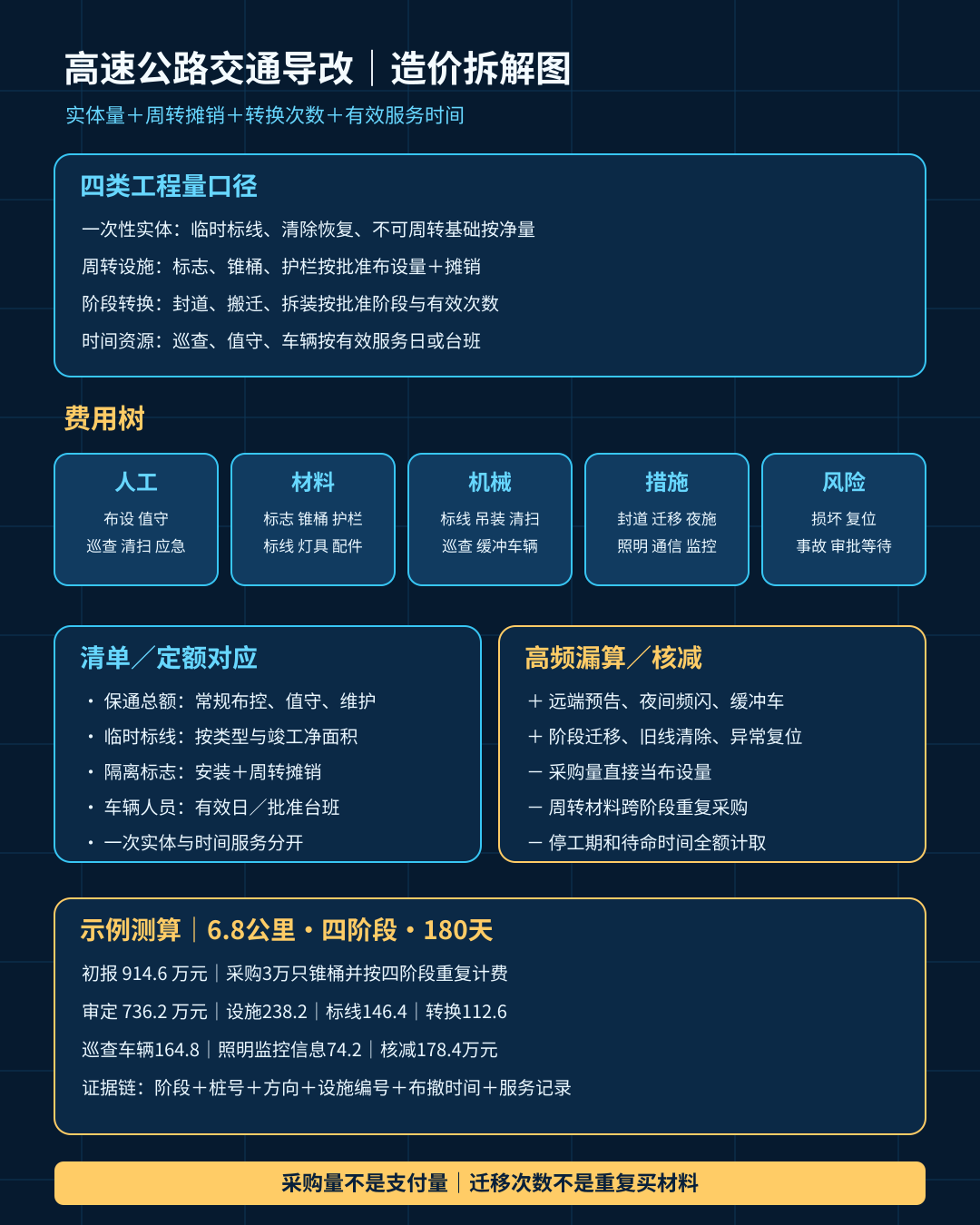

二、工程量不是只有“个、套、米”

交通导改至少存在四类计量口径:

  1. 一次性实体量。临时标线、铣除恢复、不可周转基础等,可按验收净长度、面积或体积计;
  2. 周转设施量。标志、锥桶、临时护栏和警示灯应按批准布设数量结合周转次数或摊销期计算,采购量不是支付量;
  3. 阶段转换量。封道、迁移、拆装和清扫按批准阶段或实际有效次数核定,内部倒运不能无限拆分;
  4. 时间性资源。巡查人员、车辆、信息发布和租赁设施按有效服务天数或台班计量,要扣除停工撤场、其他标段共用和已含值守。

同一批锥桶从一期移到二期,不能按两批材料采购;但搬运、重新布设、验收和维护确实形成新增作业,应在合同约定允许时计入阶段转换费用。

三、清单定额与组价逻辑

先查项目清单是否设置“施工交通组织”“保通措施”或总额包干项。若已按总额计量,常规标志、隔离、值守和维护通常不能再逐件计取;设计变更增加阶段、延长保通时间或提高隔离等级时,再分析合同外净增。

组价可拆成五棵费用枝:人工为安装、值守、巡查、清扫和应急;材料为标志、隔离、标线、灯具及配件;机械为标线、吊装、清扫、巡查和防撞车辆;措施为夜间封道、分阶段迁移、临时照明与通信;风险为设施损坏、恶劣天气复位、突发交通事件和审批等待。

定额对应上,临时标志和隔离可参考交安设施安装,临时标线按材料类型和净面积,混凝土基础按实体,车辆和人员按批准台班。没有合适定额的缓冲车、信息发布和应急值守,可按租赁、人工、油耗及管理责任编制补充单价,但要说明工作内容和重复边界。

四、改编算例:6.8公里、四阶段,初报914.6万元

某高速改扩建段长6.8公里,需维持双向交通,导改分四个阶段,计划服务180天。施工单位初报914.6万元,其中将采购的30,000只锥桶全部列入材料费,四次迁移又分别计取完整设施费;两辆缓冲车按24小时满台班申报;临时标线按施工用料重量反算面积。

复核后按批准布设图和现场台账重新计量:标志、隔离及周转设施238.2万元;临时标线、清除和恢复146.4万元;四阶段布设、转换及拆除112.6万元;巡查值守及车辆164.8万元;夜间照明、视频监控、信息发布和检测74.2万元,合计736.2万元,核减178.4万元。

核减原因包括:库存备品和自然损耗已进入周转单价;同批锥桶不得因迁移重复采购;缓冲车待命与实际作业采用不同台班口径;两处既有可移动护栏继续利用;普通清扫维护已含在保通总价;标线按竣工净面积而非材料消耗计量。

五、最容易漏算和被核减的位置

容易漏算的是远端预告、夜间频闪、阶段转换、旧标线清除、中央开口恢复、恶劣天气复位、缓冲防撞车、巡查通信和应急演练。容易被核减的是采购量当布设量、周转材料重复买、人员车辆全天满负荷、普通维护另列、交安永久设施与临时设施重复、停工期间仍全额计时。

建议建立“阶段—桩号—方向—设施编号—布设时间—撤除时间”台账。每次交通转换,把批准图、现场航拍、设施清单、人员车辆签到、事件记录和恢复验收放在同一资料包中。同望组价应分开一次性实体、周转摊销、转换作业和时间性资源;AI审核则检查数量是否出现整数倍、服务天数是否超过有效封道期、设施是否跨阶段重复。

结论:交通导改的支付对象不是仓库里买了多少设施,而是批准范围内持续有效的保通服务。材料会周转、布设会迁移、人员按时间服务,三套口径必须分开。

参考依据

技术及计量内容于2026年9月19日核验:

具体项目应以合同专用条款、项目技术规范、批准的交通组织方案、施工图及有效变更文件为准。文中价格和金额均为示例测算。

配图

highway-traffic-diversion-construction

highway-traffic-diversion-cost

相关推荐: 门架式可变信息标志怎么组价?3套设备不能只拿LED屏体报价
