泡沫沥青就地冷再生怎么组价?再生列车走了18.6万平方米,不能把面积、遍数和材料吨数混着算

定额计算 gonglu 3周前 (09-29) 6次浏览 0个评论 扫描二维码
文章目录[隐藏]

泡沫沥青就地冷再生看起来像一条大型机械列车“边走边完成”,造价上却绝不是套一个平方米单价就结束。旧路铣刨、材料级配、泡沫沥青、水泥、新集料、交通导改、试验检测,每一项都有自己的工程量证据。最常见的错法,是把再生机作业轨迹当结算面积,把重叠遍数重复计量,再把沥青和水泥按进场吨数另列一遍。

一、先把工艺看懂:旧料不是挖走,而是在原位重组

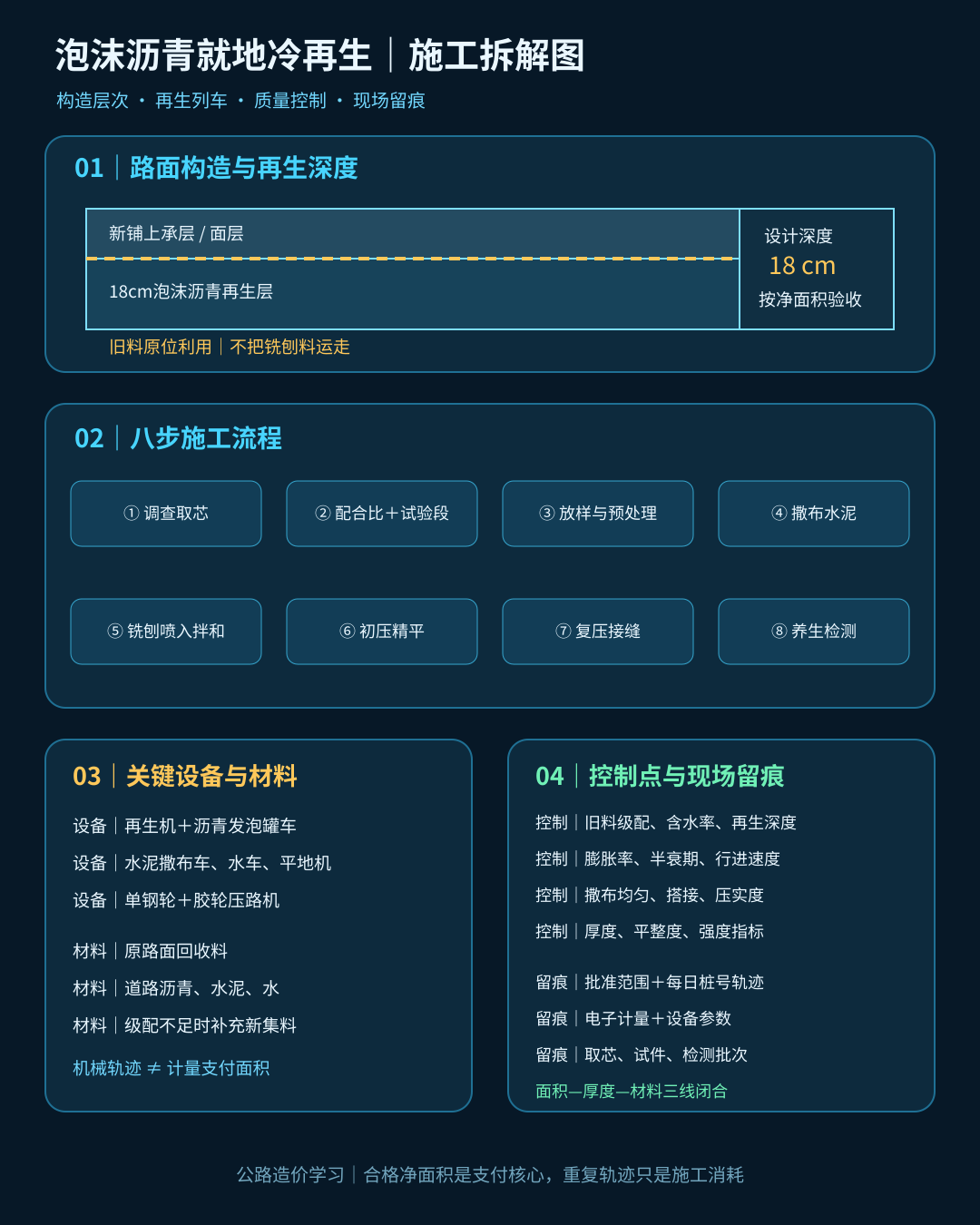

典型流程为:病害调查与取芯—再生配合比设计—试验段—交通封闭—清扫放样—必要的预铣刨和级配修正—撒布水泥或其他活性填料—再生机铣刨、喷入泡沫沥青和水并就地拌和—初压整形—平地机精平—振动压实—接缝处理—养生与检测—开放下一工序。

核心设备包括再生机、沥青加热及发泡罐车、水车、水泥撒布车、平地机、单钢轮和胶轮压路机、清扫车及装载机。主要材料是原路面回收料、道路石油沥青、水泥、水,以及级配不足时补充的新集料。人工除了机组操作,还包括测量、试验、交通维护、接缝修整和现场指挥。

质量控制不能只盯压实度。施工前要验证旧路材料级配、含水率和再生深度;发泡系统要控制沥青温度、膨胀率和半衰期;施工中要核对水泥撒布均匀性、行进速度、搭接宽度和混合料含水率;成型后检查厚度、压实度、强度或劈裂指标、平整度和完整性。每日的设备参数、材料消耗、桩号轨迹和检测批次应能互相回链。

二、工程量边界:支付面积只有一遍

就地冷再生常以平方米计量,支付量通常是设计图纸和批准范围内、经检测合格的净面积。纵向搭接、横向接头、机械调头、重复拌和和返工区域属于形成合格实体所需的施工消耗,除非合同另有约定,不应把轨迹面积累计成多遍工程量。

审量时至少区分五个数字:图纸设计面积、批准实施面积、设备轨迹覆盖面积、合格验收面积和计量支付面积。桥面、既有完好段、未施工匝道、检查井或构造物占位应按合同口径扣除;局部加深、补料和预铣刨若超出清单综合工作内容,应有专项指令和测量记录。

材料数量也不能直接替代面积。沥青罐车过磅、水泥进场票和新集料磅单用于核验配合比消耗,正常损耗通常已包含在综合单价中。只有设计提高掺量、旧料级配与招标基线明显不符并形成批准变更时,才分析净增材料,而不是把全部材料另列一次。

三、清单与定额怎么拆

组价时先看清单特征是否已包含调查、试验段、铣刨拌和、添加剂、整形压实、养生和检测。若有适用的冷再生定额,应按设计厚度、再生材料类型和设备组合选择,并根据合同允许的规则调整沥青、水泥、新集料消耗及机械幅宽效率;不得拿普通水稳基层定额加一台再生机机械费拼凑。

一个完整综合价通常包括:

  • 人工费:机组、测量、试验、修边接缝和交通协管;
  • 材料费:泡沫沥青、水泥、水、补充集料及小型耗材;
  • 机械费:再生列车、罐车、水车、撒布车、平地机、压路机和装载机;
  • 措施费:设备进出场、夜间施工、交通维护、临时堆料与环保抑尘;
  • 试验检测:配合比、试验段、取芯、压实和性能检测;
  • 风险费:旧路均匀性、含水率波动、合理搭接和效率损失,但不应把合同外设计变化无限包入。

容易漏算的是大型再生机进出场、沥青加热发泡系统、试验段和交通分段转换;容易多算的是把清单已含的水泥或沥青再次按吨计价,把设备轨迹重叠区重复计面积,以及把施工单位自身原因的二次再生计入结算。

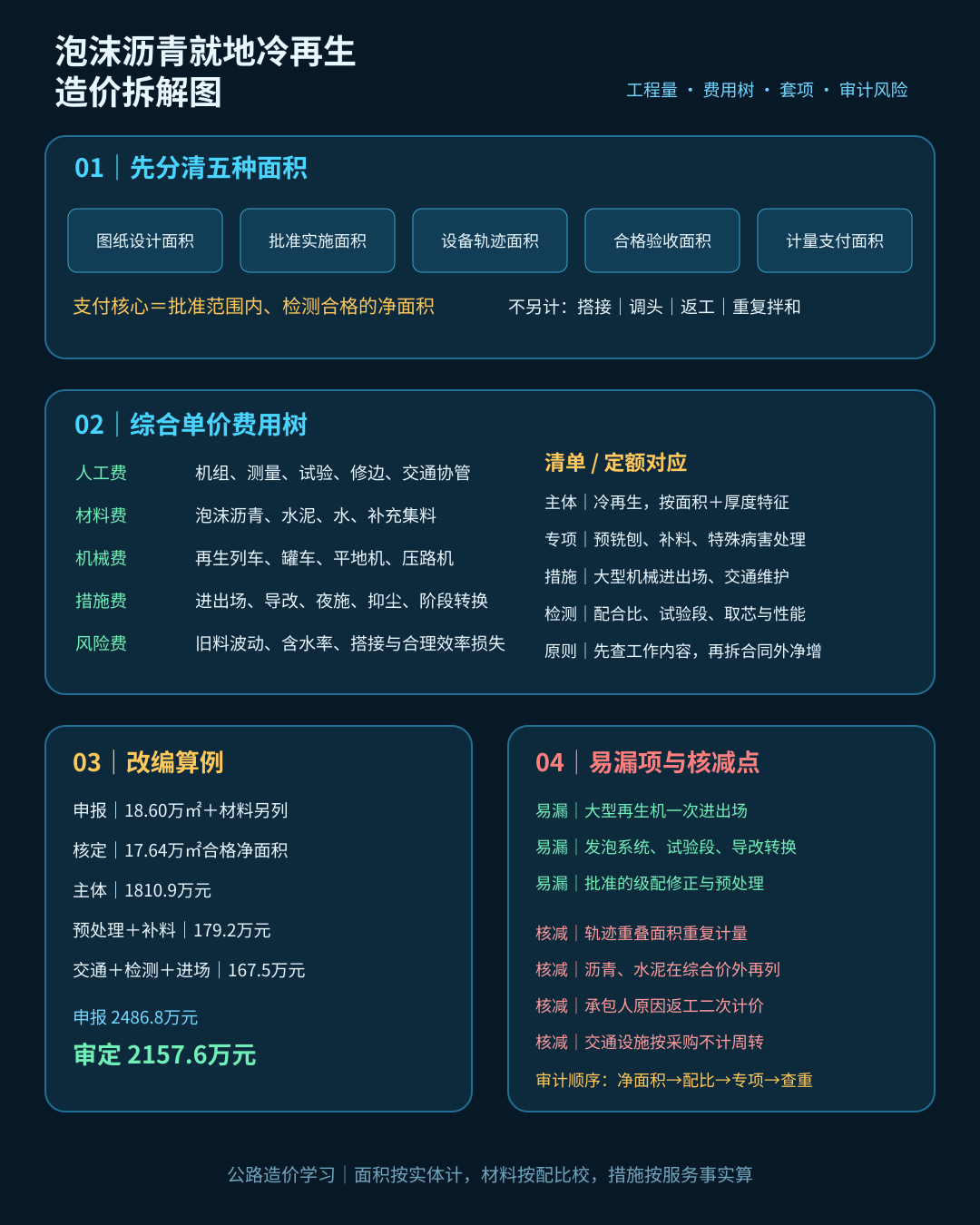

四、改编算例:18.6万平方米为什么审定17.64万平方米

某一级公路养护项目设计18厘米泡沫沥青就地冷再生。施工单位按再生机轨迹汇总18.60万平方米,并以111.60元/平方米组价;另列预铣刨、材料超耗、交通维护和检测,申报2486.8万元。

复核发现,轨迹中包含桥头调头及搭接3200平方米、未实施匝道4100平方米、因含水率控制失误返工2300平方米,合计9600平方米不能作为新增支付面积。经测量与验收确认,合格净面积为17.64万平方米。

咨询单位按审定施工方案和同类型定额拆项:主体冷再生综合价102.66元/平方米,金额1810.9万元;经批准的局部预铣刨及断面修整82.4万元;旧料级配偏细、经变更批准补充新集料96.8万元;半幅施工交通维护及四次阶段转换118.6万元;专项配合比、取芯和性能检测22.9万元;大型设备一次进出场26.0万元。合计审定2157.6万元。

初报被核减的329.2万元,不只是少了9600平方米。更大的问题是:主体综合价已经包含设计掺量的泡沫沥青和水泥,施工单位又按进场吨数列了“材料超耗”;交通设施采购量按全新购置计价,却没有考虑周转摊销;返工段还叠加了一次机械轨迹面积。

正确的纠错顺序是:先按图纸与批准范围确定净面积,再核对厚度与配合比,随后拆出合同外专项工作,最后查材料、机械和措施是否已经包含。不要一上来就找定额编号,因为计量对象错了,套得再准也会错。

五、结算和审计重点

施工单位应保留旧路调查网格、取芯报告、配合比、试验段批复、每日桩号与轨迹、材料电子计量、设备参数、压实检测和成型高程。咨询单位可用“面积—厚度—材料耗量”三角校核:净面积乘设计厚度得到再生体积,再结合级配和掺量核查沥青、水泥与补料是否合理。审计则要重点查清单工作内容、变更原因、返工责任和措施周转,避免既漏掉真正的外部条件变化,也把正常施工消耗重复支付。

泡沫沥青就地冷再生的造价逻辑可以浓缩成一句话:面积按合格实体计,材料按配合比校,措施按服务事实算,异常先定责任再谈价格。

注:案例为同类型业务改编。金额为江苏及周边地区、2026年9月、不含税示例测算;具体项目应以专用合同、设计文件、当地定额及造价信息为准。

参考依据

本文于2026年9月29日核验以下交通运输部公开文件:

  1. 《公路沥青路面再生技术规范》(JTG/T 5521—2019),自2019年11月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313172.html
  2. 《公路沥青路面养护技术规范》(JTG 5142—2019),自2019年9月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313189.html
  3. 《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html

配图

foamed-asphalt-cold-recycling-construction-20260929

foamed-asphalt-cold-recycling-cost-20260929

相关推荐: 沥青面层平整度不合格、精铣刨罩面与复测费用的造价审核

沥青面层平整度不合格、精铣刨罩面与复测费用的造价审核 问题背景 沥青面层平整度检测出现连续式平整度仪指标超限、桥头跳车或局部波浪时,现场常采用精铣刨、粘层、薄层罩面和复测处治。承包人可能以“监理要求整改”为由申报全部费用,但监理发出指令只说明必须处理,并不当然…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
