隧道防水做得再严,也必须给围岩渗水留下可控出口。中央排水系统藏在仰拱和路面以下,完工后看不见,却经常成为结算漏项和运营病害的交叉点。最常见的错法,是拿塑料排水管采购长度直接结算,或者只算一根主管,漏掉横向连接、检查井、反滤层、临时导排和疏通检测。

一、先画清完整排水路径

典型排水路径是:围岩渗水经环向盲管汇入纵向盲管,再通过横向导水管进入中央排水管沟,最后经洞外排水设施排出。中央系统通常包括带孔排水管或预制沟体、管座及包封、级配碎石反滤层、无纺土工布、横向连接管、检查井、沉砂构造和洞口出水衔接。

施工流程一般为:仰拱基底验收—测量放样和纵坡复核—沟槽开挖整形—基座施工—管节或预制沟安装—接头密封—反滤碎石及土工布施工—横向管接入—检查井砌筑或现浇—分层回填—通水、闭路电视或人工检查—隐蔽验收。

主要机械包括小型挖机、吊装设备、混凝土运输及振捣设备、热熔或连接工具、抽水泵和检测设备;材料包括排水管、预制构件、混凝土、钢筋、碎石、土工布、密封圈和井盖。人工重点在高程控制、管节连接、反滤层包裹、井室施工和清理检测。

二、计量边界不能只看采购单

主管通常按设计中心线长度或清单约定单位计量,检查井按座,混凝土、钢筋、沟槽开挖和回填是否另列,要看清单工作内容。采购管长包含接头搭接、切割损耗、备用管和返工更换,不能直接等于有效安装长度。

还要分清设计长度、成型长度、材料消耗长度和支付长度。路线长度不一定等于主管长度,检查井位置可能形成断开或穿越;双洞、横通道和洞口段也要分别统计。横向导水管不能重复计入中央主管,环纵向盲管若已有独立清单,更要避免把完整防排水系统按一根主管再次打包。

审计常用三条线校核:纵断面桩号核主管长度,检查井坐标核分段闭合,采购及隐蔽记录核材料消耗。任何一条线单独使用都不够。

三、组价要拆成实体、连接和措施

若有适用的排水管沟定额,应根据管径、材质、基座形式、沟槽条件和运输距离选择,并核对定额是否已含安装、接头、反滤材料和试验。没有完全匹配的子目时,可按沟槽、基础、管道安装、反滤层、检查井和检测分项组价,但不能把同一人工机械重复叠加。

费用树通常包括:人工费,覆盖测量、安装、接头、井室和清理;材料费,覆盖主管、横管、混凝土、碎石、土工布和密封件;机械费,覆盖开挖、吊装、混凝土和抽排设备;措施费,覆盖施工期临时导排、工作面转换、狭窄空间运输和成品保护;风险费,覆盖合理切割损耗、正常渗水干扰和常规清淤,但不包含设计改变管径或异常涌水造成的专项处置。

最容易漏算的是检查井井座井盖、横向接入、反滤碎石、土工布包裹、洞口衔接、通水和影像检测;最容易多算的是采购盘长、接头搭接、返工管节,以及把定额已含的沟槽或基础再次单列。

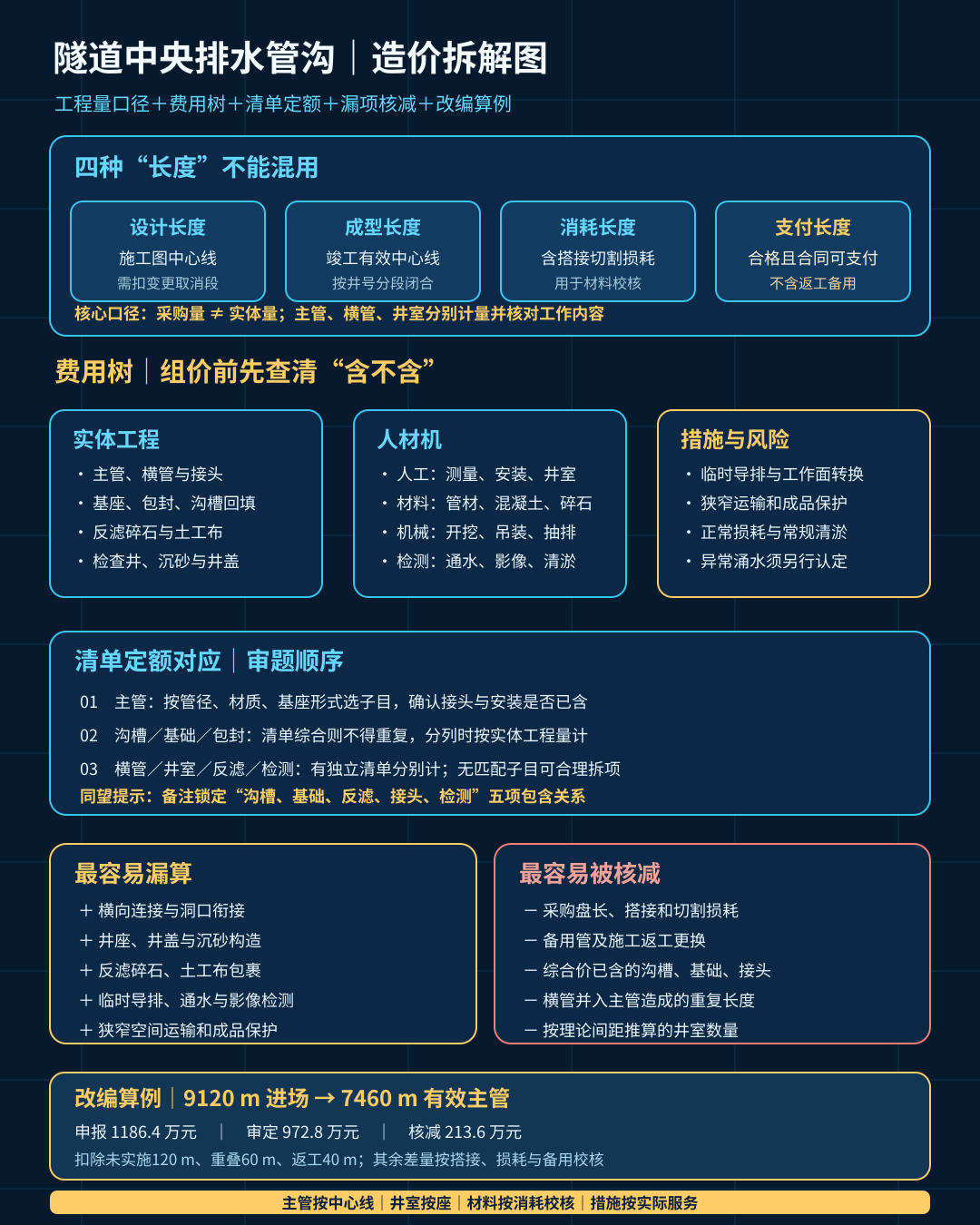

四、改编算例:9120米进场量为何只认7460米

某双洞隧道图示中央排水主管合计7680米,施工单位按进场管材9120米申报,并将接头、反滤层和检查井全部按主管长度比例计价,结算报送1186.4万元。

复核竣工桩号、检查井分段和隐蔽记录后,扣除洞口设计调整未实施段120米、与集水井重叠统计60米、施工返工更换40米,确认有效主管7460米。采购差量主要由承插搭接、切割、备用及返工构成,应作为材料消耗或责任损失处理,不能扩大支付量。

审定费用拆为:中央排水主管、基座及包封486.2万元;横向连接管112.4万元;检查井及沉砂构造146.8万元;反滤碎石和土工布96.6万元;局部沟槽、回填及仰拱衔接54.2万元;通水、影像检查和清淤28.6万元;经批准的施工期临时导排48.0万元,合计972.8万元。

初报被核减213.6万元,主要不是单价降低,而是把材料消耗量当成实体量、主管综合价内的接头重复列项、返工管节计入结算,以及检查井数量按理论间距推算而未按竣工坐标核实。

五、隐蔽前必须留下什么

施工单位应按井号分段形成测量表,记录起止桩号、管底高程、纵坡、管径、接头、横管位置和反滤层范围;覆盖前拍摄带桩号标识的全景与细部照片,附材料检验、通水记录和影像检测结果。

咨询单位审题时先画排水路径,再做“主管长度—横管数量—检查井分段”三张表,最后核对定额工作内容。同望组价可把主管、横管、井室和临时导排分别建项,用备注锁定是否含沟槽、基础、反滤和检测,后期更容易查重。

隧道中央排水的造价逻辑可以概括为:主管按合格中心线,井室按竣工座数,材料按消耗校核,措施按实际服务,返工按责任处理。

注:案例为同类型业务改编。金额为江苏及周边地区、2026年10月、不含税示例测算;具体项目应以专用合同、施工图、清单说明和当地造价依据为准。

参考依据

本文于2026年10月1日核验以下交通运输部公开文件:

  1. 《公路隧道施工技术规范》(JTG/T 3660—2020),自2020年8月1日起实施:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313246.html
  2. 《公路隧道设计规范 第一册 土建工程》(JTG 3370.1—2018),自2019年5月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313116.html
  3. 《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html

配图

tunnel-central-drainage-construction-20261001

tunnel-central-drainage-cost-20261001

相关推荐: 水稳基层试验段返工、配合比调整与废料处置的造价审核

水稳基层试验段返工、配合比调整与废料处置的造价审核 问题背景 水泥稳定碎石基层大面积施工前通常要铺筑试验段,用于验证混合料级配、水泥剂量、松铺系数、碾压组合和施工组织。争议往往出现在试验段检测未达标后:承包人把第一次铺筑、铣刨清除、废料外运、第二次铺筑及设备停…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
