隧道顺坡开挖,水可以沿排水沟自流出洞;反坡开挖时,掌子面往里越挖越低,涌水、施工废水和冲洗水都会向掌子面汇集,只能逐级提升到洞外。
很多项目的争议从一句话开始:“累计抽水量420万立方米,按每方水计费。”问题是,水泵流量记录只能说明系统运行过,不等于合同就以水量支付。反坡排水真正的成本对象,是一套持续服务的系统。

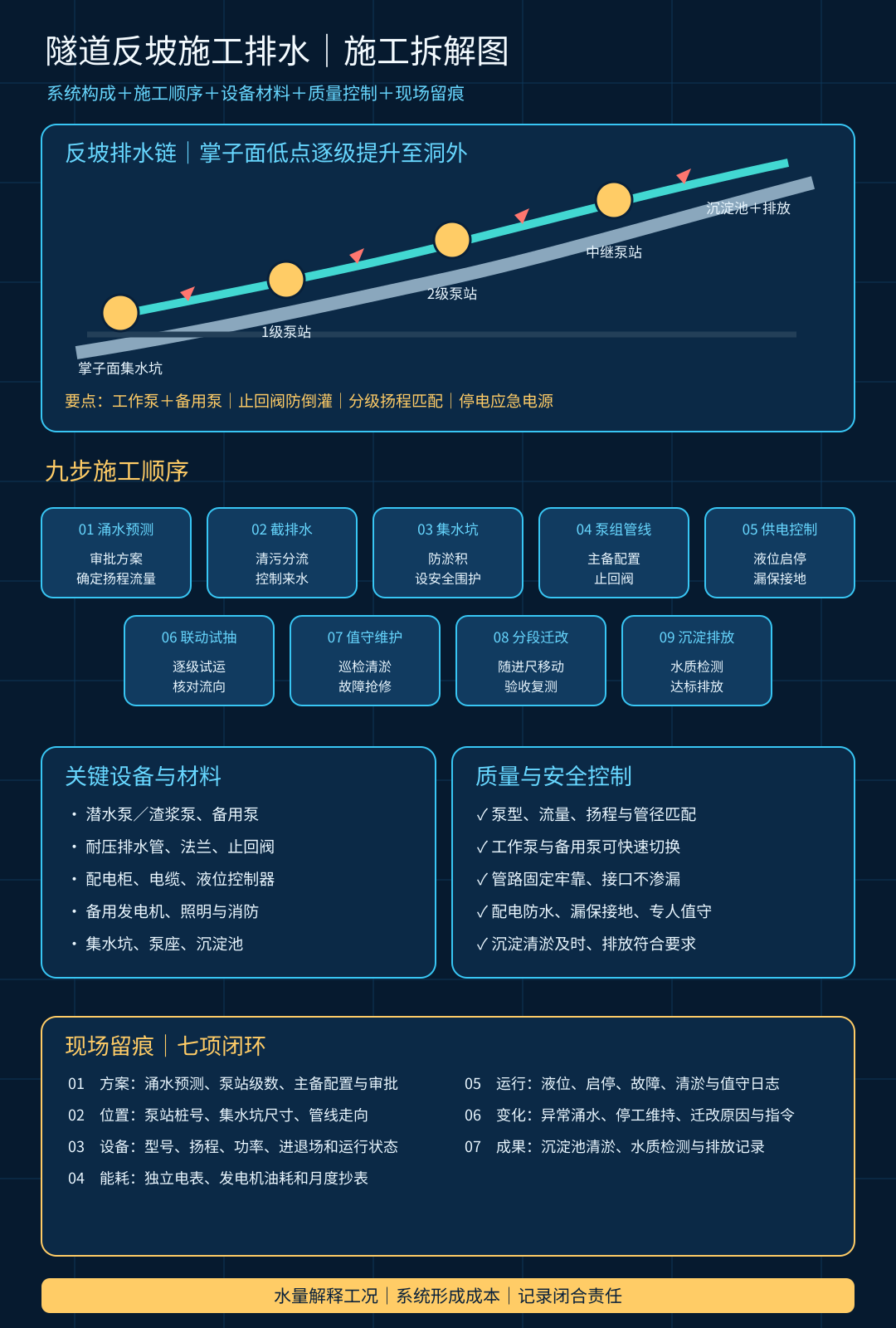

一、先看系统:不是一台泵,而是一条排水链
典型反坡排水由掌子面临时集水坑、中继泵站、主排水管、备用管路、止回阀、配电箱、电缆、液位控制、备用发电机、洞外沉淀池和达标排放设施组成。
随着掌子面推进,前端集水坑和水泵需要迁移;当扬程超过单泵能力时,要增设中继泵站。系统既要满足正常涌水,又要保留备用能力,并防止停电或设备故障后倒灌。
施工流程可概括为:涌水预测与方案审批→截排水沟和集水坑施工→泵组、管线及供电安装→分级试抽与联动调试→正常抽排→清淤、巡检和故障抢修→随掌子面分段迁改→洞外沉淀排放→二衬闭合后拆除或转用。
二、主要人工、材料和机械
人工包括排水值守、电工、机修工、管路安装工、清淤人员和安全巡检人员。材料设备包括潜水泵或渣浆泵、备用泵、钢管或耐压软管、法兰、止回阀、闸阀、配电柜、电缆、液位传感器和应急电源。
机械费用除水泵台班外,还可能包括发电机、装载机或小型挖机清淤、洞内运输车、吊装设备。不要漏掉沉淀池、排水沟、泵座、围护、照明和消防等配套措施。

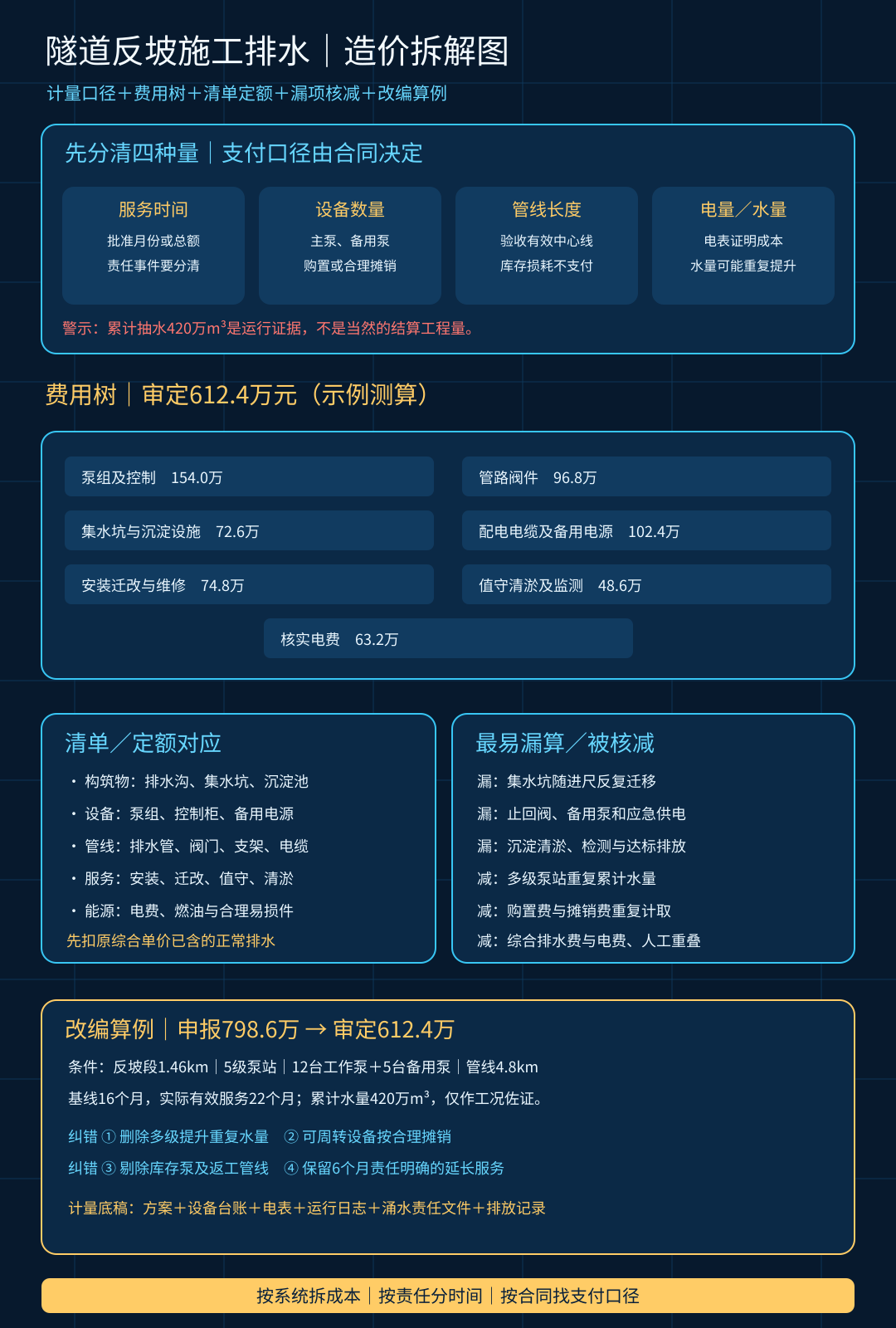

三、工程量口径:四种量不能混
一是服务时间。 合同若按月或总额计量,应以批准的反坡排水服务期为主,停工期间是否支付要结合责任、是否必须维持运行和实际资源投入判断。
二是设备数量。 采购了17台泵,不代表17台都按购置价支付。主泵、备用泵、临时替换泵要分清;设备是一次性购置、周转摊销还是租赁,也要按合同口径处理。
三是管线长度。 按批准方案和现场验收的有效安装中心线计量,材料采购长度、接头搭接、备用库存和返工损耗属于消耗依据,不当然等于支付量。
四是电量与抽水量。 独立电表可证明运行成本,流量计可辅助判断工况,但累计水量受回流水、重复提升和多级泵站影响。同一立方米水被提升三次,三个流量计都可能记录,不能简单相加作为结算水量。
四、清单与定额怎么对应
先读清单项目特征。如果隧道开挖综合单价已包含正常施工排水,就要先扣除基线内费用;只有异常涌水、设计改变、发包人指令延长服务或新增排放标准形成的净增部分,才有另行计价基础。
组价时可按五类拆项:
- 实体及临时构筑物:排水沟、集水坑、泵座、沉淀池;
- 设备:主泵、备用泵、控制柜、液位联动、发电机;
- 管线:排水管、阀门、接头、支架、电缆和配电;
- 服务:安装、迁移、值守、巡检、维修、清淤和拆除;
- 能源与风险:电费、燃油、易损件、备用能力及合理故障风险。
套用定额时,应选择与泵型、扬程、管径、安装条件和服务方式相匹配的子目;没有直接适用子目时,可以设备摊销、人工、能耗和辅材组成补充单价,但必须说明消耗依据。不能把“水泵台班”“施工排水综合费”和“实际电费”三项不加区分地重复计取。
五、改编算例:798.6万元为何审定612.4万元
某3.2公里隧道反坡开挖段长1.46公里。批准方案设置5级泵站,12台工作泵、5台备用泵,主排水管有效安装4.8公里。投标基线按16个月考虑,因经确认的异常涌水和发包人调整开挖顺序,实际有效服务22个月。
施工单位以累计抽水420万立方米、全部设备购置和22个月人员投入为依据,申报798.6万元。复核时做了四项纠偏:
- 删除多级泵站重复累计的抽水量计费;
- 将可周转水泵和管线由全额购置改为合理摊销;
- 剔除2台未投入运行的库存泵及返工更换管线;
- 保留6个月经确认的延长服务、实际电量和异常涌水增加的泵级配置。
审定费用为612.4万元:泵组及控制154.0万元,管路阀件96.8万元,集水坑与沉淀设施72.6万元,配电电缆及备用电源102.4万元,安装迁改与维修74.8万元,值守清淤及监测48.6万元,核实电费63.2万元。
这个结果不是按“每方水”压价,而是把设备、时间、实体和能耗分别找到了支付口径。
六、最常见的错套与漏项
常见多算有四类:水量在多级泵站重复累计;备用泵按工作泵全台班计;购置费与摊销费并计;综合排水费与电费、人工费重复。
常见漏项也有四类:掌子面集水坑随进尺反复迁移;止回阀和高压管的扬程适配;停电时备用电源及应急抽排;沉淀、清淤和达标排放。只套一个水泵台班,往往既漏成本,也无法解释现场为什么需要这么多人和设备。
七、审计最关注什么
审计通常会看五条证据链:批准方案确定“该配多少”;设备台账和照片证明“实际有什么”;电表、液位和运行日志证明“用了多久”;涌水记录和责任文件说明“为什么增加”;验收、沉淀和排放资料证明“结果是否合格”。
施工单位要避免只报总价,应按泵站、月份和责任事件建立台账。咨询单位则要防止用设备铭牌流量乘时间倒算水量,因为设备并非始终满负荷运行,同一股水还可能被重复提升。
反坡排水的组价核心,可以浓缩成一句话:水量解释工况,系统才是成本;记录证明发生,合同决定支付。
参考依据
本稿于2026年10月8日依据交通运输部公开发布的以下文件核验:
- JTG/T 3660—2020《公路隧道施工技术规范》,2020年8月1日起施行;
- JTG F90—2015《公路工程施工安全技术规范》,2015年5月1日起施行;
- 《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则。
本文未引用具体市场成交价。案例数量与金额均为同类型业务改编,按江苏及周边地区、2026年10月、不含税口径进行示例测算,仅用于讲解审题、拆项、套项和纠错方法;实际项目应以专用合同、施工图、批准方案、当地补充计量规则及同期价格依据为准。
