桥面防水粘结层漏计与重复计量的造价审核

问题背景
桥面铺装通常涉及混凝土调平层、防水粘结层、沥青铺装、伸缩缝过渡段和泄水孔周边处理。结算争议常见于两个方向:一是设计变更增加防水材料等级或喷洒遍数,承包人主张新增费用;二是桥面防水层、粘层油、桥头搭板或伸缩缝过渡段之间边界不清,造成同一面积重复计量。
审核不能简单按桥面总面积乘单价,应先确认防水体系是否已在清单综合单价内包含,再核对设计变更、材料检测、施工记录和成品验收。尤其是桥面净宽、护栏基座占位、伸缩缝槽口、泄水孔周边加强层等部位,应按图纸和现场实测分区处理,避免把未施工面、永久构件占位面和已在其他清单中计价的粘结材料重复纳入。
真实工程风格案例
某高速连接线改建工程 B 匝道桥全长 286 m,桥面净宽 12.75 m,原清单“桥面沥青铺装 6 cm”综合单价中包含普通乳化沥青粘层。施工图会审后,设计单位要求在混凝土桥面铺装上增设 SBS 改性沥青防水粘结层,喷洒量 1.8 kg/m2,并在伸缩缝两侧 2 m 范围加铺胎基增强层。
承包人结算时按桥梁全宽 13.5 m、全长 286 m 申报防水粘结层 3,861 m2,并另按沥青铺装面积申报粘层油 3,646 m2。审核现场复核发现,护栏底座单侧 0.38 m 范围未喷洒防水层,伸缩缝槽口 28 m2 已在伸缩缝安装清单内综合考虑,桥头搭板 162 m2 属路基路面交界范围,不属于桥面新增防水;同时普通粘层油已被 SBS 防水粘结层替代,不应在桥面范围重复计取。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报单价 | 申报金额 | 审核工程量 | 审核金额 | 核减原因 |
|---|---|---|---|---|---|---|
| SBS 防水粘结层 | 3,861 m2 | 46 元/m2 | 177,606 元 | 3,276 m2 | 150,696 元 | 按净喷洒宽度扣除护栏基座、槽口和桥头搭板 |
| 胎基增强层 | 216 m2 | 68 元/m2 | 14,688 元 | 174 m2 | 11,832 元 | 仅认可伸缩缝两侧设计加强范围 |
| 普通粘层油 | 3,646 m2 | 7.5 元/m2 | 27,345 元 | 0 m2 | 0 元 | 已由防水粘结层替代,桥面范围不重复计量 |
| 泄水孔周边人工加强 | 48 处 | 120 元/处 | 5,760 元 | 36 处 | 4,320 元 | 按实际桥面泄水孔数量核定 |
| 材料复检与拉拔试验 | 6 组 | 1,200 元/组 | 7,200 元 | 4 组 | 4,800 元 | 按监理见证检测组数认可 |
| 合计 | 232,599 元 | 171,648 元 | 核减 60,951 元 |

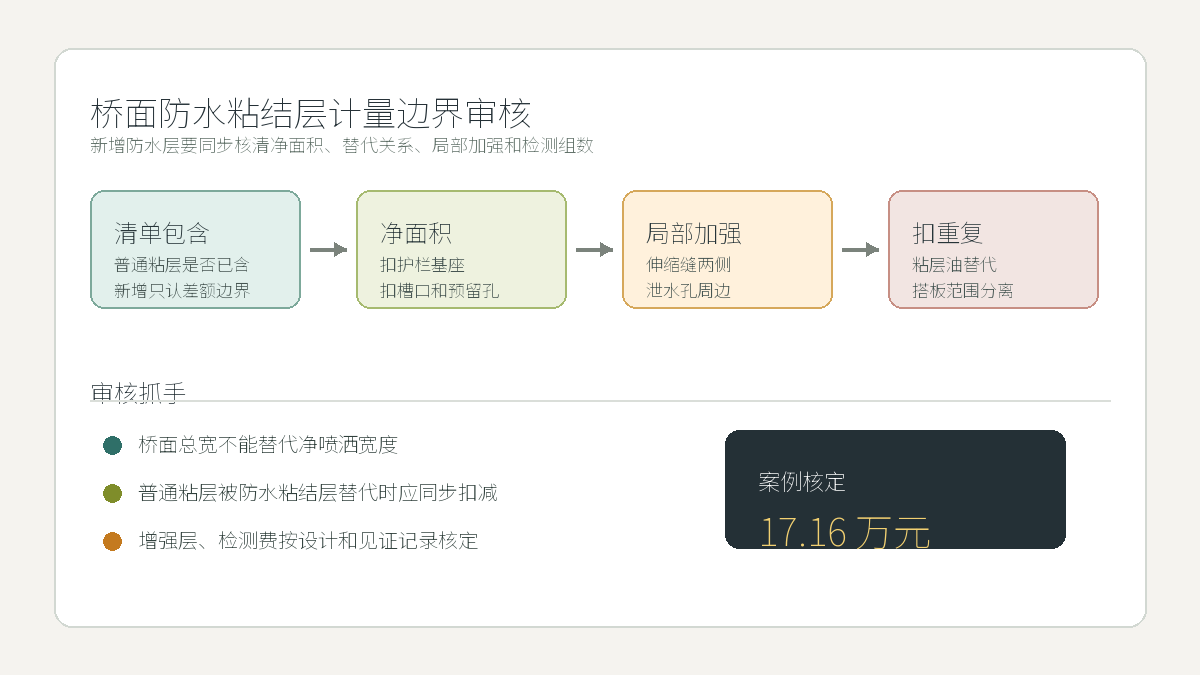

审核逻辑
- 先看清单包含关系。若原桥面铺装综合单价已包含普通粘层,设计变更新增 SBS 防水粘结层时,应核定“材料体系升级”的差额或新增单价,同时扣除被替代的普通粘层。
- 面积计算应按净施工面展开。护栏基座、中央分隔带底座、伸缩缝槽口、泄水孔预留口和未喷洒区域不得按桥梁总宽笼统计。
- 增强层属于局部加强措施,必须与设计变更图、技术交底和现场隐蔽验收照片对应,不宜按全桥防水层面积折算。
- 检测费用要区分合同约定的承包人自检和业主要求的额外见证检测。常规材料合格证、出厂检验和施工自检通常不另行计价。
- 与伸缩缝、桥头搭板、沥青铺装清单交叉核对,确认同一粘结层或防水材料没有在多个子目中重复出现。
资料闭合建议
- 设计变更应明确防水材料类型、喷洒量、施工范围、替代关系和是否调整综合单价。
- 施工记录需按桥跨、半幅、日期记录基层处理、喷洒温度、用料数量、实测面积和养护时间。
- 隐蔽验收照片应能识别桩号、桥跨、护栏基座边界、伸缩缝槽口和泄水孔加强位置。
- 材料台账应把进场数量、理论用量、损耗率和剩余量闭合,避免仅按采购发票倒推工程量。
- 结算表中建议单独列出“新增防水粘结层”和“原粘层扣减或替代”,让审核逻辑直观可追溯。
结论
桥面防水粘结层审核的关键,不是材料名称是否更高级,而是新增范围、替代关系和净施工面积是否闭合。本案例中,承包人按桥梁全宽全长申报,并同时保留普通粘层油,导致面积放大和重复计量。审核按净喷洒宽度、实际加强范围和检测记录核定后,最终认可 17.16 万元。类似项目应把防水层、粘层油、伸缩缝和桥头搭板放在同一张边界表内复核。
桥梁支座垫石标高调整与楔形钢板费用的造价审核 问题背景 桥梁上部结构安装前,支座垫石标高、平整度和纵横坡是否满足设计要求,直接影响梁板就位、支座受力和桥面铺装厚度。结算中常见争议是:施工单位以垫石标高偏差、梁底横坡调整或桥面系线形优化为由,申报垫石凿除重浇、环…
