桥梁支座垫石标高调整与二次灌浆费用的造价审核

桥梁涵洞 1212 14小时前 10次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

桥梁支座垫石标高调整与二次灌浆费用的造价审核

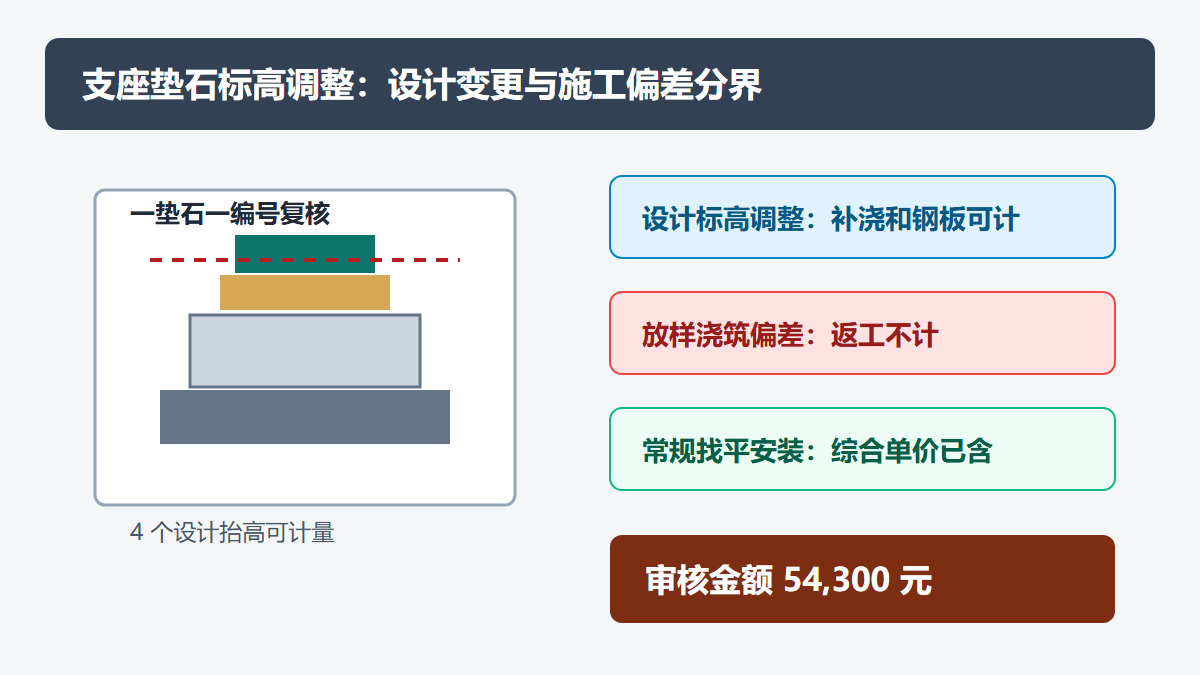

桥梁支座垫石标高调整与二次灌浆审核信息图

问题背景

桥梁支座安装前,垫石顶面标高、平整度、预埋钢板位置和支座垫层厚度必须满足设计及规范要求。结算争议常见于梁板架设前后发现局部垫石标高偏差,承包人将凿除、植筋、补浇、环氧砂浆找平、二次灌浆和吊梁等待全部作为新增变更申报。审核时需要分清:设计变更导致的标高体系调整可以按变更计量,施工测量放样、垫石浇筑和支座安装质量偏差造成的返工,则不应由业主另行承担。

该类费用还容易与支座安装综合单价重复。多数合同清单中,支座安装已包含支承面清理、找平、砂浆垫层、临时固定和安装调平;只有超出常规安装调整范围、且有设计或监理正式指令的结构性处理,才可另计。

真实工程风格案例

某互通主线桥共有 96 个盆式支座。架梁前复测发现第 5 联 12 个墩台支座垫石顶面标高与桥面纵坡调整后的控制标高不一致,其中 8 个垫石因施工放样误差偏高 12-18 mm,4 个垫石因设计院下发桥面铺装厚度调整通知,需抬高 22 mm 并更换较厚调平钢板。承包人按 12 个垫石全部变更申报,费用包括凿毛、植筋、C50 微膨胀混凝土补浇、环氧砂浆二次灌浆、吊车待班和支座二次安装。

审核调取测量复核记录、设计变更通知、监理旁站和支座安装清单单价分析后认定:8 个偏高垫石属于施工控制误差,凿除重做和等待费用由承包人承担;4 个因设计标高调整导致的抬高处理可计入变更,但普通支座安装调平和砂浆垫层已包含在原清单中,不再重复计费。吊车待班仅认可设计通知下发后现场已进场且无法调配的半个台班。

申报金额与审核金额

项目 申报依据及金额(元) 审核金额(元) 审核说明
12 个垫石凿除及重新浇筑 96,000 18,400 仅认可 4 个设计抬高垫石的局部凿毛、植筋和补浇
环氧砂浆找平及二次灌浆 38,400 6,800 常规找平已含,另计设计抬高形成的超厚灌浆量
调平钢板加厚更换 52,000 21,600 仅 4 套有设计通知及材料进场记录
支座二次安装人工机械 28,800 0 支座安装综合单价已覆盖安装调平工序
吊车待班及梁板等待 45,000 7,500 认可半个台班,其余为施工组织责任
合计 260,200 54,300 核减 205,900 元

审核逻辑

  1. 先按垫石编号逐个比对设计标高、施工放样记录、复测成果和变更通知,区分设计调整与施工偏差。
  2. 对偏高、偏低、平整度超差分别判断处理责任。放样错误、模板控制不严、混凝土收面偏差造成的返工,一般不形成业主新增费用。
  3. 复核支座安装清单的工作内容。支承面清理、常规砂浆找平、安装调平、临时固定等已含内容,不应再拆成变更项目。
  4. 对可计量的抬高处理,按实际垫石数量、补浇体积、灌浆厚度和调平钢板重量计算,不按整联或全桥平均扩大。
  5. 等待和吊装机械费用必须有进出场记录、调度证明和监理签认,并排除承包人可合理调配施工组织的时间。

资料闭合建议

  • 支座垫石应建立“一垫石一编号”台账,记录设计标高、浇筑完成标高、复测标高、处理意见和最终验收值。
  • 设计变更通知需明确桥面系调整、支座垫层厚度或调平钢板规格变化,不能用现场口头意见替代。
  • 凿除、植筋、补浇和灌浆应保留隐蔽验收、材料合格证、配合比、施工照片和养护记录。
  • 支座安装结算应附综合单价工作内容,明确常规找平和调平是否已含,避免二次拆分。
  • 机械等待签证应列明时间、原因、设备编号、现场状态和不可替代性,且与设计指令时间线一致。

结论

桥梁支座垫石标高调整费用审核的核心是“标高变化来源”和“支座安装单价覆盖范围”。设计标高体系调整导致的结构性补强可以计量,施工测量和浇筑偏差造成的返工不能转嫁;同时要剔除支座安装综合单价已包含的常规找平、调平和二次安装内容。把垫石编号、复测记录、设计通知和隐蔽验收闭合,才能避免按整联扩大和重复计费。
