波形护栏立柱钻孔回填与端头基础重复计量的造价审核

问题背景
公路交安工程中,波形梁护栏通常按延米、立柱或套综合计价,单价内往往包含立柱放样、钻孔或打入、安装调整、局部回填夯实、连接件安装和端头过渡处理。结算争议常出现在三类费用上:一是硬路肩、旧混凝土边沟盖板或石质路段需要钻孔时,施工单位另报钻孔费;二是立柱孔洞回填、砂浆封口和混凝土补强被单独列项;三是端头基础、过渡段和轮廓标等附属构造与护栏综合项目交叉计量。
审核不能简单否定所有新增费用。若设计明确普通土路肩打入施工,现场因既有构造物、岩质边坡或业主要求改为水钻成孔,且综合单价未包含该工况,可以确认合理差价。但对于一般立柱安装所需的成孔、孔周回填、线形调整和连接件,若已在护栏清单中综合考虑,就不应重复计量。端头基础也应按图纸构造和清单项目边界确认,避免同一段护栏既按延米计取,又按端头混凝土、锚固钢筋、立柱钻孔重复申报。
真实工程风格案例
某高速改扩建项目 K76+200-K81+850 段需增设和更换 Gr-A-4E 波形梁护栏 5,420 m,其中桥头过渡段 12 处、中央分隔带活动开口 2 处。清单中护栏项目说明为“含立柱、波形梁板、托架、防阻块、紧固件、安装、校正、普通成孔及回填”。施工单位结算时提出,现场有 1,180 根立柱位于旧硬化路肩和片石边沟盖板旁,不能直接打入,采用水钻成孔后 C25 细石混凝土回填;同时对 12 处端头基础申报混凝土、钢筋、模板和端头立柱钻孔费用。
审核组核对交安施工图、设计变更、护栏立柱布设表、现场钻孔记录、混凝土浇筑小票、隐蔽照片和计量台账后发现:确有 420 根立柱因旧混凝土硬化层和桥头搭板影响,经监理确认采用水钻成孔,属于普通打入工况外的施工差价;其余申报立柱为普通土路肩或碎石整平层,钻孔和回填已含在护栏综合单价中;端头基础图纸仅 8 处采用独立混凝土基础,另 4 处为标准外展端头,已随护栏延米计量;端头基础中的端头立柱、连接件和砂浆封口已在端头构造综合单价中包含,不能再按立柱钻孔重复计费。
最终审核只确认 420 根特殊成孔差价、8 处独立端头基础实物工程量和少量经批准的旧构造物破除恢复,扣除普通立柱钻孔回填、重复端头立柱和无资料闭合的混凝土回填量。
申报金额与审核金额表格
| 费用项目 | 申报工程量 | 申报单价 | 申报金额 | 审核工程量 | 审核金额 | 核减说明 |
|---|---|---|---|---|---|---|
| 护栏立柱水钻成孔 | 1,180 根 | 96 元/根 | 113,280 元 | 420 根 | 40,320 元 | 仅认硬化层和桥头搭板影响段差价 |
| 立柱孔 C25 细石混凝土回填 | 86 m3 | 620 元/m3 | 53,320 元 | 18 m3 | 11,160 元 | 普通孔回填已含综合单价 |
| 孔口砂浆封闭及夯实 | 1,180 处 | 18 元/处 | 21,240 元 | 0 处 | 0 元 | 属于立柱安装常规工序 |
| 旧硬化层破除恢复 | 610 m2 | 74 元/m2 | 45,140 元 | 196 m2 | 14,504 元 | 按监理确认的特殊成孔段核定 |
| 端头混凝土基础 | 12 处 | 4,850 元/处 | 58,200 元 | 8 处 | 38,800 元 | 4 处标准外展端头已随护栏计量 |
| 端头基础钢筋 | 3.2 t | 5,900 元/t | 18,880 元 | 1.7 t | 10,030 元 | 按独立基础图纸和隐蔽记录确认 |
| 端头立柱重复钻孔 | 96 根 | 120 元/根 | 11,520 元 | 0 根 | 0 元 | 已包含在端头构造或护栏单价中 |
| 合计 | 321,580 元 | 114,814 元 | 核减 206,766 元 |

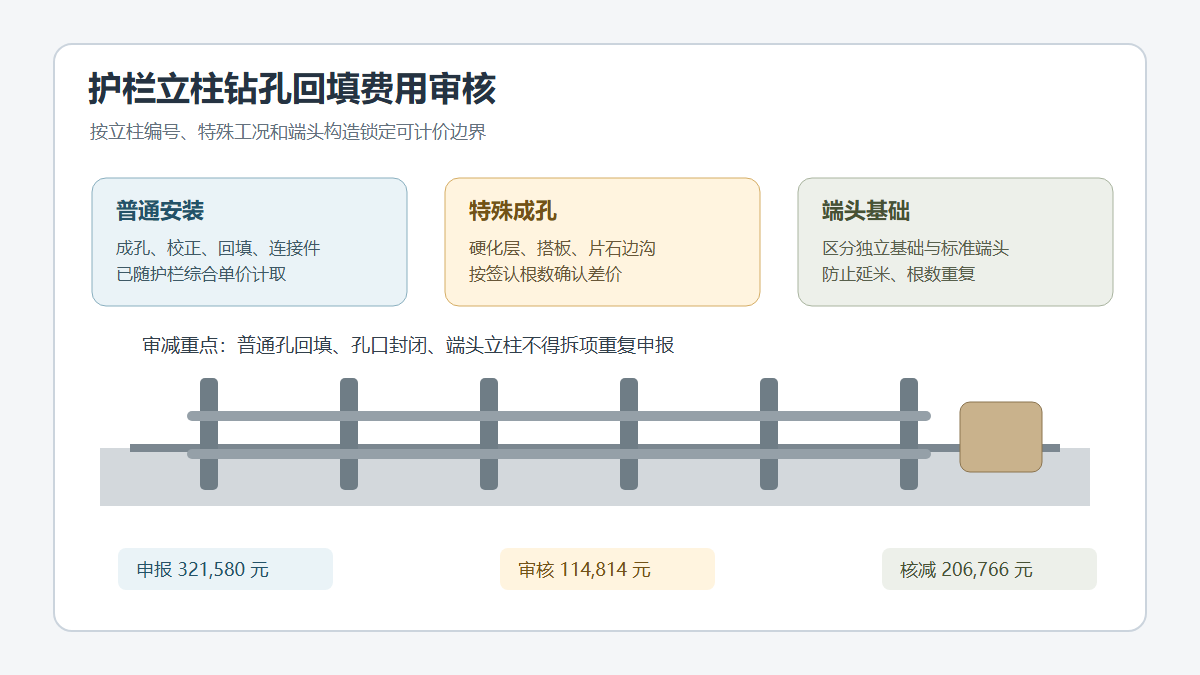

审核逻辑
第一,护栏清单项目说明决定普通工序是否另计。若综合单价已经包含普通成孔、安装、校正、回填和连接件,则普通土路肩、碎石垫层和常规孔口处理不能另行申报。审核应把新增费用限定在“施工条件明显偏离清单工况”的范围内,而不是把所有立柱都按特殊成孔处理。
第二,特殊成孔要有桩号、原因和确认记录。可另计的水钻成孔通常对应旧混凝土路肩、桥头搭板、片石边沟、岩质边坡或地下管线避让等特殊条件。计量时应按立柱编号、桩号、现场照片、钻孔记录和监理签认逐根闭合;仅凭“现场无法打入”的笼统签证,不足以支撑大范围增加费用。
第三,回填混凝土不能按理论孔体积无限放大。立柱孔回填本身是安装质量要求的一部分,普通孔回填已含于综合单价。只有特殊成孔形成的超大孔径、破除旧构造物后的恢复和设计要求的混凝土包封,才具备另计条件。审核应核对孔径、孔深、混凝土小票、浇筑照片和对应立柱清单,防止按申报根数反推虚增混凝土量。
第四,端头基础要防止与护栏延米和端头构造重复。端头、过渡段、外展段在不同清单里计价口径差异很大。若标准端头已按成套构造或护栏延米计取,端头立柱、连接件、锚固和小型基础不应再拆项申报;只有图纸明确的独立混凝土基础、特殊锚固块或新增防撞端头,才可按实物量确认。
资料闭合建议
建议交安施工前建立护栏立柱条件台账,按桩号、左右幅、立柱编号、设计安装方式、实际安装方式、特殊原因、照片编号和监理确认逐根记录。对水钻成孔、旧构造物破除、混凝土包封等新增事项,应在隐蔽前完成现场确认,照片中应体现孔径、孔深、周边构造和尺量信息。
端头和过渡段资料应单独成册,包含端头类型、设计图号、清单计价方式、混凝土基础尺寸、钢筋隐蔽记录、模板验收和浇筑记录。结算书中应把护栏延米、特殊成孔差价、端头独立基础和旧构造物恢复分开列示,明确哪些是综合单价内工序,哪些是合同外新增,避免同一根立柱同时进入多个计价项目。
结论
波形护栏立柱钻孔回填费用审核的核心,是识别普通安装工序和特殊施工条件之间的差价边界。本案例中,施工单位把大范围普通立柱成孔、孔口封闭、端头立柱和标准端头基础拆项申报,审核通过清单口径、立柱编号、特殊工况照片和端头图纸闭合,将申报 321,580 元核定为 114,814 元,核减 206,766 元。交安工程项目小而分散,越需要按桩号和构造类型精细闭合,否则很容易在延米、根数和基础实物量之间重复计量。
