旧路沥青调平层平均厚度、拌合站吨位与材料超耗的造价审核

问题背景
旧路改造项目的调平层通常没有统一厚度。设计依据旧路纵横断面给出分段平均厚度,施工后又会出现摊铺机用料记录、拌合站出料吨位、运输磅单和钻芯厚度等多套数据。施工单位容易按拌合站累计出料量申报,理由是混合料已经生产并运到现场;审核则往往按设计面积乘平均厚度计算。两种口径如果不先统一合格实体、材料流向和责任原因,差额会被笼统归入“现场调坡”或“合理损耗”。
审核的核心不是只选吨位或体积,而是建立三次闭合:设计断面复算应有实体量,施工测量确认实际合格实体量,拌合站—运输—摊铺台账解释材料去向。未经批准的超厚摊铺、温度离析废料和返工料,不能仅凭磅单转化为支付工程量。
真实工程风格案例
以下为根据多个国省干线养护项目常见争议整理的脱敏复合案例,路线、数量和金额均为示例。
某一级公路旧路提升工程 K18+200~K23+000 段长 4.8 km,半幅分段施工。设计在铣刨病害处治后加铺 ATB-25 沥青稳定碎石调平层,宽度随交叉口和路肩接顺变化,设计平均厚度为 3.2~6.8 cm。清单以吨计量,综合单价 515 元/t,已包含拌合、运输、摊铺、碾压、正常施工损耗和层间清扫;普通黏层在上面层清单内综合考虑。

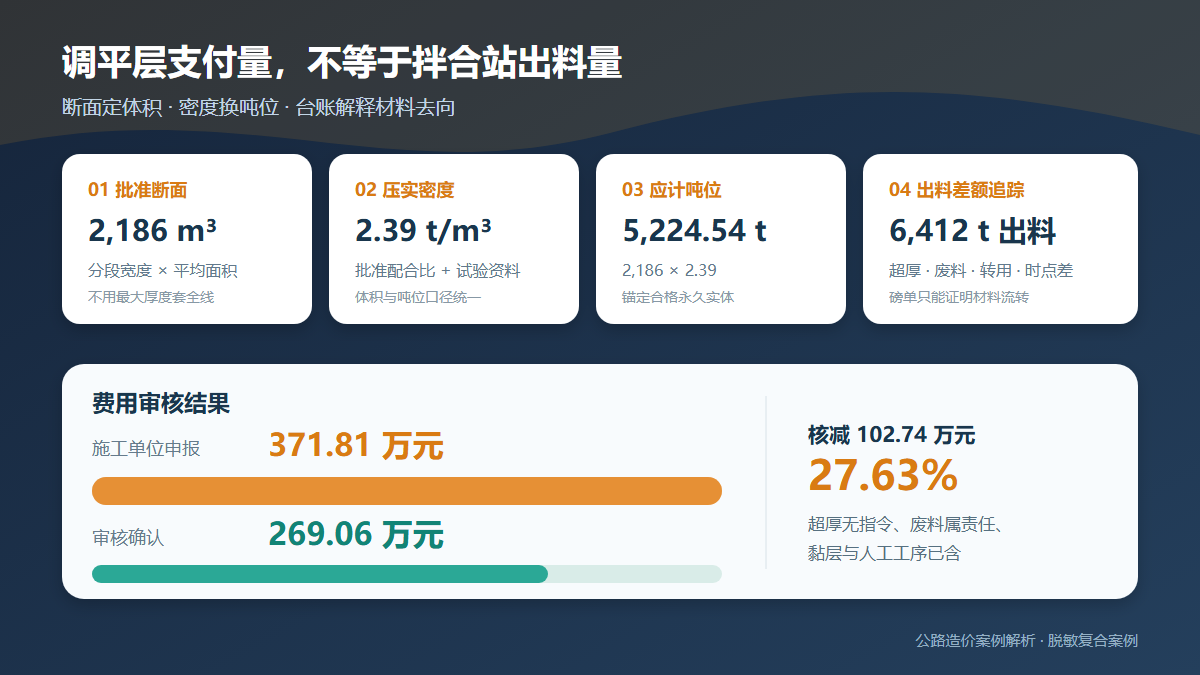

承包人依据拌合站累计出料 6,412 t 全额申报,并另列超合同运距、黏层、人工调平、废料处置等费用。审核组将批准的纵横断面、铣刨后复测、摊铺前控制高程和成品交验断面叠合,按分段平均面积法复算合格调平层实体 2,186 m³。经批准的目标配合比现场压实密度为 2.39 t/m³,折合应计 5,224.54 t。
材料平衡进一步显示,6,412 t 出料中有 476 t 用于未经设计确认的局部超厚摊铺,188 t 为温度不合格及接头切除废料,214 t 转用于相邻服务区便道,另有运输、摊铺和计量时点差异。上述数量不能计入主线合格实体。审核最终按 5,224.54 t 核定调平层,其他已含或责任性费用不另计。
申报金额与审核金额
| 费用项目 | 施工单位申报 | 申报金额(元) | 审核确认 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| ATB-25 调平层 | 6,412 t × 515 元/t | 3,302,180.00 | 5,224.54 t × 515 元/t | 2,690,638.10 | 按批准断面净体积和压实密度折算,剔除超厚、废料及他用材料 |
| 超合同运距 | 6,412 t × 14.8 元/t | 94,897.60 | 0 | 0 | 实际料源为承包人自行调整,原综合单价风险未改变 |
| 调平层黏层 | 48,600 m² × 3.2 元/m² | 155,520.00 | 0 | 0 | 已在上面层综合单价中包含 |
| 人工找平及小型机具 | 1 项 | 126,000.00 | 0 | 0 | 属调平层摊铺成型的正常工序 |
| 温度不合格及切边废料处置 | 188 t × 210 元/t | 39,480.00 | 0 | 0 | 属施工质量与组织责任 |
| 合计 | 3,718,077.60 | 2,690,638.10 | 核减 1,027,439.50 元,核减率 27.63% |
审核逻辑
1. 先确认计量单位背后的支付母量
清单虽然以吨计量,但支付对象仍是验收合格的永久工程实体。吨位应由批准断面净体积乘经确认的压实密度折算,而不是直接采用采购量、出厂量或进场量。若合同明确按地磅净重计量,也必须同步满足桩号归属、合格验收和材料未转用等条件。
2. 平均厚度必须由断面推导,不能用零散芯样替代
钻芯适合验证厚度和压实质量,数量少且点位离散,不宜直接外推全段平均厚度。审核应按同一桩号匹配铣刨后高程、设计控制高程和成品高程,计算分段面积,再乘实际宽度形成净体积。交叉口展宽、桥头接顺和局部病害槽应单独分区,防止全线套用最大厚度。
3. 用材料平衡解释“出料量大于实体量”
拌合站日报、车辆磅单、GPS 轨迹、到场温度、摊铺日报和废料记录应按日期及桩号串联。出料量与实体折算量的差额要逐项归因:正常损耗是否已含,废料是否由质量原因造成,混合料是否转用于便道或其他标段,超厚是否有设计指令。无法归属到合格实体的吨位,不应支付。
4. 区分设计调坡与承包人摊铺控制偏差
因建设单位调整纵坡、桥头标高或排水坡度造成的增厚,应先有设计文件和实施前断面确认;因松铺系数控制不准、摊铺机找平失误或未经批准追求平整度形成的超厚,属于施工责任。仅有完工后的厚度结果,不能倒推为设计变更。
5. 检查综合单价和相邻清单的包含关系
调平层单价通常已包含正常损耗、机械摊铺、碾压、接缝和常规运输。黏层、病害处治、铣刨及上面层之间还要建立交叉清单表,确认同一面积、同一材料或同一工序没有重复计量。料源自选导致的运距增加,应按合同风险边界判断,而不是按实际运输里程自然补差。
资料闭合建议
- 开工前冻结旧路复测成果,按桩号保存铣刨前、铣刨后和设计控制高程,并由各方确认可用于计量的分段断面。
- 形成“日期—车号—净重—到场温度—摊铺桩号—对应面积”的混合料追踪表,拌合站月汇总必须能反查单车磅单。
- 每日记录摊铺宽度、松铺厚度、压实遍数和成品高程;交叉口、桥头、超高过渡段单独编号。
- 废料设置单独台账,区分试拌、温度不合格、离析、接头切除和设计取消,并记录最终去向及责任。
- 任何调坡增厚在施工前形成设计断面、指令、工程量预测和计价原则,避免完工后仅凭实际耗料倒签。
- 结算同时提交断面复算表、密度依据和材料平衡表,使“立方米—吨—金额”可以双向复核。
结论
旧路沥青调平层审核不能把拌合站出料量直接等同于支付量,也不能只用少量芯样简单平均。可靠做法是以批准断面确定合格净体积,以确认压实密度完成吨位换算,再用全链条材料台账解释差额。本案例申报 3,718,077.60 元,审核确认 2,690,638.10 元;主要核减来自未经批准的超厚、责任性废料、材料转用以及已含工序重复拆项。只有设计、实体和材料三条线同时闭合,变厚调平的合理成本才能准确落到合同支付边界内。
