桥梁桩基地质变化,为什么最容易把造价争议拖成“证据战”?

桥梁涵洞 1212 17小时前 4次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

桥梁桩基地质变化,为什么最容易把造价争议拖成“证据战”?

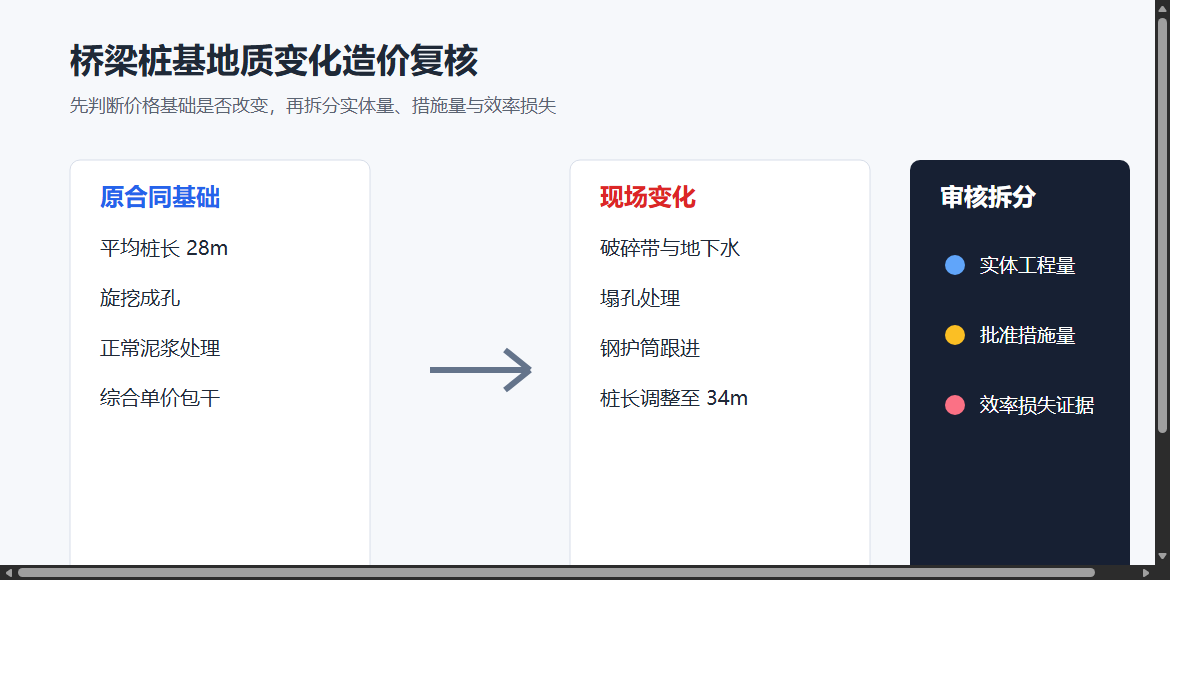

桥梁桩基地质变化造价复核图

在公路桥梁工程里,桩基看起来是一个技术问题,实际到了计量、变更和结算阶段,往往会变成造价争议的集中区。原因很简单:桩基费用同时受地质条件、成孔方式、桩长、钢筋笼、混凝土灌注、泥浆外运、塌孔处理和机械台班效率影响。只要实际地层与勘察资料出现偏差,原清单单价是否仍然成立,就很容易产生分歧。

常见问题

桩基造价争议最常见的误区,是把“钻得更深了”简单理解为“只增加桩长费用”。实际审核时,桩长只是结果,背后还要看成孔工艺有没有变化、入岩深度有没有调整、泥浆处理有没有增加、钢筋笼是否加长、混凝土充盈系数是否异常、设备效率是否明显降低。

常见表现有四类:

  1. 勘察揭示为中风化岩,现场实际遇到孤石、溶洞、破碎带或软弱夹层。
  2. 原方案采用旋挖成孔,现场因塌孔或入岩困难改为冲击钻、套管跟进或二次清孔。
  3. 设计单位根据补勘或试桩结果调整桩长、桩径、嵌岩深度。
  4. 承包人把所有效率损失都归结为地质变化,但过程记录不足。

这些问题单独看都是现场技术处理,合在一起就会改变桩基综合单价的成立条件。

案例拆解

某山区高速连接线项目设置一座跨沟大桥,桥长约 420 米,主墩采用直径 1.8 米钻孔灌注桩。招标阶段地勘资料显示,桩端主要进入中风化砂岩,平均桩长按 28 米考虑,清单综合单价包含正常钻孔、钢筋笼制作安装、混凝土灌注和泥浆处理。

施工进场后,2 号墩右幅桩基在 18 米至 24 米范围内连续遇到破碎带和地下水,局部孔壁稳定性差。现场先后出现两次塌孔,监理要求暂停施工并组织补勘。设计单位根据补勘结果,将该墩部分桩基桩长调整至 34 米,同时要求提高嵌岩深度,并增加钢护筒跟进长度。承包人随后提出三项费用申请:桩长增加费、钢护筒措施费、塌孔处理及机械停滞损失费。

审核时,建设单位没有简单接受全部申报,也没有直接以“清单综合单价包干”为由全部否定,而是把费用拆成三层处理:

  1. 设计确认增加的桩长、钢筋笼和混凝土工程量,按合同计量规则调整。
  2. 因设计或监理指令明确增加的钢护筒跟进措施,结合现场签证和实际使用长度单独审核。
  3. 对塌孔处理和机械停滞损失,只认可有施工日志、监理指令、设备进退场记录、处理方案和影像资料支撑的部分。

最后,承包人申报约 186 万元,审核确认约 121 万元。被扣减的主要原因不是“地质变化不存在”,而是部分窝工损失和重复清孔费用没有形成完整证据链,无法证明属于非承包人可控风险。

造价风险点

桩基地质变化的核心,不是现场是否困难,而是原合同价格基础是否被改变。审核人员应重点追问四个问题:

  1. 勘察资料与实际揭示地层的差异是否客观存在?
  2. 设计单位是否根据差异发出明确变更或技术处理意见?
  3. 新增费用是工程实体量增加,还是施工组织效率损失?
  4. 损失是否有连续、可追溯、可计量的过程资料支撑?

实体工程量相对容易确认,难点在措施费和效率损失。比如钢护筒、二次清孔、泥浆外运、塌孔回填、设备停滞,都不能只凭施工单位事后说明确认。它们需要对应到时间、桩号、设备、处理方案、监理确认和实际完成记录。

处理建议

概预算阶段,桥梁桩基不宜只按平均桩长套价。对山区、岩溶、河谷、软弱夹层发育路段,应设置地质风险清单,把可能影响费用的因素提前列明:入岩深度、成孔工艺、钢护筒长度、泥浆处理、塌孔风险、补勘触发条件。

招标阶段,合同中应明确地质变化的调整边界。建议把“设计变更增加实体工程量”和“承包人施工组织措施变化”分开约定。前者通常按计量规则处理,后者则应以指令、签证和必要性证明为前提。

施工阶段,证据要前置。凡涉及塌孔、溶洞、孤石、入岩异常、成孔工艺调整的事项,应在处理前形成现场确认。补勘报告、设计联系单、监理通知、施工日志、钻孔记录、混凝土灌注记录和影像资料要能互相印证。

对造价人员而言,最有效的方法是建立“一桩一档”复核表。每根争议桩至少记录设计桩长、实际桩长、地层变化、处理措施、签证编号、增加工程量和费用归属。这样到结算阶段才不会把一堆现场问题混成一笔总账。

结论

桥梁桩基地质变化不是不能调价,但必须把“地质差异、设计处理、工程量变化、费用证据”四件事讲清楚。建设单位不能用综合单价否定真实变更,承包人也不能把所有施工困难都转嫁为索赔。真正可落地的造价处理,是把实体量、措施量和效率损失拆开审核,让每一笔费用都有对应的技术依据和合同边界。
