交通导改费用总是扯不清?关键在于先划清“方案内”和“变化后”

在公路改扩建、养护提升、市政化改造和涉路施工项目中,交通导改费用经常成为结算争议。它不像钢筋、水泥、沥青那样容易按材料数量核对,也不像路基土石方那样可以直接看断面和运距。交通导改更像一组持续变化的组织成本:围挡、标志标牌、临时信号、保通人员、便道维护、夜间值守、社会车辆分流、临时硬化和安全防护都会牵涉其中。
问题在于,很多项目在招标阶段只把交通导改写成一个概括性措施项,到了现场又不断调整方案。最终到底哪些属于投标时应考虑的常规保通,哪些属于建设单位、交警部门、设计变更或现场条件变化导致的新增费用,就容易说不清。
常见问题
交通导改争议通常集中在三类口径上。
第一类,是方案边界不清。施工组织设计里写了“半幅施工、半幅通行”,但没有细化每阶段封闭长度、导改次数、标志标牌布设标准、保通人员数量和持续时间。结算时承包人认为实际导改更复杂,建设单位则认为这些都包含在措施费内。
第二类,是行政要求变化。项目开工后,交警或路政部门出于安全和通行压力,要求增加临时信号灯、夜间照明、硬隔离、防撞设施、专职保通人员或缩短单次封闭长度。这些要求如果没有及时形成会议纪要或指令,后期很难判断费用责任。
第三类,是现场组织与费用证据脱节。导改人员每天在场,标志标牌也确实调整了,但没有考勤、巡查记录、影像、设备清单和验收记录,最后只能按经验估算,双方都不容易接受。
案例拆解
某国省干线养护提升工程,全长约 12 公里,施工内容包括路面铣刨重铺、局部病害处理、护栏改造和标线恢复。招标文件约定交通导改由承包人综合考虑,清单中设置一项“交通组织及安全维护费”,金额约 85 万元。

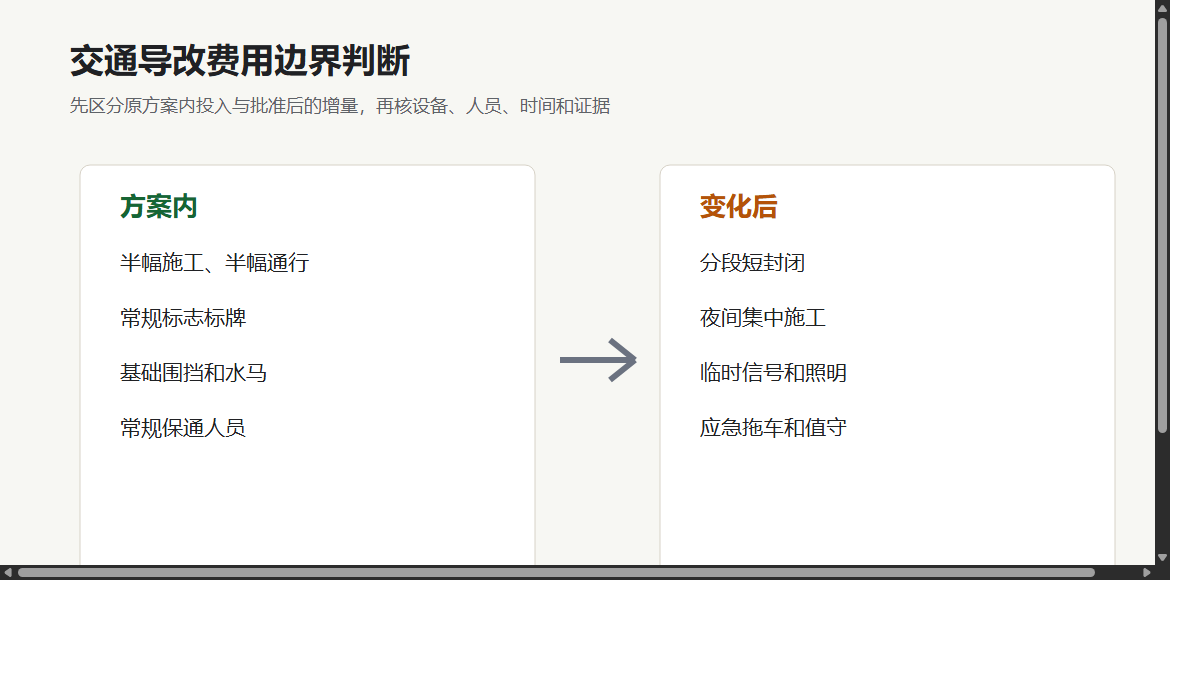

施工前,承包人按半幅封闭、半幅双向通行编制导改方案。开工两周后,因道路连接多个产业园区,早晚高峰拥堵严重,属地交警要求调整为“分段短封闭、夜间集中施工、白天恢复通行”,并增加临时信号灯、反光水马、夜间照明、保通人员和应急拖车值守。承包人据此申报新增交通导改费用 64 万元。
审核时,建设单位把申报费用分成三部分:
- 原投标方案已包含的标志标牌、基础围挡、常规保通人员,不再重复计取。
- 因交警书面要求新增的临时信号灯、夜间照明、应急拖车和值守人员,结合实际使用天数和记录予以调整。
- 承包人自行增加但未获批准的部分水马更换、重复转运和现场等待成本,不予确认或按必要性折减。
最终审核确认新增费用约 38 万元。这个结果说明,交通导改不是“只要现场发生就都能算”,也不是“只要措施费包干就都不能调”。关键要看变化是否超出原方案边界,是否有外部指令或批准,是否能被过程资料证明。
造价风险点
交通导改费用最怕用一句“包含在措施费中”或“一切按实结算”处理。前者容易压掉真实变化,后者容易放大承包人组织成本。更稳妥的审核逻辑,是先划边界,再核增量。
审核时建议重点看五个问题:
- 投标或合同阶段的交通组织方案是否足够明确?
- 实际导改方案相比原方案增加了哪些节点、设备、人员和持续时间?
- 变化原因来自谁,是承包人组织优化,还是建设单位、交警、路政、设计或现场条件变化?
- 新增措施是否经过审批,是否有会议纪要、联系单、监理指令或验收记录?
- 申报数量是否能与施工日志、照片、考勤、租赁合同和现场巡查记录对应?
只要这五个问题有一个说不清,费用就会变成谈判,而不是审核。
处理建议
招标阶段,不建议只写“交通导改费综合考虑”。至少应明确导改阶段、封闭方式、标志标牌和防护设施标准、保通人员配置、夜间施工要求、便道或临时通行条件。对交通量大、交叉口多、沿线单位多的路段,还应设置暂估项目或调整条件。
施工前,交通组织方案要尽量量化。比如每阶段封闭长度、计划天数、导改次数、设备清单、人员班次、夜间照明范围、应急值守标准。方案越清楚,后期越容易判断哪些是原方案内费用,哪些是新增变化。
施工中,凡外部部门提出新增要求,应及时形成书面记录。交警协调会、路政意见、监理通知、建设单位指令,都应明确“新增什么、持续多久、由谁确认、费用如何处理”。不要等到结算时再用口头回忆补证据。
结算审核时,可以采用“基准方案费用 + 经批准增量费用”的方式。基准方案对应合同已含措施费;增量费用则按新增设备、人员、时间和必要性逐项核定。对于承包人自身安排不当导致的重复导改、等待和返工,应谨慎确认。
结论
交通导改费用能不能调整,关键不在于现场忙不忙、投入多不多,而在于是否超出了原合同和原方案的合理边界。造价人员要把导改方案从一句措施费说明,拆成阶段、设施、人员、时间和指令五个维度。只有这样,才能既保障施工期间的交通安全,也避免结算阶段把组织成本、行政要求和合同风险混在一起扯皮。
