涵洞通道基底软弱,清淤换填费用到底该不该另计?

在公路项目中,涵洞和通道工程单体金额不一定大,但它们数量多、分布散、地质条件差异明显,结算时很容易形成一批“单项不大、合计不小”的争议。最常见的问题,是基底开挖后发现软弱土、淤泥、暗浜、杂填土或地下水,现场需要超挖、清淤、换填、片石挤淤、砂砾垫层加厚,甚至增设水泥搅拌桩或碎石桩。承包人认为这是设计地质条件变化,应另行计价;建设单位则常认为涵洞基础施工风险已包含在综合单价或措施费中。
这类争议的核心并不是“现场有没有处理”,而是要回答三个问题:原设计是否已经考虑了该处理,现场处理是否经设计或监理确认,新增费用能否从原清单工作内容中分离出来。
常见问题

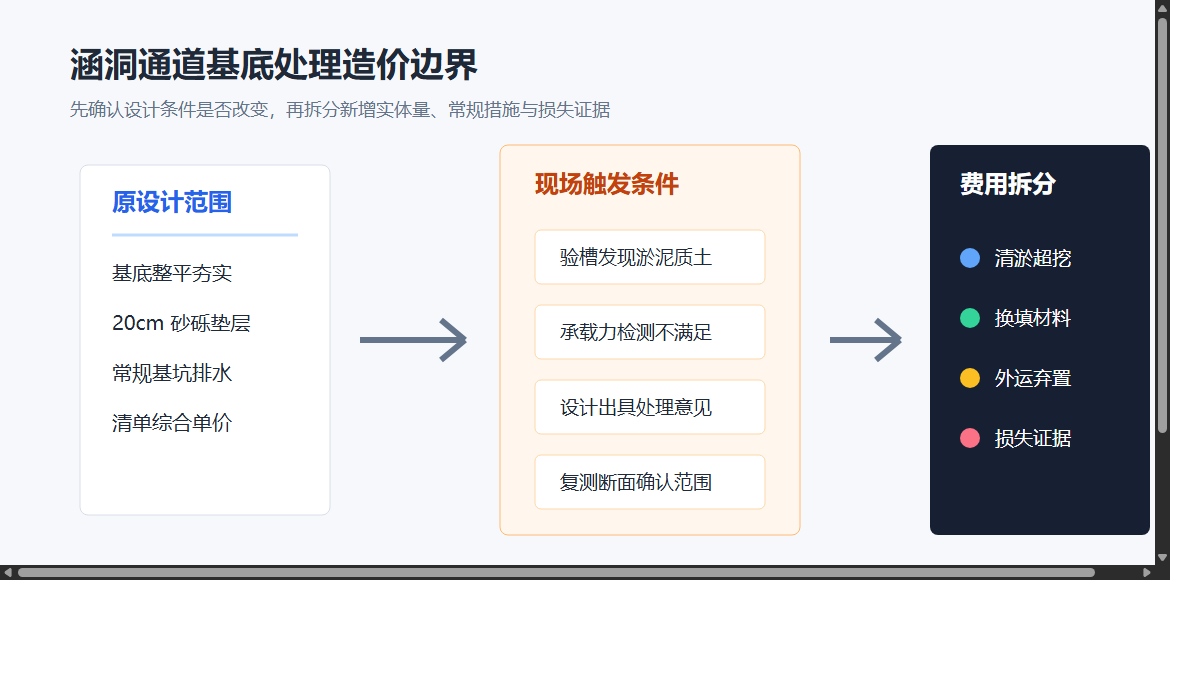

涵洞通道基底处理最容易混淆的,是“正常基底整平压实”和“设计条件改变后的地基处理”。前者通常属于清单综合单价或施工措施范围,后者如果改变了结构基础条件、处理深度、材料类型或工程量边界,就可能构成变更计量。
常见争议有四类:
- 图纸只要求基底整平夯实,现场实际清出 0.8 米至 1.5 米淤泥,需要砂砾或片石换填。
- 勘察资料揭示为粉质黏土,开挖后发现暗沟、鱼塘回填土或杂填土,承载力无法满足设计要求。
- 施工单位先自行处理,事后补报签证,缺少开挖前照片、验槽记录和处理前指令。
- 设计单位只写“按现场实际处理”,但没有明确处理范围、深度、材料和计量规则。
如果这些问题没有在现场阶段及时闭合,结算时就会变成口径之争:承包人按实际投入报量,审核人员按合同范围扣减,双方都缺少一套可复核的中间证据。
案例拆解
某一级公路改扩建项目沿线设置 36 道钢筋混凝土盖板涵和 9 道箱型通道。招标图纸中,涵洞基础大多按天然地基考虑,局部设置 20 厘米砂砾垫层,清单中列有基坑开挖、混凝土基础、涵身、台背回填等项目,没有单独列“软基换填”项目。
施工至 K18+420 箱型通道时,基坑开挖到设计标高后,底部出现约 1.2 米厚灰黑色淤泥质土,并伴有渗水。现场承载力检测不满足设计要求。监理组织建设单位、设计单位和施工单位进行验槽,设计单位出具处理意见:超挖至持力层,清除淤泥后回填级配碎石,分层压实,基础底面两侧各外扩 0.5 米。承包人据此申报新增费用 43 万元,包含清淤外运、级配碎石换填、抽排水、机械降效和工期影响。
审核时,费用没有被简单全额确认,而是拆成四类:
- 经设计处理意见明确增加的清淤、超挖和级配碎石换填工程量,按现场复测断面和验收记录计量。
- 基坑内正常排水和施工期间常规降水,按合同措施费范围处理,不重复计取。
- 因淤泥清理产生的外运弃置,结合弃土去向、运输距离和现场签证核定。
- 机械降效和工期影响因未形成连续施工日志、设备停滞记录和监理确认,只认可少量必要等待时间。
最终,新增费用确认约 29 万元。被扣减的部分并不是因为软弱地基不存在,而是部分费用没有超过合同原本应承担的施工组织范围,另有部分损失缺少过程证据。
造价风险点
涵洞通道基底处理的风险,集中在“隐蔽、零散、处理快”。很多项目为了抢工期,发现软弱基底后当天就清淤、换填、浇筑垫层,等到结算时只剩几张照片和一份签证单,很难复核原地貌、处理深度和实际范围。
审核时应重点追问五个问题:
- 原设计和勘察资料是否已经揭示软弱地基或要求特殊处理?
- 现场验槽是否在处理前完成,是否有参建各方确认?
- 处理方案是否明确范围、深度、材料、压实标准和外扩宽度?
- 工程量是否能由原地面、设计底标高、处理底标高和复测断面推导?
- 抽排水、外运、机械等待等附加费用是否有连续记录支撑?
只要“处理前状态”缺失,后续工程量就很容易失真。尤其是换填范围,如果只按承包人事后绘制的示意图计算,往往会把施工放坡、操作面、超挖松动和设计必要处理混在一起。
处理建议
概预算阶段,对沿河、低洼、鱼塘、老路拼宽、村镇暗沟密集路段,不宜只按标准涵洞套价。应结合地勘资料和现场踏勘,对可能发生的软弱基底处理设置暂估工程量或风险说明,避免把明显可预见的地基问题全部留到结算阶段。
招标文件中,建议明确涵洞通道基底处理的调整条件。比如:设计图纸已明确的砂砾垫层、基底整平、常规排水由承包人综合考虑;超出设计标高和图纸范围、经设计确认的清淤换填、片石挤淤、桩基处理等,按变更程序计量。这样可以把“正常施工措施”和“设计基础条件改变”分开。
施工阶段,发现软弱基底后不要先处理后补手续。至少应形成四类资料:验槽记录、处理前后影像、设计或监理书面意见、处理工程量复测记录。对清淤外运,还应同步记录弃置地点、运输距离、车次或方量换算依据。
结算审核时,可以采用“原设计包含量 + 经确认新增量”的方式复核。原清单中已有的垫层、基坑开挖、台背回填不应重复计取;经设计确认增加的处理深度、材料和外运则应按证据计量。对机械降效、等待和工期影响,要坚持以指令、日志、资源投入和影响路径为基础,不能仅凭现场困难程度估算。
结论
涵洞通道基底软弱并不天然等于全部费用另计。能否调整,关键看它是否改变了原设计基础条件,是否经过有效确认,是否能把新增工程量从原清单工作内容中清楚拆分出来。造价人员处理这类问题时,应把争议拆成“设计必要处理、常规施工措施、附加损失证据”三层。层次清楚,费用才有边界;资料完整,结算才有依据。
