桥面混凝土铺装层凿除、弃运与重铺返工费用的造价审核

桥梁涵洞 1212 57分钟前 2次浏览 已收录 0个评论
文章目录[隐藏]

桥面混凝土铺装层凿除、弃运与重铺返工费用的造价审核

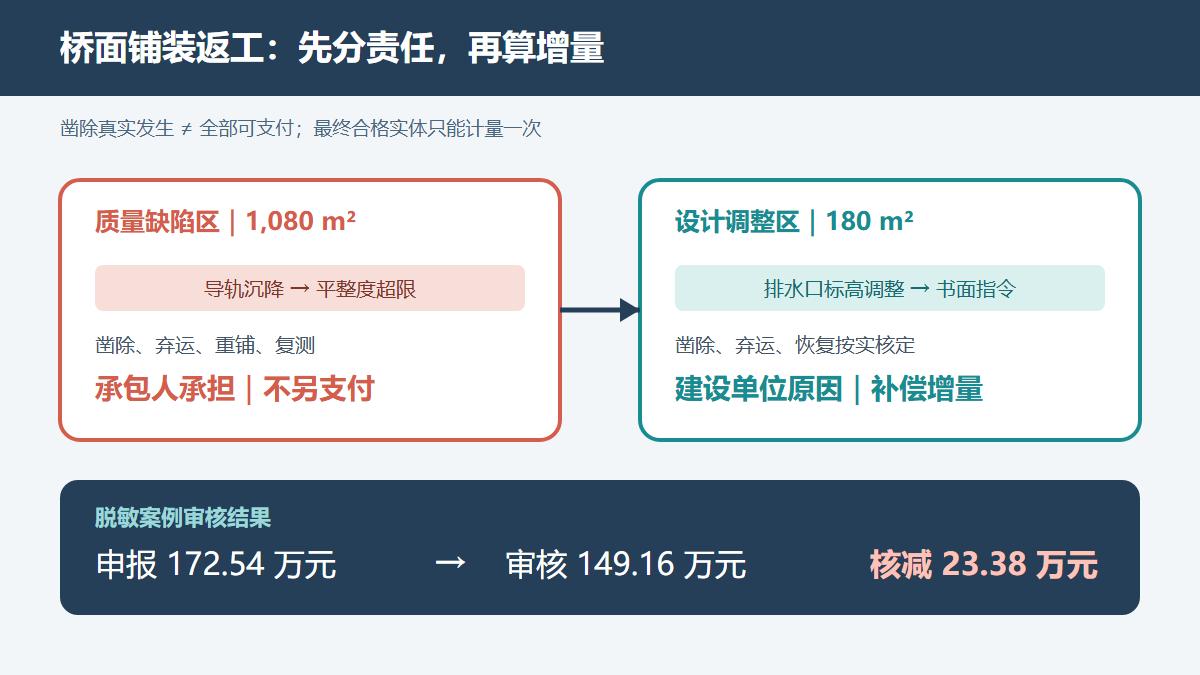

桥面混凝土铺装返工责任审核图

问题背景

桥面混凝土铺装施工完成后,若出现平整度、标高、厚度或拉毛质量不合格,现场往往需要铣刨、凿除甚至整块重铺。结算中容易出现“原铺装照常计量、凿除弃运另计、重铺再计一次”的三重申报。审核的核心不是返工是否真实发生,而是返工原因由谁承担、最终合格实体是否重复计量,以及设计调整与质量缺陷是否被混在同一签证中。

应以最终验收范围为主线,将检测报告、缺陷通知、设计指令和返工平面图套合。承包人原因造成的质量返工,通常属于其完成合格工程的合同义务;建设单位在已验收实体上提出设计调整,才可能对凿除、弃运和恢复费用进行增量补偿。

真实工程风格案例

某高速公路连续梁桥桥面铺装面积 19,800 m²,设计为 8 cm 厚 C50 纤维混凝土,清单按成品体积计量,综合单价 920 元/m³,包含混凝土浇筑、振捣、整平、拉毛、养护和正常试验。完工检测发现 1,080 m² 因摊铺导轨沉降导致平整度超限,监理签发质量缺陷通知,要求承包人自费凿除重铺。

同期,建设单位为调整两处桥面排水口标高,在已验收区域另行指令凿除并恢复 180 m²。承包人把两个原因合并为 1,260 m² 返工签证,除对最终铺装实体申报全额清单费用外,又申报全部凿除、弃运、重铺和复测费用。审核组依据缺陷平面图、检测点位、设计指令和废料运输联单拆分责任:1,080 m² 质量返工不另支付;180 m² 设计调整范围的凿除、弃运和恢复按经确认单价计取;常规复测仍属质量验收工作,不另计。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
最终合格桥面铺装 19,800 m²×0.08 m×920 元/m³=145.73 万元 最终验收体积 1,584 m³×920 元/m³=145.73 万元 0
铺装层凿除 1,260 m²×0.08 m×620 元/m³=6.25 万元 仅设计调整 180 m²×0.08 m×620 元/m³=0.89 万元 5.36 万元
废混凝土装运处置 100.80 m³×145 元/m³=1.46 万元 设计调整废料 14.40 m³×145 元/m³=0.21 万元 1.25 万元
C50 纤维混凝土重铺 100.80 m³×1,620 元/m³=16.33 万元 设计调整恢复 14.40 m³×1,620 元/m³=2.33 万元 14.00 万元
平整度复测与界面处理 1,260 m²×22 元/m²=2.77 万元 属返工验收及常规工序,0 2.77 万元
合计 172.54 万元 149.16 万元 23.38 万元

本案例为依据常见合同条款和现场情形整理的脱敏复合案例,金额用于展示审核方法,不对应某一具体公开项目的实际结算。

审核逻辑

1. 最终合格实体只支付一次

桥面铺装清单支付的是达到设计和验收标准的成品。承包人将不合格部分拆除后重做,最终形成的合格体积仍只能按设计数量计量一次,不能把失败的中间产品作为第二份实体工程量。

2. 先按原因切分返工平面

把质量缺陷通知中的点位、设计调整指令的桩号和实际凿除边界绘制在同一张图上。若不同责任范围共用一张签证,应按网格面积或测量坐标拆分,不能用“现场确已全部凿除”替代责任判断。

3. 质量返工费用由责任方承担

导轨沉降、收面控制不当、养护不足等施工原因造成的凿除、弃运、材料和复测费用,均属于承包人为交付合格工程发生的成本。监理同意返工方案,只代表技术处置获准,不等于建设单位认可新增价款。

4. 设计调整按增量恢复计价

对已验收铺装层实施建设单位指令的标高调整,应核实原实体已合格、指令发生在后以及调整范围不可避免。补偿范围可包括凿除、废料处置和恢复,但不得再次增加最终设计体积;材料单价还应扣除可回收价值或合同已含工作内容。

5. 工程量用面积、厚度和废料闭合

凿除体积应由实测面积乘批准厚度计算,并与废料运输联单、处置场签收量和重铺混凝土小票相互校核。运输票据只能证明材料流向,不能单独证明全部废料均属于可补偿范围。

资料闭合建议

  1. 缺陷处理前制作带坐标的返工平面图,分色标注质量缺陷、设计调整和其他责任范围。
  2. 检测报告保留原始点位、标高和平整度数据,并与监理缺陷通知、复检报告形成前后对应。
  3. 建设单位设计调整指令应明确已验收状态、调整原因、面积、厚度和费用承担原则。
  4. 凿除记录、影像、废料运输联单、处置场签收和重铺小票按日期及区域编号关联,防止票据跨区域套用。
  5. 签证应将“技术认可”和“费用认可”分栏,明确承包人质量责任部分为零支付,避免监理签字被误读为全额计价依据。

结论

桥面铺装返工审核应坚持“合格实体计一次、返工范围按原因拆分、施工缺陷由责任方承担、设计调整只补增量”。本案例将申报 172.54 万元审核为 149.16 万元,核减 23.38 万元。现场确有凿除和重铺,并不改变质量责任边界;只有建设单位指令导致且资料闭合的恢复工作,才应进入合同价款调整。
