预制梁钢绞线工作长度、锚具与波纹管重复计量的造价审核

问题背景
预制梁后张法预应力体系包含钢绞线、锚具、波纹管、张拉和孔道压浆。结算时最容易把“施工需要的材料长度”与“形成永久工程的计量长度”混为一谈:钢绞线穿束、张拉必须预留工作长度,波纹管接头也必然搭接,但这些工艺损耗是否另计,取决于计量规则和综合单价包含范围。
常见争议包括:钢绞线按下料长度申报而合同要求按设计理论长度计量;波纹管按采购或下料长度计量,重复加入接头搭接;锚具已经独立列项,却又通过钢绞线单价或“张拉附件费”重复申报;智能张拉设备作为完成合同质量标准的机具,再单独列进退场费。审核应把设计束长、下料单、张拉记录、材料台账和清单单价分析逐项对应。
真实工程风格案例
某高速公路大桥预制 30 m T 梁 80 片,共设置 960 套工作锚。合同约定:钢绞线按施工图所示锚固点之间的理论质量计量,单价包含切割、穿束、张拉工作长度及正常损耗;锚具按验收合格的套数单独计量;塑料波纹管按设计孔道中心线净长度计量,接头、连接套和搭接损耗包含在单价内;张拉和压浆设备费用已分摊在相应工程项目中。
承包人依据下料单申报钢绞线 168.4 t,其中包含两端张拉工作长度及切头 7.2 t;按采购领用长度申报波纹管 28,800 m,其中包含接头搭接 1,440 m;另申报锚具 960 套和智能张拉设备进退场费 6.80 万元。审核组用批准预应力布置图逐束建立“孔道编号—锚固点长度—根数—理论质量”表,复核钢绞线永久工程量为 161.2 t;用孔道中心线复核波纹管净长为 27,360 m。锚具数量与张拉记录、封锚隐检及材料领用一致,可全额计量;智能张拉是满足合同质量要求的施工设备,无独立清单和变更依据,不另计。

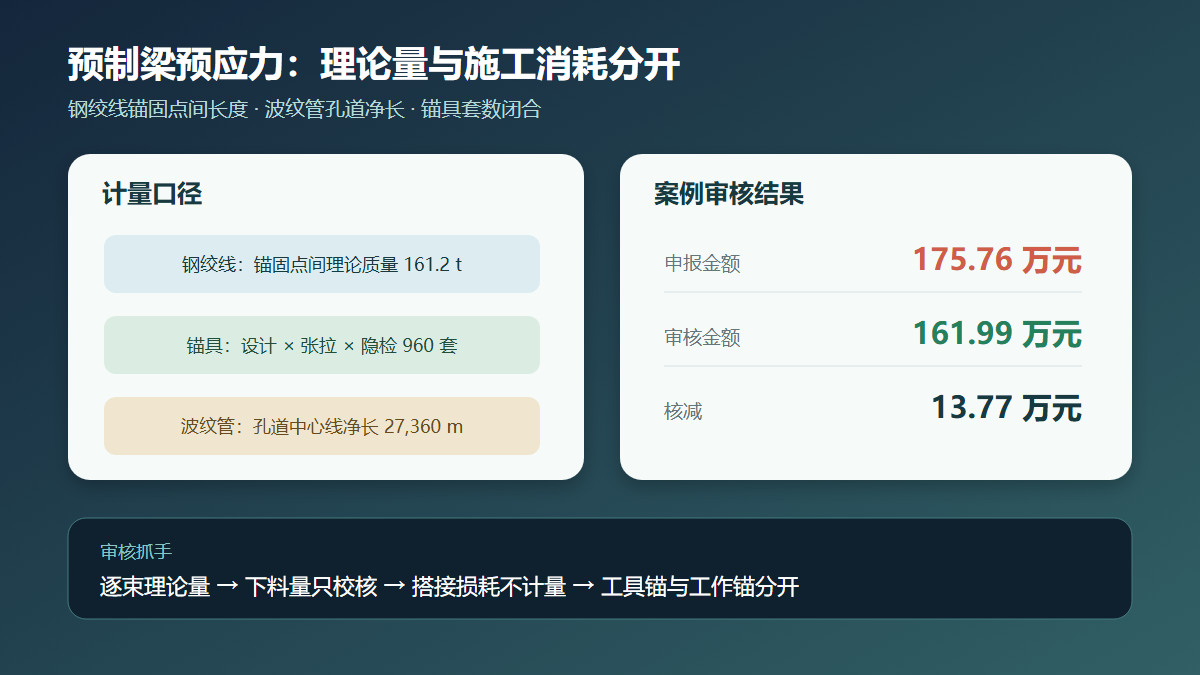

申报金额与审核金额
| 费用项目 | 申报依据与金额 | 审核依据与金额 | 核减金额 |
|---|---|---|---|
| 钢绞线 | 下料量 168.4 t×5,980 元/t=100.70 万元 | 锚固点间理论量 161.2 t×5,980 元/t=96.40 万元 | 4.30 万元 |
| 锚具 | 960 套×156 元/套=14.98 万元 | 张拉记录闭合 960 套×156 元/套=14.98 万元 | 0 |
| 塑料波纹管 | 采购下料量 28,800 m×18.50 元/m=53.28 万元 | 设计孔道净长 27,360 m×18.50 元/m=50.62 万元 | 2.66 万元 |
| 智能张拉设备进退场 | 签证包干 6.80 万元 | 已含相应综合单价,0 | 6.80 万元 |
| 合计 | 175.76 万元 | 161.99 万元 | 13.77 万元 |
本案例按常见工程计量口径模拟,金额用于展示审核方法,不对应某一公开项目的实际结算。
审核逻辑
1. 先分清永久工程量与施工下料量
钢绞线下料长度通常大于锚固点之间的设计长度,因为千斤顶张拉、夹持和切割需要工作长度。若计量规则明确按设计理论质量支付,工作长度和正常切头损耗就是单价应考虑的施工消耗,不能直接把下料单作为结算量。
2. 逐束计算,不用总进料量倒推
按梁号、孔道号、钢绞线规格、每束根数和锚固点间长度计算理论质量,再与穿束记录和张拉记录核对。进料、退库和废料台账用于检验理论量是否合理,但材料进场并不等于材料已经形成合格永久工程。
3. 波纹管按孔道中心线净长审核
设计图通常给出孔道空间曲线或分段坐标,审核应按中心线计算净长度。连接套、接头搭接、切割余量和局部调整是安装波纹管的正常消耗;只有设计新增孔道或经批准改变孔道长度,才形成可调整的工程量。
4. 锚具数量要和三套记录闭合
锚具支付数量应同时与设计锚固端数量、张拉原始记录和封锚前隐蔽验收一致。工作锚、工具锚必须区分:工具锚属于周转施工器具,不能混入永久锚具套数;补张拉更换的夹片还要判断是否属于质量责任。
5. 设备升级不当然构成新增费用
合同或技术规范要求采用智能张拉、自动压浆时,相关设备是完成既定工作内容的施工手段。没有新增清单、业主指令或合同风险转移条款,仅凭设备进退场签证不足以单独计价。
资料闭合建议
- 建立逐梁逐孔道工程量台账,固定锚固点间长度、根数、理论质量和对应图号。
- 下料单分别列示永久段、两端工作长度、切割余量和实际废料,避免与计量表共用一个总长度。
- 锚具台账区分工作锚、连接器和工具锚,并关联张拉日期、孔道编号及封锚验收。
- 波纹管进场、领用、退库和余料记录与孔道净长对比,搭接损耗只用于消耗分析,不并入支付长度。
- 结算时联查钢绞线、锚具、波纹管、张拉、压浆和设备签证,确认工料机没有跨清单重复申报。
结论
预制梁预应力材料审核要坚持“设计理论量用于支付,采购与下料量用于校核”。本案例将申报 175.76 万元审核为 161.99 万元,核减 13.77 万元。钢绞线工作长度、波纹管搭接和智能张拉设备费均属于既定工艺或单价包含内容;锚具因设计、领用、张拉和隐检资料闭合,按 960 套足额支付。
