水稳基层厚度偏差和返工费用,到底该谁承担?

路面工程 1212 17小时前 5次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

水稳基层厚度偏差和返工费用,到底该谁承担?

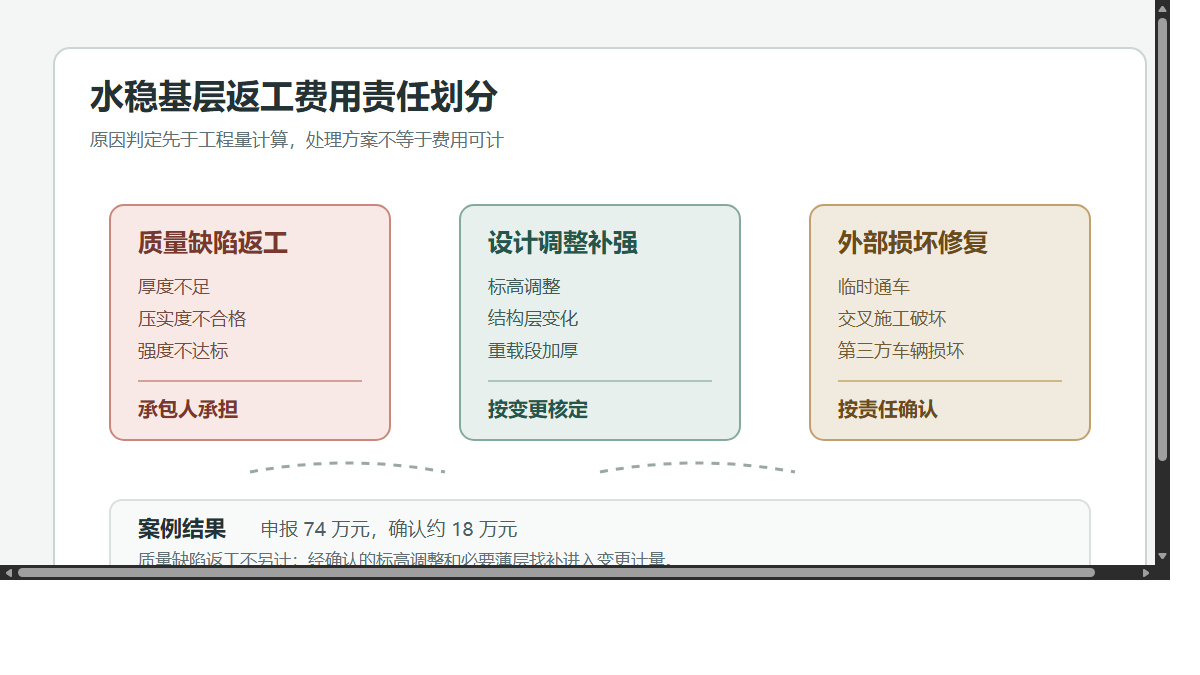

水稳基层厚度偏差与返工费用责任划分

水泥稳定碎石基层是公路路面结构里的关键承重层。它不像沥青面层那样容易被业主和公众看见,但一旦厚度、压实度、强度、平整度或养生出现问题,后续面层质量和使用寿命都会受到影响。结算阶段常见的争议是:现场已经返工、补强或加铺了,费用能不能另计?承包人认为返工是为了满足质量要求,建设单位认为质量缺陷应由施工单位自担,双方容易围绕“返工是否必要”和“责任是否清楚”反复争执。

这类问题的关键,不是返工有没有发生,而是偏差产生的原因。若厚度不足、强度不达标、离析、压实不足来自承包人拌合、摊铺、碾压、养生或质量控制问题,返工费用通常不应另计;若返工或补强是因为设计标高调整、结构层组合变化、交通导改要求、已验收下承层被外部原因破坏等,则可能形成变更费用。

常见问题

水稳基层费用争议最容易混淆三个概念:质量缺陷处理、设计变更补强和施工措施调整。三者都会表现为“现场多做了一层、多铣刨了一段、多用了材料”,但造价归属完全不同。

常见争议有五类:

  1. 水稳基层钻芯厚度不足,承包人通过局部铣刨、重新摊铺或加铺找补,要求增加材料和机械费用。
  2. 下承层标高偏高或偏低,导致水稳实际摊铺厚度被动调整,双方争议责任在路基、底基层还是基层施工。
  3. 试验检测发现无侧限抗压强度不达标,承包人称水泥剂量、含水率受天气和材料波动影响,要求补偿返工费用。
  4. 建设单位或设计单位要求在重载交通路段增加基层厚度、调整结构层组合,承包人将其与质量返工混在一起申报。
  5. 施工期间临时开放交通、交叉施工或地方车辆通行造成已完基层损坏,修复费用缺少责任划分。

造价审核不能只看“返工工程量”,而要先判断返工原因。原因不同,费用路径就不同:质量缺陷走承包人质量责任,设计调整走变更计量,外部损坏走责任确认或保险、索赔路径。

案例拆解

某一级公路大修工程采用 20 厘米水泥稳定碎石底基层加 18 厘米水泥稳定碎石基层,上面铺筑沥青面层。施工至 K12+000 至 K14+300 段时,第三方检测钻芯发现部分点位基层厚度不足,最小厚度仅 14.8 厘米,且局部压实度偏低。监理要求承包人暂停面层施工,对问题段进行复核。

承包人提出,厚度不足主要是因为老路铣刨后下承层标高局部偏高,若按原设计高程摊铺会导致路面总厚度超限,因此现场只能适当压缩水稳厚度。随后承包人编制处理方案:对厚度不足且压实度不合格的约 620 米路段铣刨重铺;对厚度略不足但强度满足要求的约 480 米路段采用局部加铺找补。承包人申报新增费用 74 万元。

审核时,费用被拆成三类处理:

  1. 对钻芯厚度不足、压实度不合格且施工记录显示摊铺松铺系数、碾压遍数控制不到位的 620 米路段,认定为施工质量缺陷,铣刨、废料外运、重新拌合摊铺和检测费用由承包人承担。
  2. 对局部下承层标高确实高于设计,且该下承层已由前一施工段验收移交、监理未在基层施工前要求处理的 210 米路段,经设计确认调整纵坡衔接并增加薄层找补,按变更程序核定必要工程量。
  3. 对承包人自行扩大处理范围、为统一施工外观而整幅加铺的部分,因未取得设计和监理事前确认,不作为新增费用计取。

最终,承包人申报的 74 万元中仅确认约 18 万元。这个案例说明,水稳返工费用不能按“实际做了多少”简单结算,而要回到缺陷原因、验收边界和处理方案批准程序。

造价风险点

水稳基层返工最怕责任链断裂。基层施工涉及测量放样、下承层验收、混合料拌合、运输、摊铺、碾压、接缝处理、养生和检测,每一个环节都可能影响厚度和强度。如果资料不能对应到具体桩号、施工日期、拌合站批次和检测点位,结算时就很难判断费用归属。

审核时建议重点看六项资料:

  1. 下承层交验资料:标高、横坡、平整度、压实度是否已合格移交。
  2. 水稳施工记录:松铺厚度、松铺系数、摊铺宽度、碾压遍数、碾压时间是否完整。
  3. 拌合站资料:水泥剂量、含水率、级配、出料时间和运输时间是否满足要求。
  4. 检测资料:钻芯点位、厚度、压实度、强度报告是否能对应施工段落。
  5. 处理方案:铣刨重铺、局部补强、加铺找补是否经设计、监理和建设单位确认。
  6. 责任原因:是施工质量问题、设计标高调整,还是外部车辆破坏或交叉施工影响。

尤其要警惕“以补强名义转移质量责任”。有些项目发现基层厚度不足后,会通过加铺、调坡、补强等方式处理。如果原因是承包人施工控制不到位,即使处理方案技术上可行,也不意味着费用可以另行计取。技术处理的必要性和造价承担的责任边界,是两件事。

处理建议

概预算和招标阶段,应明确路面结构层的计量规则、厚度允许偏差、质量缺陷处理责任和设计调整计价方式。对老路改造、大修罩面、半幅施工和交通导改项目,还应说明下承层交验、标高复测和局部调坡的处理流程,避免施工后把原路面不均匀问题全部转化为基层变更。

施工阶段,水稳基层开工前必须把下承层验收做实。标高异常、横坡不顺、局部松散或污染,应在摊铺前形成书面处理意见。基层施工过程中,应把松铺厚度、碾压遍数、含水率和水泥剂量记录到具体日期和桩号。检测发现问题后,不宜先返工后补签,应先复核原因,再确定处理范围和费用责任。

对确属设计调整或外部原因造成的补强,应走变更程序。处理方案中要写清楚补强位置、范围、结构层厚度、材料指标、与原路面衔接方式、计量规则和检测要求。对质量缺陷返工,则应单独建立整改台账,费用不得与变更工程量混列。

结算审核时,可以按“原因判定先于工程量计算”的顺序处理。先判断问题来源,再核定可计费用;先确认批准范围,再计算材料、机械和运输。对同一段落内同时存在质量缺陷和设计调整的,应分段、分层、分原因拆开,不能用一个综合处理费用包干。

结论

水稳基层厚度偏差和返工费用,不能只凭现场返工事实确定是否计价。承包人质量控制不到位造成的返工,应由承包人承担;设计标高、结构组合或外部条件变化导致的必要补强,才可能进入变更计量。造价人员处理这类问题时,应把“检测结果、原因责任、处理方案、批准程序、计量范围”串成完整证据链。证据链清楚,返工费用就有边界;证据链不清,返工越多,结算争议越大。
