边坡防护从喷播到锚杆框架梁,变更费用为什么不能只看“单价高了多少”?

公路边坡防护变更,是造价审核里最容易产生“看起来合理、算起来失控”的问题之一。现场常见说法是:原设计为喷播植草,施工后发现坡体破碎、雨季冲刷严重,必须改为锚杆框架梁、挂网喷混或主动防护网。施工单位据此按新增工程全额申报,建设单位则认为“这是施工组织和质量控制问题”,双方争议往往不在工程量,而在费用边界。
这类问题不能简单比较清单单价,也不能只凭现场照片确认。关键是判断三件事:风险是否属于设计条件变化,变更方案是否必要且经济,原清单项目与新增项目之间是否存在替代、扣减和重复计价。
一、问题背景:边坡防护为什么容易超概?
边坡防护在施工图阶段通常依赖地勘、地形测量和稳定性分析,但实际开挖后会暴露更多信息。例如岩层节理、软弱夹层、卸荷裂隙、地下水、坡面风化程度等,往往只有开挖后才能准确判断。设计图纸中“一坡一策”的深度不足时,施工阶段就会频繁出现防护形式调整。
造价争议集中在四个方面:
- 原设计防护是否确实无法满足稳定和耐久要求。
- 新增锚杆、钢筋、混凝土、挂网、排水孔等是否均有设计依据。
- 原喷播、三维网、坡面整修等项目是否应扣除。
- 脚手架、二次转运、坡面清危、临时排水是否可以另计。
很多项目审核时只盯住“锚杆框架梁综合单价是否偏高”,忽略了防护形式变化背后的费用组合。实际上,边坡防护变更的审核对象不是一个单价,而是一套由稳定措施、排水措施、施工辅助措施和原设计扣减组成的费用包。
二、案例:K8+420-K8+760 右侧高边坡防护变更
某山区二级公路改建工程,K8+420-K8+760 右侧为挖方边坡,最大坡高约 28m。施工图原设计采用“坡面修整+三维网喷播植草+截水沟”的防护形式,清单工程量按坡面面积 8,420 平方米计列。
开挖至二级平台后,现场发现坡面局部为强风化泥质砂岩,节理裂隙发育,雨后出现浅层滑塌和坡面剥落。设计单位出具变更,将其中 3,600 平方米调整为锚杆框架梁防护,并增加仰斜排水孔、急流槽和平台排水沟。施工单位申报变更费用 286 万元。
申报构成如下:
| 项目 | 申报金额 |
|---|---|
| 锚杆、框架梁、钢筋混凝土 | 182 万元 |
| 坡面清危、修坡、钻孔平台 | 31 万元 |
| 仰斜排水孔、平台沟、急流槽 | 28 万元 |
| 脚手架及高边坡安全防护 | 37 万元 |
| 原喷播项目未扣减 | 8 万元 |
| 合计 | 286 万元 |
审核后核定约 197 万元,核减 89 万元。核减并不是否认变更必要性,而是重新划清了费用边界。
三、审核关键:先定性质,再算费用
1. 先判断是否属于设计条件变化
如果变更依据仅是“雨后冲刷”“局部坍塌”,还不足以直接认定费用应由建设单位承担。需要进一步查看地勘报告、施工图说明、设计变更通知、现场会议纪要、监理指令和影像资料。
本案例中,设计变更说明明确写明“开挖揭露坡体岩性与原勘察推断存在差异,局部软弱夹层连续分布,原生态防护不能满足稳定要求”。这一表述非常关键,它把问题从施工养护或临时排水不到位,转化为设计条件变化。
如果资料中没有类似结论,至少要补充设计复核意见或边坡稳定验算。否则,施工单位申报的锚杆框架梁可能只能按质量补救或施工措施处理,计价结果会完全不同。
2. 变更方案要满足“必要且适度”
防护等级提高并不意味着所有坡段都可以按最高标准计价。审核应把边坡分段,区分强风化破碎段、局部掉块段、稳定岩质段和平台排水段。
本案例原申报将 3,600 平方米全部按同一框架梁间距和锚杆长度计价。复核设计图后发现,其中 720 平方米仅需挂网喷混和坡面排水,不需要完整框架梁。最终按分区调整工程量,核减约 36 万元。
这也是边坡变更审核最常见的核减点:不是“不能做”,而是“不能全坡面同标准做”。
3. 原设计项目必须同步扣减
原清单中的三维网喷播植草、部分坡面整修、局部截排水项目,在变更段已经被锚杆框架梁、喷混或排水孔替代,就不能继续保留。
本案例施工单位申报新增费用时,没有扣除原设计中对应 3,600 平方米的喷播植草费用,也没有扣除部分已不施工的坡面处理费用。审核按合同清单单价扣减原设计未实施项目约 19 万元。
这里要注意:如果原项目已经施工完成后又因设计变更拆除或覆盖,是否计量要看变更发生时间和现场确认。如果施工单位在未收到变更指令前按图施工,已完合格工程原则上应计量;如果变更指令已发出仍继续施工,则不宜计量。
4. 施工辅助措施不能一概另计
高边坡施工常申报脚手架、作业平台、安全防护、二次转运、坡面清危等措施费。审核时要分清合同综合单价包含内容与确需新增措施。
本案例中,锚杆钻孔、钢筋安装、混凝土浇筑所需的常规作业平台,已在新组价的施工方法中考虑,不宜再次按独立脚手架全额计取。但由于该段坡高较大,且交通保通条件限制材料无法直接吊装,设计变更会议纪要明确要求设置临时防护棚和人工二次转运。最终只核定与特殊施工条件相关的措施费 16 万元,核减 21 万元。

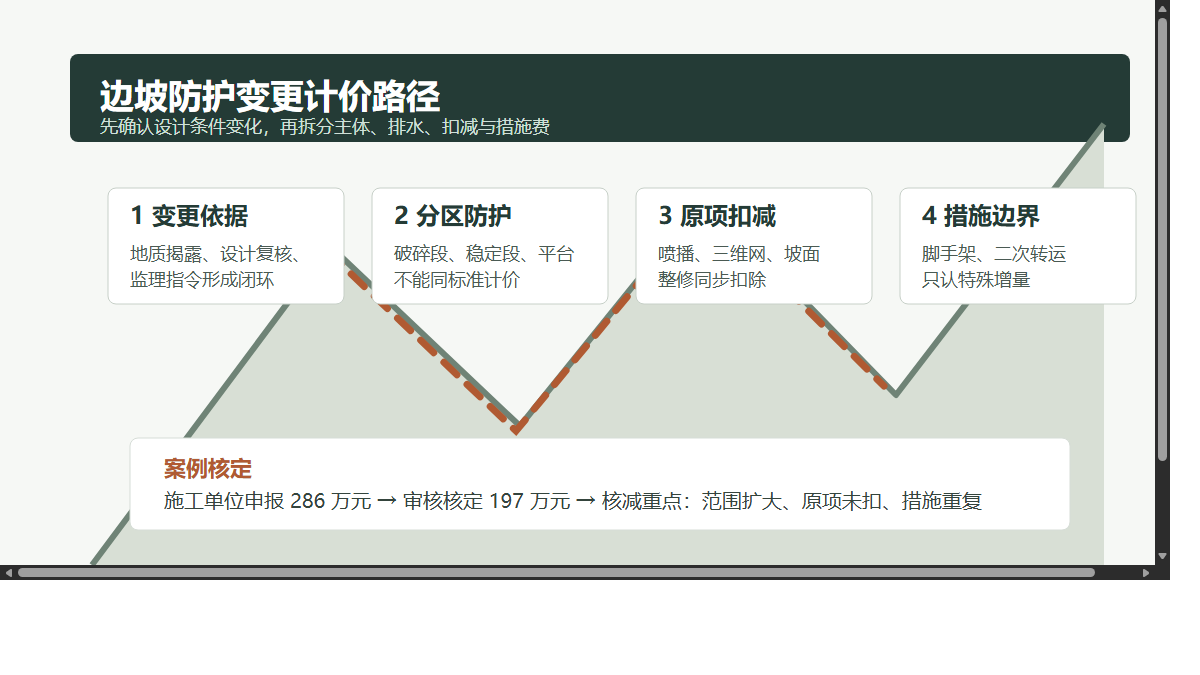

四、计价口径:建议按“四步法”处理
第一步,确认变更依据。资料至少包括设计变更通知、监理指令、现场签认、变更图纸、工程量计算书、必要时的稳定验算或专家意见。
第二步,划分费用属性。把费用拆成主体防护、排水系统、原设计扣减、施工辅助措施四类,避免把所有内容都塞进一个“新增防护”项目里。
第三步,确定组价原则。合同清单中有相同或类似项目的,优先参照合同单价;没有类似项目的,再按定额组价、信息价和市场询价确定。新增材料如锚杆、钢筋网、喷射混凝土,应核对规格、损耗、施工方法与设计一致。
第四步,处理扣减和重复。凡是被新方案替代的原设计项目,应按未实施工程扣减;新方案综合单价中已包含的工序,不应再以签证形式重复计取。
五、实务提醒:资料语言决定审核走向
边坡防护变更的资料不能只写“现场需要加强防护”。这种表述太笼统,容易被理解为施工单位为保证安全自行采取的措施。更合适的写法是明确说明地质条件、稳定风险、原设计不足和调整范围。
建议现场签证和会议纪要至少写清:
- 开挖揭露的岩性、裂隙、地下水或滑塌特征。
- 原设计防护形式不能满足要求的具体原因。
- 变更起止桩号、坡级、面积和构造参数。
- 原设计取消或保留的项目。
- 临时措施是否由设计或监理指令要求。
这样做不是为了“包装签证”,而是为了让变更费用能回到合同和技术依据上。
六、结论
边坡防护变更费用审核,重点不是压低锚杆框架梁单价,而是回答三个问题:为什么要变、变到什么程度、哪些费用应增应减。只要把设计条件变化、分区防护、原项目扣减和措施费边界讲清楚,争议金额通常会明显收敛。
对于施工单位,最重要的是在开挖揭露时及时留痕,推动设计复核,而不是等工程做完后用照片补签。对于建设单位和审计单位,不能因费用增加就简单否定变更,也不能因有设计变更就全额认可申报。合理的审核,应当承认必要的安全投入,同时剔除扩大范围、重复计价和证据不足的费用。
