弃方外运和取土场变更,运距增加为什么不能按“实际跑了多远”直接结算?

公路路基施工中,弃土场、取土场和运距变化是结算阶段最容易放大的争议。施工单位通常认为:原投标按较近场地考虑,实际施工时因环保、征地、地方协调或场地封闭,只能改到更远的弃土场或取土场,运输费用明显增加,应按实际运距补偿。建设单位则常认为:土石方调配属于承包人施工组织内容,投标时已经综合考虑,不能把所有绕行、倒运和场地协调成本都转化为变更费用。
这类问题的关键,不是车辆 GPS 轨迹显示跑了多少公里,而是先判断“原价格基础是否被改变”。如果原招标文件明确指定了弃土场或取土场,后续因建设单位、政府管控或环保审批原因不能使用,运距增加往往具备调价基础;如果原文件只要求承包人自行解决取弃土场,实际换场更多属于施工组织风险,单纯按实际运输距离申报就很难成立。
一、为什么运距争议不能只看里程?
运输费用看似可以按“方量乘以运距”计算,但公路土石方的运距并不是孤立参数。它与土石方调配、利用弃置关系、场地责任、道路通行条件、环保要求和合同风险分担同时相关。
常见误区有三类:
- 把临时绕行、错峰运输、地方道路限行全部归入可补偿运距。
- 把承包人自行优化或调整土石方调配导致的外运距离增加,等同于发包人变更。
- 只计算新增运费,不同步核减原清单中已经包含的运输、场地平整、临时道路和弃置费用。
审核时应当先问四个问题:原取弃土场是否被合同或设计文件明确锁定?变更原因是谁触发的?新增运距是否经过监理、建设单位或设计确认?新增费用中是否包含了承包人应自行承担的组织成本?
二、案例:弃土场关闭后,施工单位申报外运增加费 126 万元
某二级公路改建工程,K3+200-K6+850 路基挖方约 9.8 万立方米,其中利用方 5.1 万立方米,弃方 4.7 万立方米。招标文件附件中列明“1 号弃土场位于 K5+100 右侧 1.8km”,并要求承包人在开工前完善水保和地方协调手续。
施工至 K4 段时,当地因水源保护区整治暂停 1 号弃土场使用。建设单位组织协调后,要求将弃方改运至 3 号弃土场,平均运输距离由 1.8km 增至 7.6km。施工单位据此申报弃方外运增加费 126 万元。
申报构成如下:
| 项目 | 申报金额 |
|---|---|
| 弃方新增运距 5.8km 运费 | 84 万元 |
| 装车等待和二次倒运 | 18 万元 |
| 3 号弃土场平整及排水 | 13 万元 |
| 地方道路保洁和修复 | 7 万元 |
| 管理费、利润、税金 | 4 万元 |
| 合计 | 126 万元 |
审核后核定约 82 万元,核减 44 万元。核减并不是否认弃土场变化,而是把可补偿的合同条件变化和承包人自身组织成本分开处理。

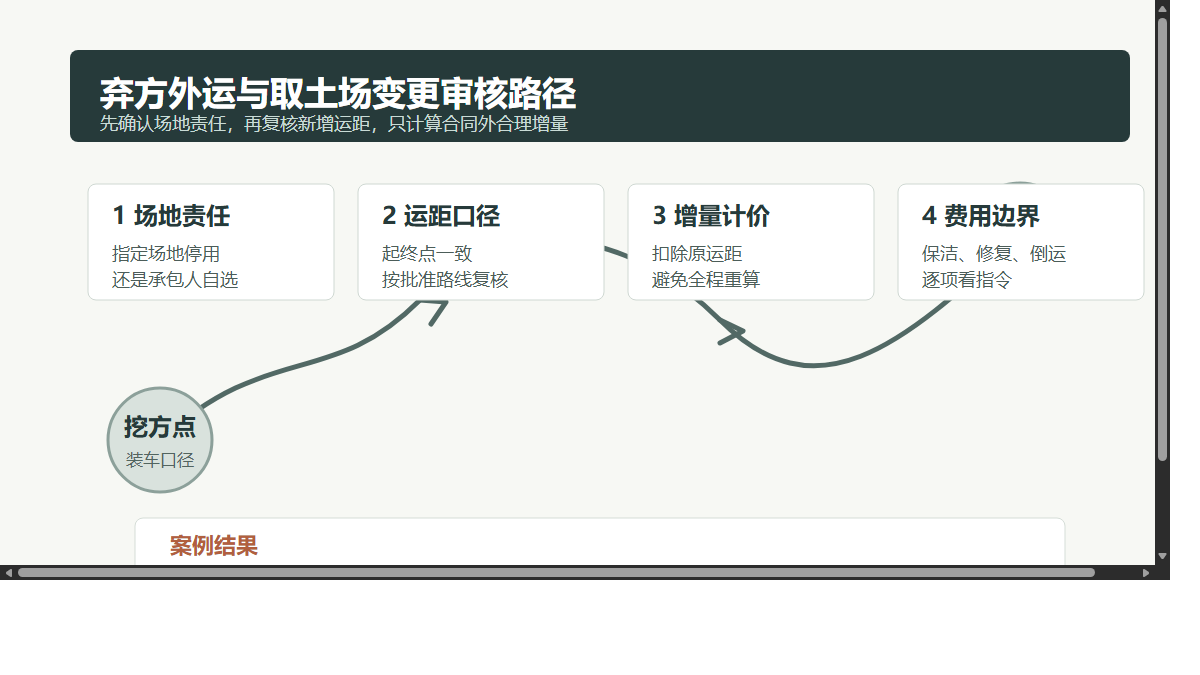

三、审核重点:先定责任,再定运距,再定单价
1. 原弃土场是否构成合同价格基础
如果招标文件、设计图纸、清单说明或补遗文件明确给出取弃土场位置,并以此作为报价基础,后续无法使用就可能构成合同条件变化。此时不能简单套用“承包人自行考虑运距风险”。
本案例中,招标附件明确列明 1 号弃土场位置,并且土石方调配表按该场地消纳弃方。更重要的是,弃土场停用原因来自水源保护区管控,不是承包人协调不力或施工安排失误。因此,弃方外运距离增加具备费用调整基础。
但如果合同只写“弃土场由承包人自行解决,费用综合考虑”,且建设单位没有指定场地,也没有后续强制调整指令,施工单位再以实际运距增加为由申报补偿,就需要非常谨慎。
2. 运距必须按确认路线和计量口径复核
运距不是施工单位提交车辆轨迹后就直接采信。审核应统一口径:起点是挖方装车点、利用方中转点还是标段平均重心?终点是弃土场入口、卸土点还是场内摊铺终点?路线按批准运输路线、最短可行路线还是实际绕行路线?
本案例中,施工单位按“挖方点至弃土场卸土点”逐车统计,平均新增运距为 6.4km;审核按合同清单计价口径,采用“路基土石方调配重心至弃土场入口”的确认路线,复核新增运距为 5.8km。对场内卸土、摊铺和短驳,不再重复计入主运输距离。
这一步很重要。否则,同一车土可能既按外运公里计费,又按场内倒运计费,造成重复。
3. 新增运费应扣除原报价已包含部分
很多申报把新增运距费用算成“全程运输费”,而不是“增量运输费”。如果原清单综合单价已经包含一定运距内的装、运、卸成本,变更只能计算超出原价格基础的合理增量。
本案例中,原合同弃方综合单价已包含 1.8km 内运输。审核只计算 1.8km 至 7.6km 的新增 5.8km 运距,并按合同中类似土石方运输单价或定额增运子目组价。施工单位按 7.6km 全程重新计价的部分被核减。
4. 等待、保洁、道路修复不能一概并入变更
弃土场变更确实可能带来等待、保洁和地方道路修复费用,但这些项目要看是否有明确指令、专项方案和责任归属。
本案例中,地方道路保洁是建设单位协调地方后提出的专项要求,并有监理确认,审核予以适当计取;但装车等待主要来自施工单位车辆组织不均衡、集中排队卸土,缺少停工指令和现场签证,不宜作为变更费用全额认可。3 号弃土场的基础排水和边坡整理属于新增弃置条件的一部分,审核按实际完成工程量核定,剔除了超出弃方消纳需要的场地扩建内容。
四、建议采用“三张表”闭合证据
弃方和取土场变更资料容易散,建议现场从变更发生时就形成三张表:
第一张是“场地条件变化确认表”。写清原场地位置、合同依据、无法使用原因、责任主体、停用时间和替代场地审批情况。
第二张是“运距复核表”。列明起终点、路线、计算方式、原运距、新运距、新增运距,并附路线图、测距截图和监理确认。
第三张是“费用增减对照表”。把新增运费、原运费扣减、场地处理、道路保洁、临时措施、重复计价剔除逐项列清。
这三张表比单纯堆发票、轨迹和照片更有用,因为它们能把事实变化、计价口径和费用边界连接起来。
五、结论
弃方外运和取土场变更能不能补价,核心不在“实际有没有跑远”,而在“合同价格基础是否被改变”。被招标文件或发包人指令锁定的场地发生客观变化,合理新增运距可以计价;承包人自行组织、临时绕行或内部调配导致的距离增加,通常不能直接转嫁。
实务中最稳妥的审核口径是:先确认原场地责任,再复核新增运距,只计算增量,不重复计取装卸、短驳、场内平整和临时道路费用。这样既承认客观变化带来的合理成本,也能防止把施工组织风险包装成变更索赔。
