路基冲击碾压与常规压实重复计量的造价审核

路基冲击碾压计量边界审核图

问题背景

冲击碾压常用于填方路基补强、湿陷性地基处理和新旧路基衔接,其计量单位多为平方米,技术条款又常规定“达到设计遍数并经检测合格”。结算时容易出现三个边界争议:冲击碾压是否替代常规压路机压实、同一作业面多遍施工能否按遍数重复计算,以及桥涵台背、结构物安全距离和返工区域是否应计入面积。

审核不能只看冲击压路机台班或施工影像,而应把设计处理范围、有效作业面、批准遍数、检测成果和清单综合单价的工作内容对应起来。设备实际行走了多少趟,是施工过程;清单支付多少面积,则取决于合同计量规则。

真实工程风格案例

某高速公路填方段 K36+420~K37+080 设计要求在路床顶以下 80 cm 范围实施冲击碾压,设计平面处理面积 41,600 m²,要求 25 遍。清单中“冲击碾压”综合单价 7.80 元/m²,包含机械进退场、洒水、掉头搭接和规定遍数内的全部作业;填方压实已另按立方米综合计价。

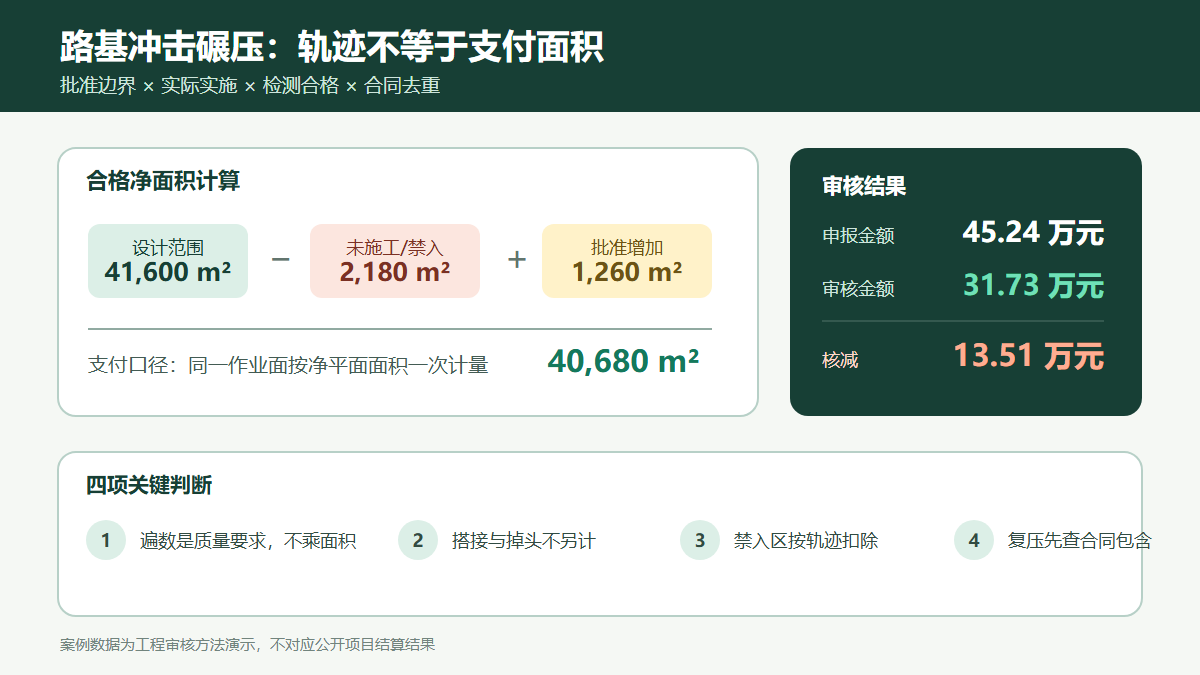

承包人按轨迹里程折算申报 46,920 m²,并另报常规压路机“冲击前整平压实”和“冲击后复压”费用 8.64 万元。审核将设计面与施工放样、北斗轨迹和检测点位叠合:扣除桥台安全距离、圆管涵影响区和未施工缺口 2,180 m²;增加经变更批准的新旧路基衔接处理 1,260 m²,确认合格净面积 40,680 m²。掉头区和相邻轨迹搭接属于完成规定遍数的施工组织需要,不能增加计量面积;两次常规复压也属于冲击碾压单价及填方压实单价已覆盖的配合作业,不再单列。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
冲击碾压主体范围 41,600 m²×7.80 元/m²=32.45 万元 扣除未施工及结构物影响区后 39,420 m²×7.80 元/m²=30.75 万元 1.70 万元
新旧路基衔接增加范围 已并入轨迹折算面积,未单列 批准变更 1,260 m²×7.80 元/m²=0.98 万元 -0.98 万元
掉头与轨迹搭接折算面积 5,320 m²×7.80 元/m²=4.15 万元 属规定遍数内施工组织,0 4.15 万元
冲击前后常规复压 台班及签证,8.64 万元 已含相关综合单价,0 8.64 万元
合计 45.24 万元 31.73 万元 13.51 万元

本案例金额按常见合同口径模拟,用于说明审核方法,不对应某一公开项目的结算结果。

审核逻辑

1. 用批准平面范围控制计量上限

冲击碾压通常按处理区水平投影面积计量。应以设计图或批准变更确定的边界为起点,再用放样记录、设备轨迹和现场影像确认实际完成范围。轨迹覆盖不能替代设计批准,未经批准向边坡、便道或临时掉头区扩展的面积,不宜进入永久工程计量。

2. “遍数”是质量要求,不是面积倍数

25 遍表示同一作业面应完成规定冲击次数,并不代表面积可以乘以 25。轨迹搭接、错轮和掉头是实现均匀冲击的工艺要求。除非清单明确按“m²·遍”计量,否则应以验收合格的净平面面积一次计算。

3. 结构物影响区应按实际作业边界扣除

桥台、涵洞、挡墙附近通常设有冲击设备禁入或降能量区。审核应依据专项方案规定的安全距离,结合轨迹断点和替代处理记录扣除未实施冲击碾压的部分。若该区域改用小型夯实设备,应按对应清单和实际工程量审核,不能同时保留冲击碾压面积。

4. 常规压实先判断是否属于必要配套

冲击前整平、洒水、冲击后复压以及压实度恢复,通常是冲击碾压综合单价的工作内容;填方本体的分层压实又已包含在路基填筑单价中。只有发包人书面要求实施合同范围以外的独立补强工序,并形成新增质量标准和工程量,才具备另行计价基础。

5. 以检测结果确定可支付面积

有效面积不仅要“做过”,还要“合格”。沉降量、压实度或弯沉检测不合格后的重复冲击,原则上属于承包人纠偏,不增加计量;因发包人变更设计提高处理遍数或扩大范围的,应以变更指令、试验段参数和复检成果形成新增支付依据。

资料闭合建议

  1. 开工前形成带坐标的处理范围图,标注桥涵、挡墙及管线的安全距离和替代处理区域。
  2. 设备轨迹记录应保留日期、机号、行进方向、遍数和异常停机信息,并与监理旁站日志对应。
  3. 试验段报告应明确冲击能级、行驶速度、遍数、含水率控制及验收指标,作为后续施工统一口径。
  4. 工程量台账采用“设计面积-扣除面积+批准增加面积=合格净面积”的可复核公式,附坐标和分区编号。
  5. 对不合格返工、结构物禁入区替代夯实和设计变更分别建账,避免设备台班、压实方量与平面面积交叉申报。

结论

路基冲击碾压审核的核心,是区分作业轨迹与支付面积、质量遍数与计量倍数、常规配套压实与真正新增工序。本案例将申报 45.24 万元审核为 31.73 万元,核减 13.51 万元。以批准边界控制上限、以轨迹证明实施、以检测确认合格,再对合同包含关系去重,才能使冲击碾压费用既反映真实补强成果,又不因搭接、返工和配套压实重复支付。
