钢便桥租赁摊销与通行维护费用边界的造价审核

总则临时工程 1212 14小时前 9次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

钢便桥租赁摊销与通行维护费用边界的造价审核

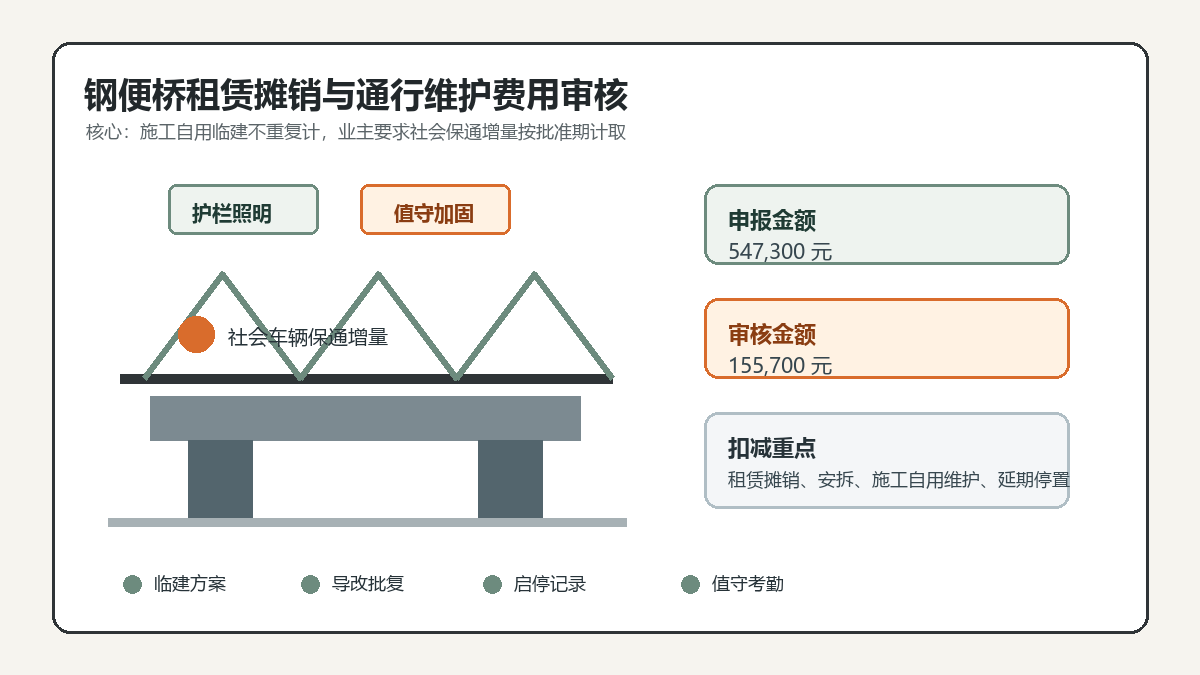

钢便桥租赁摊销与通行维护费用审核信息图

问题背景

跨河桥梁、深沟路段或既有道路保通工程中,钢便桥常用于施工车辆通行、材料运输和临时导改。造价争议集中在租赁周期、材料摊销、安拆费用、便桥维护以及社会车辆保通之间的边界:施工单位往往按现场实际占用月数申报整桥租赁、加固维护、栏杆照明和值守费用;审核方则关注合同总则临时工程是否已包含施工便道便桥、租赁停置是否因施工单位组织原因延长、便桥是否兼作社会交通导改并取得业主指令。

钢便桥费用不能简单按“进场到退场”全周期计价。应以批准的临建方案、交通导改方案、便桥验收记录、实际启用日期、停用日期和拆除移交记录为基础,区分施工单位自用临时设施、业主要求的保通设施以及因施工延误造成的闲置期。

真实工程风格案例

某国道改建项目在 K52+760 跨河中桥施工期间设置一座 45m 长、4.5m 宽装配式钢便桥,设计荷载满足混凝土罐车和吊车通行。合同清单中“施工便道、便桥及维护”按总额包干计价 180 万元,项目特征包含临时通行设施的修建、安拆、维护和恢复。开工后,因地方政府要求汛期前保持两岸村道通行,建设单位批准钢便桥兼作社会车辆限载通行 3 个月,并要求增设防撞护栏、夜间警示灯和值守岗亭。

施工单位结算时申报钢便桥租赁及维护追加费用 54.73 万元,理由包括钢桥租赁 8 个月、贝雷片和桥面板摊销、吊装安拆、汛期加固、交通值守、照明电费以及延期停置费。审核组复核临建方案批复、地方协调会议纪要、便桥启停用记录、租赁合同、桥梁下部结构施工日志和月度计量资料后确认:钢便桥作为施工通道的基本租赁、安拆和维护已包含在总额包干项目内;但业主明确要求兼顾社会车辆通行期间新增的护栏、警示照明和值守,可按批准的 92 天计取;施工单位因梁板预制供应滞后导致的后续 2 个月停置,不属于业主原因。

最终审核保留社会车辆导改专项增加费用和一次汛前加固措施费,扣除了重复申报的租赁摊销、安拆费、施工自用维护和延期停置费。

申报金额与审核金额

费用项目 申报工程量 申报金额(元) 审核口径 审核金额(元)
钢便桥租赁摊销 45m x 8 月 216,000 施工便桥已含在总额包干临建费内 0
吊装安拆及桥台处理 1 项 86,500 与总则临时工程重复 0
汛前限载加固 1 项 48,600 业主会议纪要确认,按一次措施计 32,400
社会车辆通行护栏照明 92 天 74,200 按批准保通期和实际验收数量计取 58,900
交通值守 92 天 x 2 人 82,800 按批准岗位和考勤核减 64,400
延期停置费 2 月 39,200 梁板供应滞后属施工组织原因 0
合计 547,300 155,700

审核逻辑

  1. 先看临时工程计价方式。若清单总则已按总额包干包含施工便道、便桥、维护、拆除和恢复,施工自用钢便桥的租赁摊销、安拆和常规维护不应重复申报。
  2. 再区分施工自用和社会保通。便桥仅服务施工车辆时属于承包人措施;若业主或地方协调明确要求向社会车辆开放,并增加限载、防撞、照明和值守标准,则可按批准范围另行计量。
  3. 租赁周期按有效使用期审核。计价起点宜以便桥验收可通行日期为准,终点以业主批准停用或实际解除保通义务日期为准;施工单位自身进度滞后造成的停置期不宜计入。
  4. 加固费用应有触发条件。汛期、限载标准提高、交通组织变化等外部条件导致的加固,需要会议纪要、方案审批和验收记录支撑,不能只凭租赁单位报价单确认。
  5. 值守和照明按岗位、天数和记录闭合。值守人数、班次、考勤、交接记录、用电台账应与交通导改方案一致,超出批准标准的部分应核减。

资料闭合建议

  • 临建方案和交通导改方案应分别说明便桥用途、开放对象、荷载等级、启停用条件和维护责任。
  • 便桥验收单、限载标志照片、开放通行公告和值守记录要按日期闭合,作为保通期费用计算依据。
  • 租赁合同只能作为价格参考,不能替代业主批准文件;租赁月数还需与工程进度和停用记录核对。
  • 社会车辆通行新增设施应单独列清单,注明护栏、警示灯、岗亭、限高限载设施的数量和位置。
  • 延期原因应通过施工日志、监理例会和关键线路分析区分责任,避免把承包人自身延误计入业主费用。

结论

钢便桥费用审核的关键,是把包干临建内的施工措施与业主要求的社会保通增量分开。施工自用便桥的租赁、安拆、常规维护通常已包含在总则临时工程中;因地方保通、汛期安全或业主指令提高标准形成的护栏照明、值守和专项加固,才可按批准期限和实际验收数量计取。租赁周期、开放日期、值守记录和停用移交资料闭合后,费用边界才清晰。
