预制梁场存梁台座沉降处治与二次移梁费用的造价审核

总则临时工程 1212 5天前 31次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

预制梁场存梁台座沉降处治与二次移梁费用的造价审核

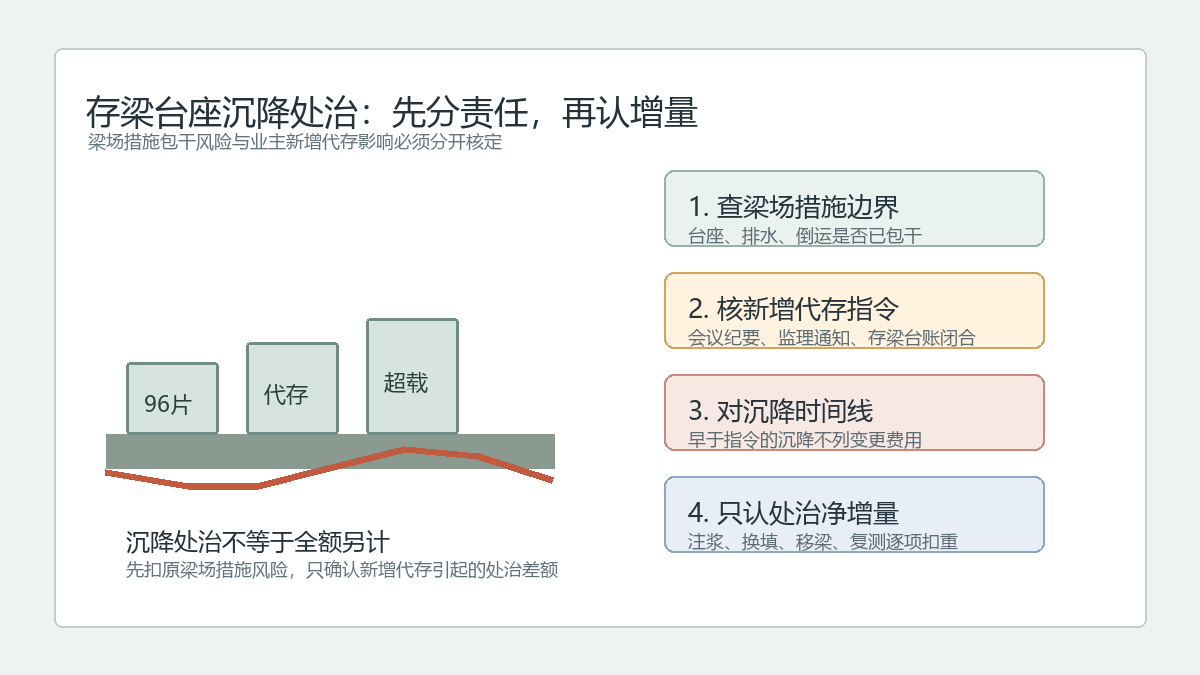

预制梁场存梁台座沉降处治审核逻辑示意

问题背景

公路桥梁预制梁场通常设置制梁台座、存梁台座、龙门吊轨道基础和场内运输通道。结算审核中常见争议是:存梁区投入使用后出现局部沉降、台座开裂或垫石高差超限,施工单位以“保证梁体安全和架梁工期”为由,申报台座注浆加固、碎石换填、二次移梁、龙门吊配合台班和梁体复测费用。

这类费用不能简单按现场实际处治数量全额确认。审核应先判断台座沉降的责任归属和合同计价边界:若沉降源于承包人梁场选址、地基处理不足、排水不畅或堆载控制不到位,通常属于临建措施质量风险,不应另行计价;若因业主指令临时增加存梁数量、调整架梁顺序导致设计堆载条件改变,并形成书面指令和验收记录,可按增量原则审核。

真实工程风格案例

某高速公路改扩建项目 T 梁预制梁场位于 K42+800 左侧弃土场整平区,合同清单中已包含梁场建设、台座基础、排水、场内倒运及拆除恢复等总价措施费。原施工组织设计按 96 片 T 梁周转存放考虑,单排台座最大叠放 2 层。后因相邻标段架桥机进场延误,建设单位要求本标段临时增加代存梁任务,现场存梁峰值达到 138 片,部分台座连续承压时间由 18 天延长至 46 天。

施工单位结算时申报“存梁台座沉降应急处治费”共 61.8 万元,包括 14 处台座高压注浆、8 段碎石换填、34 次二次移梁、2 台龙门吊配合和全场梁体线形复测。审核调取梁场专项方案、业主调度会议纪要、存梁台账、沉降观测记录、监理指令和处治验收单后确认:

  • 原方案范围内 96 片梁对应台座的压实、排水、垫层和观测属于承包人临建措施责任;
  • 业主会议纪要明确新增代存梁 42 片,并要求维持既定架梁节点,属于合同外堆载条件变化;
  • 14 处注浆中有 5 处位于原设计存梁区且沉降记录早于代存指令,不应另计;
  • 二次移梁应按处治台座实际需要核定,不能把常规出梁、倒梁作业并入变更费用;
  • 梁体线形复测中,代存梁影响范围内抽检可以计取,全场普测缺少监理指令。

最终审核按“原梁场措施风险自担,业主新增代存导致的增量处治另计”的原则处理。

申报金额与审核金额

费用项目 申报工程量 申报金额(元) 审核工程量 审核金额(元) 核减原因
台座高压注浆加固 14 处 224,000 9 处 144,000 5 处发生在原方案责任范围内,不属于业主新增代存影响
碎石换填及 C20 垫层恢复 8 段 136,000 5 段 85,000 仅确认代存区沉降超限段
二次移梁及临时支垫 34 次 102,000 18 次 54,000 常规倒梁和出梁作业已含在梁场措施费中
龙门吊配合台班 12 台班 84,000 6 台班 42,000 与确认二次移梁次数匹配
梁体线形复测 138 片 72,000 42 片 21,900 仅确认新增代存梁影响范围抽检
合计 - 618,000 - 346,900 核减 271,100

审核逻辑

  1. 先确认梁场措施费是否包干。制梁、存梁、场内倒运、排水维护和台座基础一般属于临建总价措施的风险范围,不能因局部返修直接另行计量。

  2. 用指令文件划分责任边界。业主或监理要求增加存梁数量、改变架梁顺序、延长堆载时间的,应有会议纪要、书面指令和监理签认。

  3. 以沉降观测时间线识别原因。若沉降早于新增任务,或发生在未增加堆载的区域,多数属于原方案不足;若沉降与新增代存范围、堆载时间和观测曲线对应,才具备变更计价基础。

  4. 二次移梁只能按必要处治次数确认。常规倒梁、出梁、装车和梁体调位已经属于施工组织内作业,不应并入沉降处治变更。

  5. 复测费用应与风险范围匹配。全场普测若无专项指令,应改按受影响梁片抽检或处治台座对应梁片核定。

资料闭合建议

  • 梁场专项施工方案应明确台座承载、存梁层数、排水布置和沉降观测频率。
  • 新增代存或架梁顺序调整必须形成业主指令、会议纪要或监理通知。
  • 存梁台账要记录梁号、台座编号、进出场时间、堆载层数和移梁原因。
  • 沉降观测记录应按台座编号连续归档,避免只提供处治后的验收照片。
  • 处治签证建议分列原方案责任段和新增代存影响段,结算时按增量闭合。

结论

预制梁场存梁台座沉降处治的审核重点,不是现场是否发生注浆、换填和移梁,而是这些处治是否超出了承包人原梁场措施责任。只有新增代存任务、堆载条件变化、沉降观测和处治验收相互闭合的增量部分,才具备进入结算的依据。
