水稳基层边部松散返修与摊铺宽度重复计量的造价审核

问题背景
水泥稳定碎石基层施工中,摊铺边部受模板支撑、运输车辆碾压边线、雨后含水率波动等影响,容易出现边部松散、离析或压实度不足。结算时,施工单位常把边部切除返修、补料摊铺、压实检测、交通维护等费用作为新增签证申报,同时仍按设计宽度或实际摊铺宽度全额计量基层工程量。
审核的关键不在于否定返修事实,而是判断返修属于施工质量责任、设计变更、业主指令还是现场条件变化。若原清单综合单价已覆盖正常摊铺宽度、边部修整和质量自检,返修部分不得与基层主体数量重复计量;只有因业主要求加宽、交叉口渠化调整或保通方案改变形成的有效增量,才有单独计价基础。
真实工程风格案例

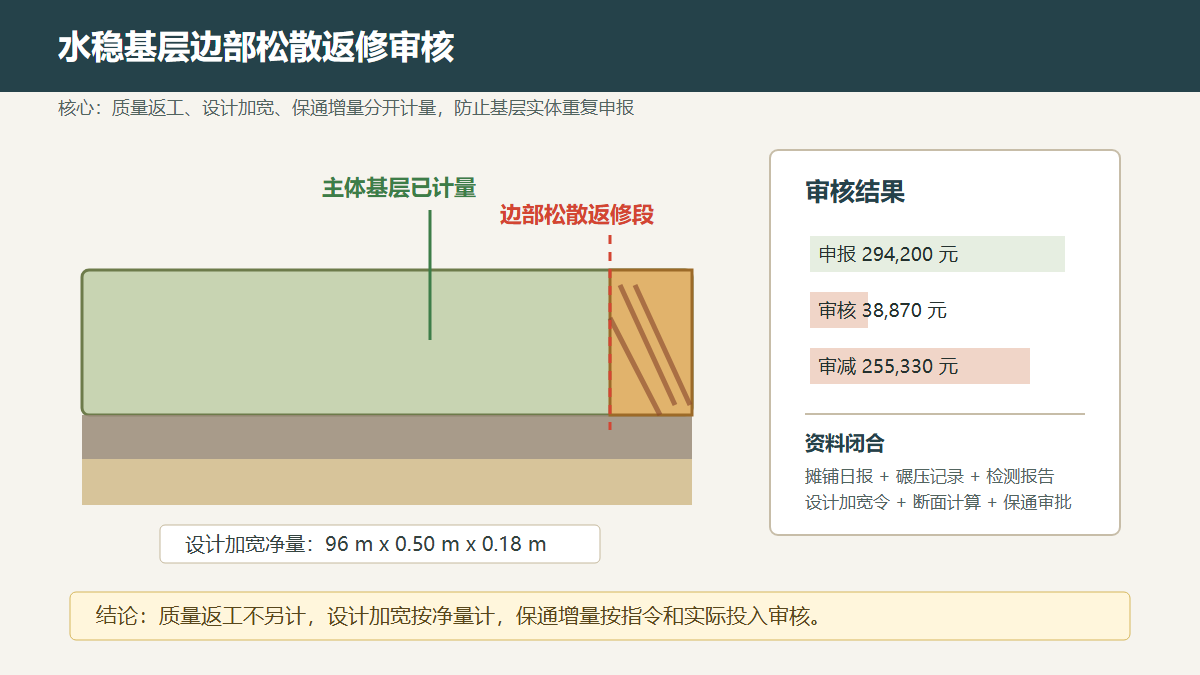

某一级公路改扩建项目 K42+300 至 K43+180 左幅水稳基层设计宽度 11.75 m,施工单位因保通需要先施工外侧 7.5 m。雨后复工时,外侧边部约 0.35 m 范围出现松散,监理要求切除后重新补料碾压。施工单位按“边部返修 872 m × 0.35 m × 0.18 m”申报新增水稳料、机械台班、废料外运及检测费合计 29.42 万元。
审核复核发现,施工图和施工组织设计均明确水稳基层按设计宽度整体计量,单价已包含摊铺边部修整和质量检测。现场质量通知单将松散原因记载为“雨后覆盖不到位、边部碾压遍数不足”,属于施工质量返工。另有 96 m 位于互通加宽渐变段,确因设计补充通知把基层宽度由 11.75 m 调整为 12.25 m,可计取有效加宽部分。最终仅认可加宽段新增基层材料和相应运输摊铺费用,质量返工、废料外运和常规检测不予另计。
申报金额与审核金额表格
| 费用项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 审减原因 |
|---|---|---|---|---|---|
| 水稳料补料摊铺 | 54.94 m3 | 62,632 | 8.64 m3 | 9,850 | 仅认可设计加宽段净量 |
| 边部切除及清理 | 872 m | 43,600 | 0 | 0 | 质量返工不另计 |
| 废料装车外运 | 61.2 t | 18,972 | 0 | 0 | 返工废料由施工方承担 |
| 压路机与摊铺机台班 | 1 项 | 52,800 | 8,600 | 8,600 | 加宽段按实际台班折算 |
| 压实度复检 | 18 点 | 10,800 | 0 | 0 | 自检及返工复检已含 |
| 保通水马与夜间照明 | 1 项 | 38,500 | 12,000 | 12,000 | 仅认加宽段业主指令保通 |
| 管理费、利润及税金 | 1 项 | 66,896 | 8,420 | 8,420 | 随认可直接费调整 |
| 合计 | 294,200 | 38,870 | 审减 255,330 元 |
审核逻辑
第一,先区分主体计量宽度和返修宽度。若基层已按设计宽度或验收合格宽度计量,边部切除后重新补料不能再次作为新增基层数量申报,否则形成同一实体的重复计量。
第二,复核质量责任来源。质量通知单、试验检测报告、施工日志若显示松散由含水率控制、碾压遍数、覆盖养生或接缝处理不到位造成,返修费用一般属于承包人质量责任,不能转化为变更费用。
第三,用设计补充通知确认有效增量。交叉口、互通渐变段、临时保通拓宽等确因业主或设计指令增加宽度时,应按桩号、宽度差、厚度和压实系数计算净量,不能把相邻质量返工段一并纳入。
第四,检测与保通费用要避免“常规措施外衣”。压实度、厚度、无侧限强度等常规检测已包含在质量控制成本中;保通设施只有超出原施工组织并经业主指令形成的增量,才可按实际投入和使用时间审核。
资料闭合建议
施工单位申报此类费用时,应把质量返工段与设计加宽段分成两张计算表,分别附桩号、宽度、厚度、检测结果和责任说明。凡属于质量返修的,应在内部成本中归集;凡属于设计加宽的,应附设计补充通知、监理指令、施工前后断面和摊铺记录。
审核单位应要求提供基层摊铺日报、碾压遍数记录、含水率检测、取芯厚度、压实度复检、废料去向和保通审批单。若资料只能证明“做过返修”,不能证明“返修费用应由业主承担”,应按质量责任扣减。
结论
水稳基层边部松散返修的造价审核,核心是把质量返工与设计增量分开。已按主体基层计量的实体,不得再以切除补料名义重复申报;只有设计补充或业主指令形成的加宽净量和必要保通增量,才可计取。该案例中申报 29.42 万元,审核后认可 3.887 万元,审减比例约 86.8%。
