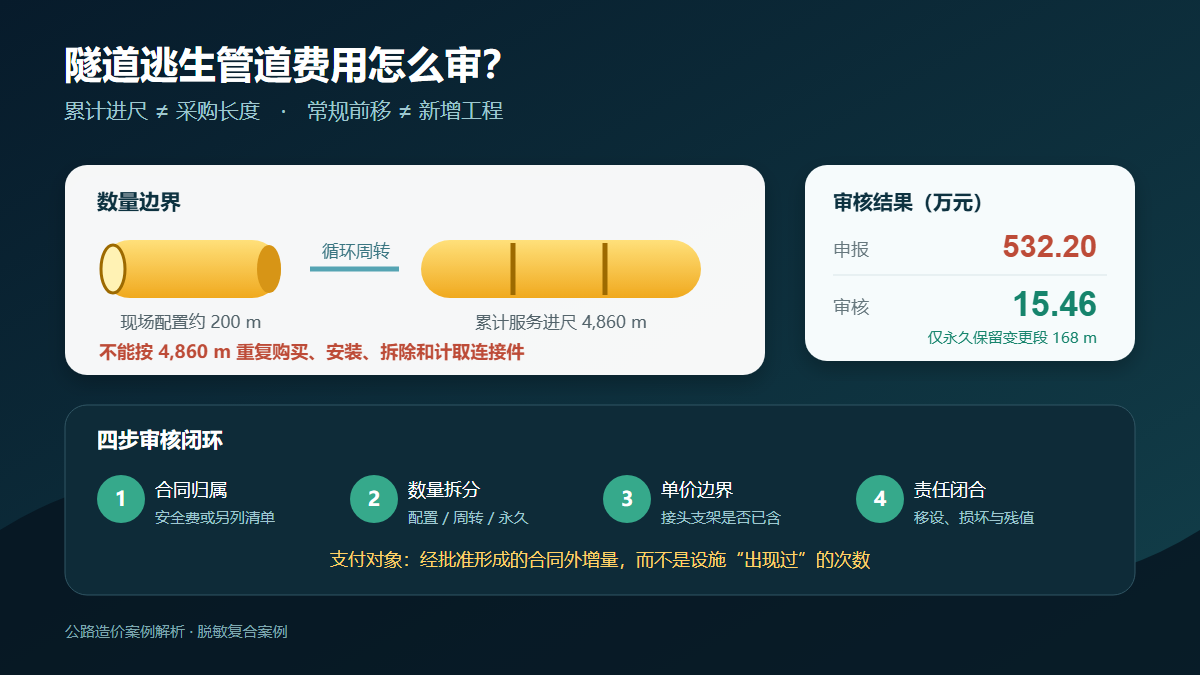

隧道逃生管道周转长度、连接件与移设费用的造价审核 问题背景 隧道施工中的逃生管道会随着掌子面推进不断接长、拆短和前移。结算争议最常见的做法,是把“管道服务过的累计进尺”当成实体安装长度,再把法兰接头、支架、拆除和二次倒运分别申报。这样容易把一套可周转的安全设施,按多次新购、安装和拆除重复计价。 审核时应先确认逃生管道属于总则安全生产措施、临时工程包干内容,还是清单中另列的可计量项目;再区分“施工期……
隧道逃生管道周转长度、连接件与移设费用的造价审核 问题背景 隧道施工中的逃生管道会随着掌子面推进不断接长、拆短和前移。结算争议最常见的做法,是把“管道服务过的累计进尺”当成实体安装长度,再把法兰接头、支架、拆除和二次倒运分别申报。这样容易把一套可周转的安全设施,按多次新购、安装和拆除重复计价。 审核时应先确认逃生管道属于总则安全生产措施、临时工程包干内容,还是清单中另列的可计量项目;再区分“施工期……
