强夯清单常写得很短:强夯,48000平方米。
但同样是1平方米,1000kN·m与2000kN·m不是同一种消耗;一遍点夯与两遍点夯加满夯也不是同一个成本。若报价只找一个“市场平方米单价”,很容易把试夯、夯坑回填、检测、降排水和机械进退场一起漏掉。
一、先把设计参数翻译成施工工作量
组价前至少确认:处理范围、地基土层、地下水、目标承载力或变形指标、单击夯击能、夯锤质量、落距、夯点布置、夯击遍数、每点击数控制、遍间歇时间、最后两击平均夯沉量控制、满夯要求、检测方法和验收批次。
单击夯击能可用“锤重×落距”理解。例如18吨夯锤、落距约11.5米,对应约2000kN·m量级,但实际施工参数必须由批准方案和试夯结果确定,不能只靠算式替代现场验证。
二、完整施工流程
典型流程为:
资料调查与处理范围放样→场地清理和临时排水→机械进场组装→试夯与检测→确定夯点、击数和间歇时间→第一遍点夯→夯坑回填整平→第二遍点夯→低能级满夯→整平碾压→质量检测→沉降观测和验收
试夯不是做一个“样板照片”。它要验证夯击能、有效加固深度、夯沉量变化、地面隆起、振动影响和检测指标,再据此调整正式施工参数。
软弱土、地下水较高或周边有构筑物时,还应考虑排水、孔压消散、隔振沟、监测和安全距离。遍间等待时间会影响机械利用率,也会直接影响台班成本。
三、主要人材机
人工包括起重司机、指挥和司索人员、测量放样人员、推土机和平地机操作手、检测人员、安全员及辅助工。
主要机械包括履带式起重机、夯锤与脱钩器、推土机、平地机、压路机、装载机、洒水车、运输车和测量检测设备。机械选型不能只看能不能吊起夯锤,还要校核起重能力、臂架工况、稳定性、场地承载和安全防护。
材料通常不多,但夯坑回填料、砂砾工作垫层、临时排水材料、标点材料和燃油不可忽略。若设计为强夯置换,则置换料及其体积另有一套计量逻辑,不能与普通强夯混在一起。
四、工程量与计量边界
交通运输部2018年版工程量清单计量规则中,强夯依据图示位置和处理面积,按图示路堤底面积以平方米计量;其工程内容包括场地清理、地表水拦排与防渗、强夯处理、路基整型、压实和沉降观测。强夯置换则按图示置换体积以立方米计量,工程内容还包括挖除和铺设置换材料、承载力检测。交通运输部计量规则公开文本
因此,施工内部核算不能只记面积,还应同步记录:
- 处理区净面积及重叠区;
- 每遍夯点数量和网格尺寸;
- 各点实际击数与累计夯沉量;
- 满夯面积;
- 夯坑回填量;
- 机械进退场和组装次数;
- 等待、转场及受限施工时间;
- 试夯区与检测数量;
- 排水、隔振和监测工作量;
- 不合格区补夯面积和责任原因。
图纸处理区重叠时,不能把两块面积简单相加重复计量;点夯遍数增加也通常不直接把清单面积翻倍,除非合同清单另有明确分项。
五、清单定额与组价逻辑
预算或投标组价应先按设计夯击能和遍数选择或调整适配定额,再校核实际机械组合、夯点密度、每点击数、施工效率和进退场。完整费用树为:
测量放样+场地与排水+机械进退场组装+试夯+点夯+夯坑回填+满夯+整平压实+检测监测+安全隔振措施+管理利润风险
不能一边采用包含整平、回填等工作的定额消耗,另一边又把同一内容作为措施费重复计取。反过来,项目专用条款若把检测、沉降观测或特殊隔振列为独立支付项目,也不能全部塞进强夯综合单价。
《公路路基施工技术规范》JTG/T 3610—2019自2019年12月1日起施行;《公路土工试验规程》JTG 3430—2020自2021年1月1日起施行。具体检测方法、频率和验收指标仍应执行设计、项目专用规范及批准方案。路基施工规范发布公告、土工试验规程发布公告
六、48000平方米示例测算
假设华东某高速公路高填方段,普通强夯处理面积48000平方米。经试夯后采用约2000kN·m点夯,两遍点夯后低能级满夯;夯点按5米×5米网格测算,每点平均8击。以下为2026年二季度假设条件下的示例测算:
| 费用项目 | 示例金额 |
|---|---|
| 测量放样、场地及临时排水 | 26万元 |
| 主机、夯锤进退场与组装 | 18万元 |
| 试夯、参数确认及专项监测 | 16万元 |
| 两遍点夯机械人工 | 72万元 |
| 夯坑回填、满夯、整平压实 | 41万元 |
| 质量检测与沉降观测 | 28万元 |
| 安全、隔振、洒水及现场措施 | 11万元 |
| 管理、利润及风险 | 23万元 |
| 示例总成本 | 235万元 |
综合示例成本约为48.96元/平方米。
审核时发现:两处理区重叠4200平方米,核减9万元;检测费与专项检测合同重复,核减6万元;夯坑回填量按松方申报且换算无依据,核减4万元;一处因施工便道占用形成的补夯属于承包人原因,核减2万元。
235-9-6-4-2=214万元
这不代表强夯合理市场价就是44.58元/平方米,而是说明面积、能级、遍数、击数和工作边界改变,综合单价会随之变化。
七、常见错套漏套
- 只按面积套价,不区分夯击能、遍数和点距;
- 漏算机械进退场、组装和拆卸;
- 漏算试夯及试夯后的参数调整;
- 漏算夯坑回填、整平、满夯与终压;
- 地下水和雨季条件下漏算排水及等待损失;
- 周边构筑物存在振动限制,却未计隔振与监测;
- 把普通强夯与强夯置换套成同一子目;
- 处理区重叠面积重复计量;
- 把施工遍数增加直接换成清单面积翻倍;
- 检测、沉降观测在综合单价与专项合同中重复;
- 不合格补夯不分析责任,全部计入变更;
- 只留完成面照片,没有夯点、击数和夯沉量原始记录。
八、审计风险与现场留痕
建议形成完整资料链:
地勘与设计参数+处理范围图+试夯方案和成果+夯点放样图+设备能力证明+逐点夯击记录+夯沉量记录+夯坑回填记录+满夯和整平记录+检测报告+沉降观测+隐蔽验收+影像和签证
审计最常核对的是:图示净面积是否重复、实际能级和遍数是否达到方案、设备是否匹配、试夯和检测是否重复支付、补夯责任属于谁、机械台班与完成夯点能否闭合。
在同望中,可按“能级—遍数—点距—击数—处理面积—机械效率”建立参数化分析。AI适合读取逐点记录、识别漏点和异常击数、对比检测点与夯点位置、核对日报与机械台班;但夯击参数调整和质量判定仍需专业人员结合地质条件确认。
强夯看似按平方米结算,真正决定成本的是:
每平方米背后安排了多少夯点、每点落了多少锤、机械等了多久,以及检测是否证明地基真的达到目标。

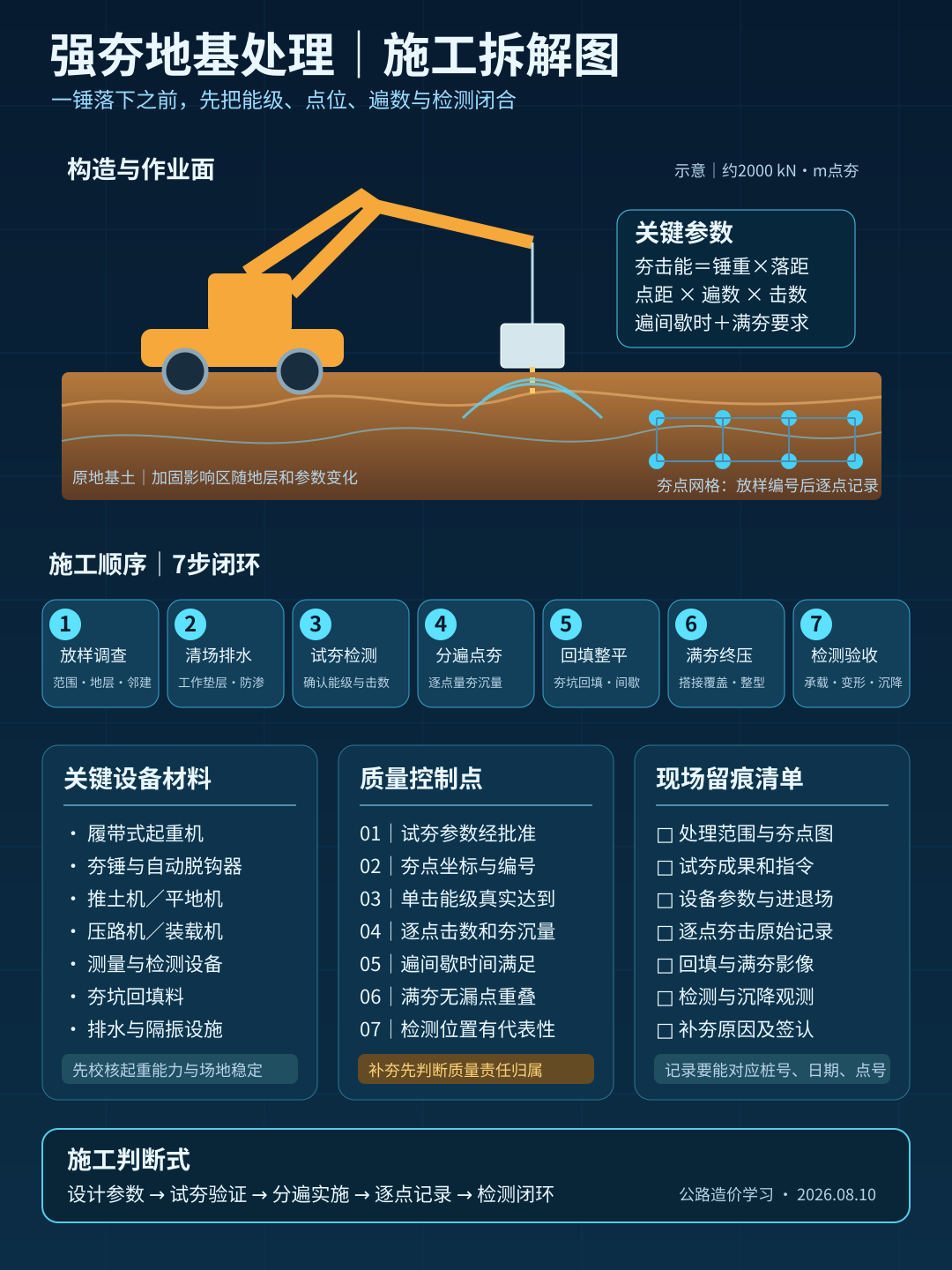

配图1|强夯地基处理施工拆解图

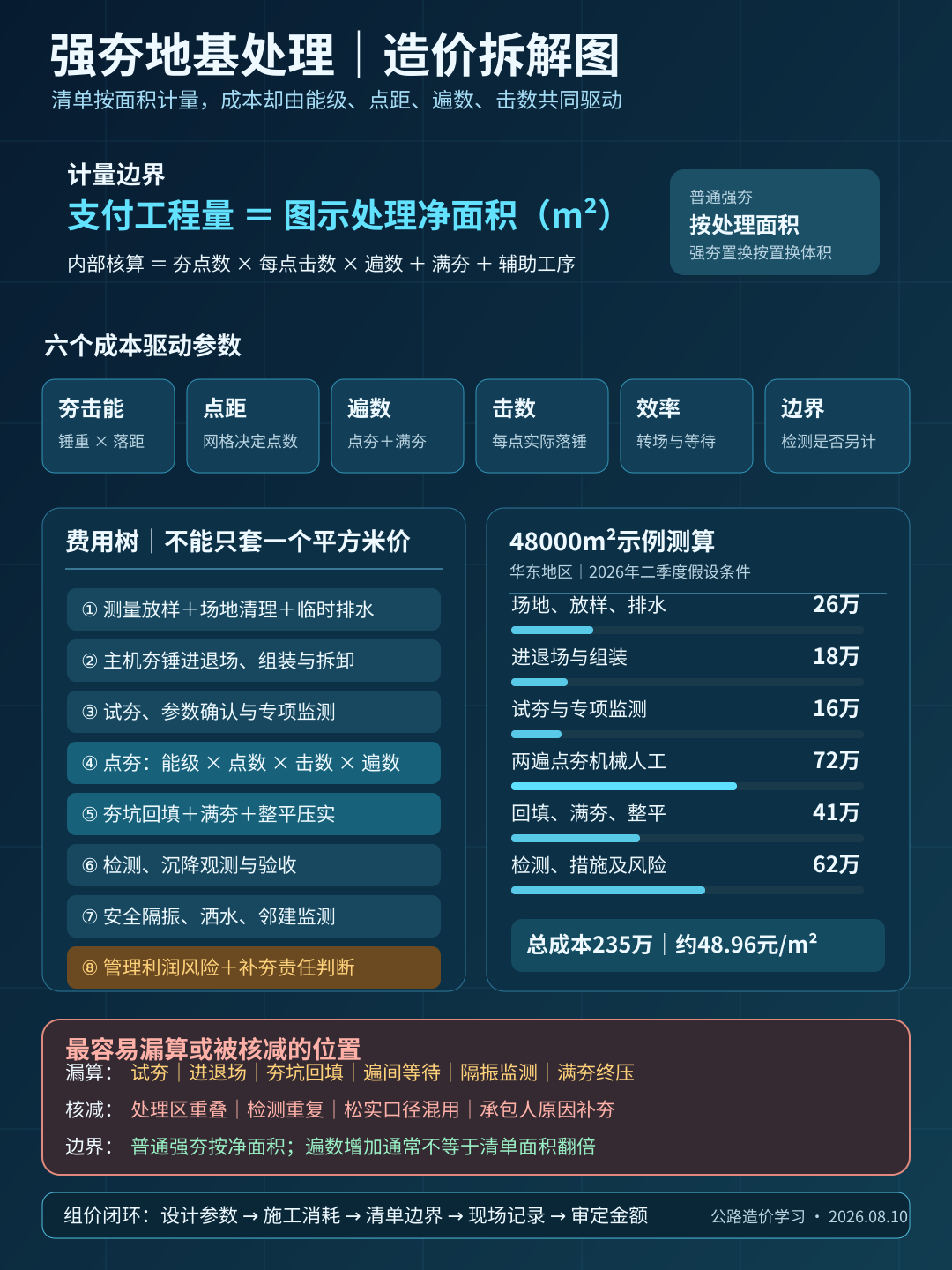

配图2|强夯地基处理造价拆解图

参考依据
- 《公路工程标准施工招标文件》(2018年版)及第八章工程量清单计量规则,交通运输部公告2017年第51号,自2018年3月1日起施行;核验日期:2026年8月10日。
- 第八章工程量清单计量规则公开PDF,交通运输部;核验日期:2026年8月10日。
- 《公路路基施工技术规范》JTG/T 3610—2019发布公告,交通运输部,2019年9月2日发布,自2019年12月1日起施行;核验日期:2026年8月10日。
- 《公路土工试验规程》JTG 3430—2020发布公告,交通运输部,2020年8月10日发布,自2021年1月1日起施行;核验日期:2026年8月10日。
- 公路工程概预算办法及配套定额发布公告,交通运输部,2018年12月17日发布,自2019年5月1日起施行;核验日期:2026年8月10日。
