支架方案批了,780万元为什么只认238万元?现浇桥最容易误判的结算边界

定额计算 gonglu 2个月前 (08-12) 9次浏览 0个评论 扫描二维码
文章目录[隐藏]

项目结算会上,施工单位把一摞资料推到审计面前:“支架方案专家论证过,监理批过,预压记录也齐全,现场一分钱没少花。780万元为什么不能计?”

审计只回了一句:“方案批准证明你可以这样干,不证明发包人要另外付钱。”

会议室一下安静了。

这句话听着不近人情,却点中了现浇桥结算里最常见的误区:把“实际发生”“方案获批”“满足质量安全要求”,直接等同于“形成独立支付”。三件事有关联,却不是一回事。

下面这个案例由多个项目的典型争议改编,金额、名称均作了处理。

某高速互通有5座现浇匝道桥。投标清单列有上部结构混凝土、钢筋和预应力项目,没有单列支架、地基处理和预压。施工过程中,承包人采用钢管立柱加贝雷梁支架,申报新增费用780万元:地基处理248万元,支架租赁及安拆286万元,预压124万元,交通防护62万元,管理费及利润60万元。

施工单位的理由很直接:招标图纸没有支架设计;进场后地基软、地下管线多;方案经过论证和审批;费用也有合同、发票和现场记录。咨询单位则认为,现浇梁离不开支架,相关费用已包含在混凝土综合单价中,不能因成本超过预判就二次计量。

发包人则承认两项变化:一处匝道跨既有道路,开工后根据交管要求扩大了保通净空,普通满堂支架改成门洞结构;另一处因发包人提供的地下管线资料有遗漏,支架基础被迫改位并加固。但发包人不同意为承包人自行选择的整套支架体系买单。

最后,780万元只认了238万元:保通净空变化造成的门洞增量128万元,未知管线导致的基础增量74万元,配套新增夜间交通组织36万元。其余542万元被认定为完成现浇混凝土所需的常规施工措施,或属于承包人自身方案和报价风险。

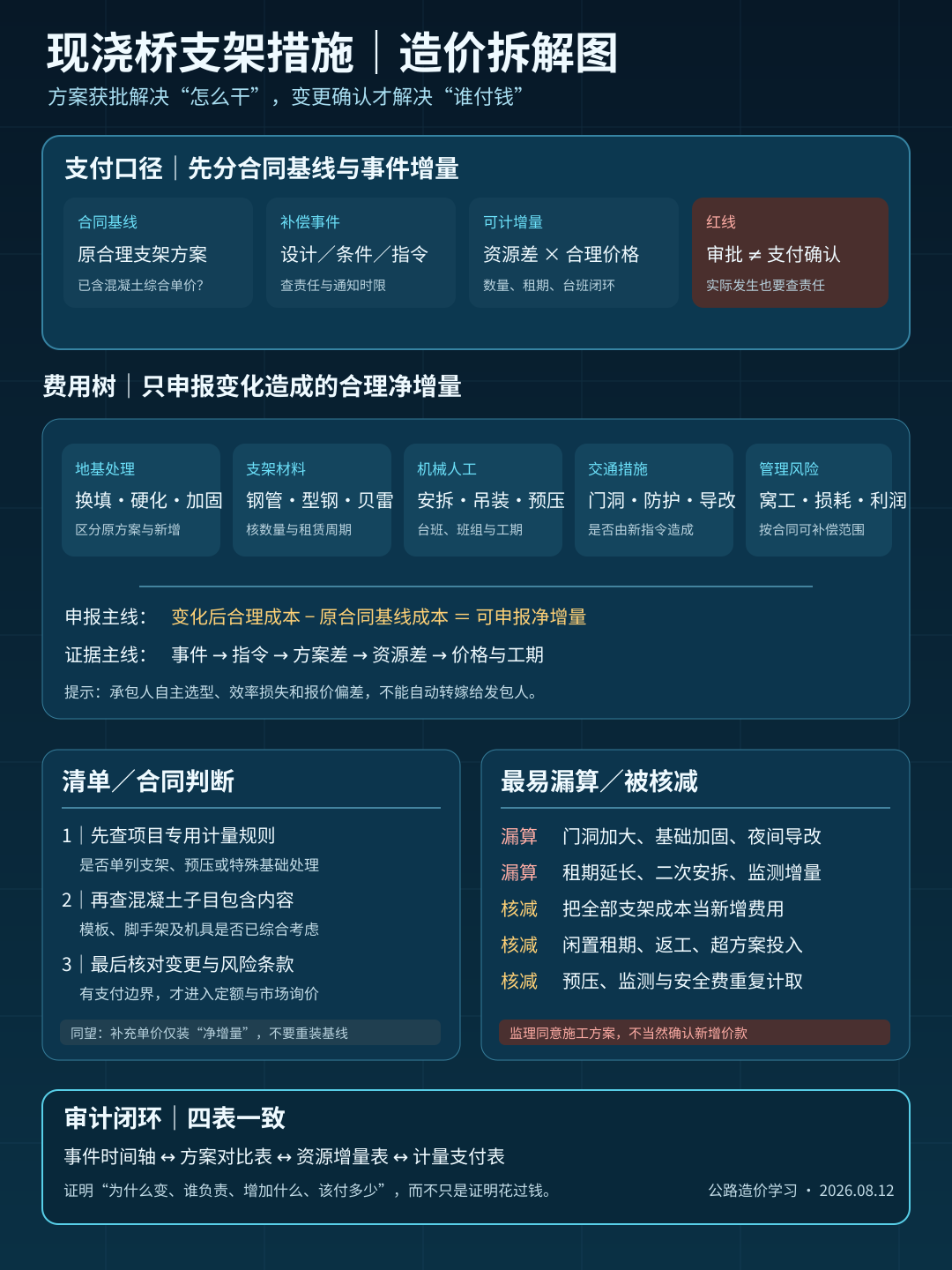

542万元是怎么丢的

第一步,招标阶段只看清单名称,没有把技术规范和计量规则一起读。交通运输部公开的《公路工程标准施工招标文件(2018年版)》计量规则明确,计量应与合同条款、清单和图纸同时阅读;除合同特殊约定外,全部必需的模板、脚手架、装备、机具等应计入相关支付项目,不单独计量。项目专用条款如果没有改写这条逻辑,常规支架及预压通常很难仅凭“清单无子目”再要一遍钱。

第二步,把审批文件当成了变更指令。监理审批方案,核心是判断安全、质量和可实施性。审批意见写“同意按方案施工”,通常不等于确认价款;除非文件同时说明是因发包人要求、设计变化或合同约定事件而新增,并明确计量计价处理。

第三步,索赔报的是“总成本”,不是“可补偿增量”。既有道路净空变化确实导致门洞加大,但原投标方案本来就需要支架。可补偿的是变化前后合理方案的差额,而不是把全部钢管、贝雷梁、预压和人工重新报一遍。

第四步,证据没有按因果关系排队。租赁合同、发票和照片只能证明花了钱,不能自动证明这笔钱应由发包人承担。结算真正要回答的是:发生了什么合同事件;是谁的风险;它改变了哪一段施工;若没有该事件,本来会花多少;增量是多少。

判断能不能另计,先问4个问题

一问:清单与技术规范把工作内容放在哪里?

不要只搜“支架”两个字。要同时查项目专用计量规则、混凝土子目工程内容、措施项目、暂列金额及补充清单。合同明确列有支架专项子目,就按该子目计量;明确包含于混凝土综合单价,就先按包含处理;文件相互矛盾,再按合同解释顺序解决。

二问:这是完成永久工程必需的常规措施,还是发包人改变了基准条件?

支架、模板、预压本身通常是现浇结构的施工手段。真正可能打开额外支付口子的,是招标后发生的设计变化、发包人指令、未披露且不可合理预见的现场条件、业主原因造成的交通组织升级,或合同明确约定可补偿的异常事件。

三问:方案审批还是变更确认?

方案审批解决“怎么干”;变更确认解决“为什么变、谁负责、钱怎么算”。二者最好分开走文。只拿方案报审表去结算,证据链天然少一环。

四问:申报的是总额还是净增量?

先做基准方案,再做变化后方案,最后比较资源差。门洞加大后多出的钢材、租期、吊装台班、基础处理和交通导改可以算;原本就需要的支架、预压、常规沉降观测不能顺手一起装进变更。

施工单位怎么留证,咨询和审计怎么把关

施工单位进场后先固化“投标基线”:投标施工组织、询价、支架设想、单价分析和现场踏勘记录归在一个目录里。条件变化时,不要等干完再写联系单,应在合同规定时限内发出通知,写清事件、责任、预计影响和拟采取措施。

正式施工前至少形成一张方案比选表:原合理方案、变更后方案、无法继续采用原方案的原因、两方案资源差。现场按构件和时间记录钢管及贝雷梁进退场、租赁周期、预压材料、吊装台班、沉降观测、交通封闭和夜间作业。结算时剔除原合同已包含的基线成本,只申报净增量。

咨询单位也不能一句“措施费包干”全部打回。先核专用条款,再查变化是否真实、能否预见、增量方案是否经济。审计则应让事件时间轴、方案对比表、资源增量表和计量支付表闭合,分清“该给没给”和“把总成本包装成新增价款”。

现浇桥支架费最怕两个极端:施工单位认为“花了就该给”,审核单位认为“措施费一概不调”。真正可靠的答案永远藏在合同边界、风险归属和净增量证据里。

如果你遇到同样的项目:招标没列支架,施工后却因交通净空和未知管线被迫升级方案,你会认可全部费用、只认增量,还是一分钱不认?欢迎把合同中的那句话发到评论区讨论。

注:案例为同类型项目改编,不对应具体项目、企业或审计结论。
