气吹光缆看起来像一项“快工”:空压机启动,吹缆机把光缆送进硅芯管,一盘光缆很快就消失在管道里。
但结算时,线路公里、光缆敷设长度、采购盘长、接头预留和人孔余缆往往是五个不同数字。再加上管孔验通、堵管处理、熔接、接头盒和OTDR测试,若不在组价前拆开,施工单位容易漏,审核单位也容易重复核减。
一、施工工艺:气吹之前先验管

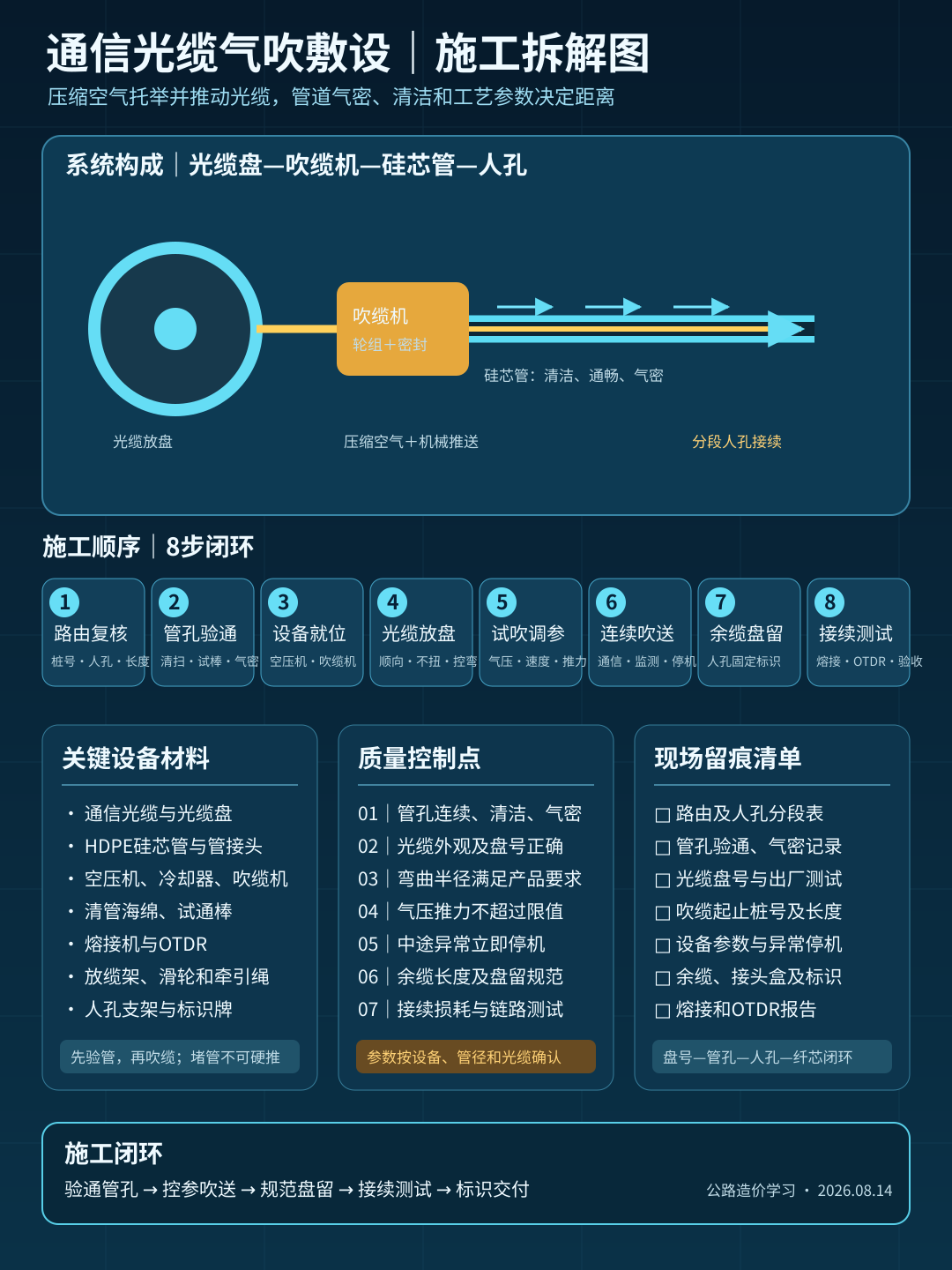

典型流程为:路由和人孔复核→硅芯管清扫→试通棒验通及气密检查→核对光缆盘号和盘长→空压机、冷却器及吹缆机就位→光缆顺向放盘→试吹调节气压、速度和推力→连续吹送→人孔余缆盘留和固定→光缆接续→OTDR及链路测试→编号标识和资料交付。
气吹并非单靠高压把光缆“顶”过去。压缩空气在管内形成高速气流,对光缆产生分布式推动,吹缆机同步提供机械推力。管道不通、进水、漏气或转弯过急时,继续加压和硬推可能损伤护套甚至造成断缆。
主要机械包括空压机、空气冷却及过滤装置、吹缆机、放缆架、熔接机、OTDR、发电和运输车辆。材料包括不同芯数和护套形式的光缆、接头盒、尾纤、保护管、标识牌及固定辅材。人工包括验管、设备操作、放盘通信、人孔监护、盘留、熔接和测试人员。
二、工程量口径:先看项目专用清单
公路机电清单的编制形式项目差异较大,光缆可能按米、公里或条公里计量,也可能把供货、敷设、接续和测试分别列项。因此不能只看到“光缆”两个字就直接套定额。
拆量至少分四层:线路路由长度;实际敷设长度;设计或合同认可的人孔余缆与接续预留;采购盘长及施工损耗。前三者在满足清单约定时可能进入工程量或综合单价,未使用库存和承包人返工损耗不能直接计量。
多根光缆同一路由敷设时,线路只有10公里,但两根光缆的敷设量可能是20公里;反过来,整盘采购11公里也不代表可以按11公里支付。最终还要按芯数、护套、主干或分支路由分别汇总。

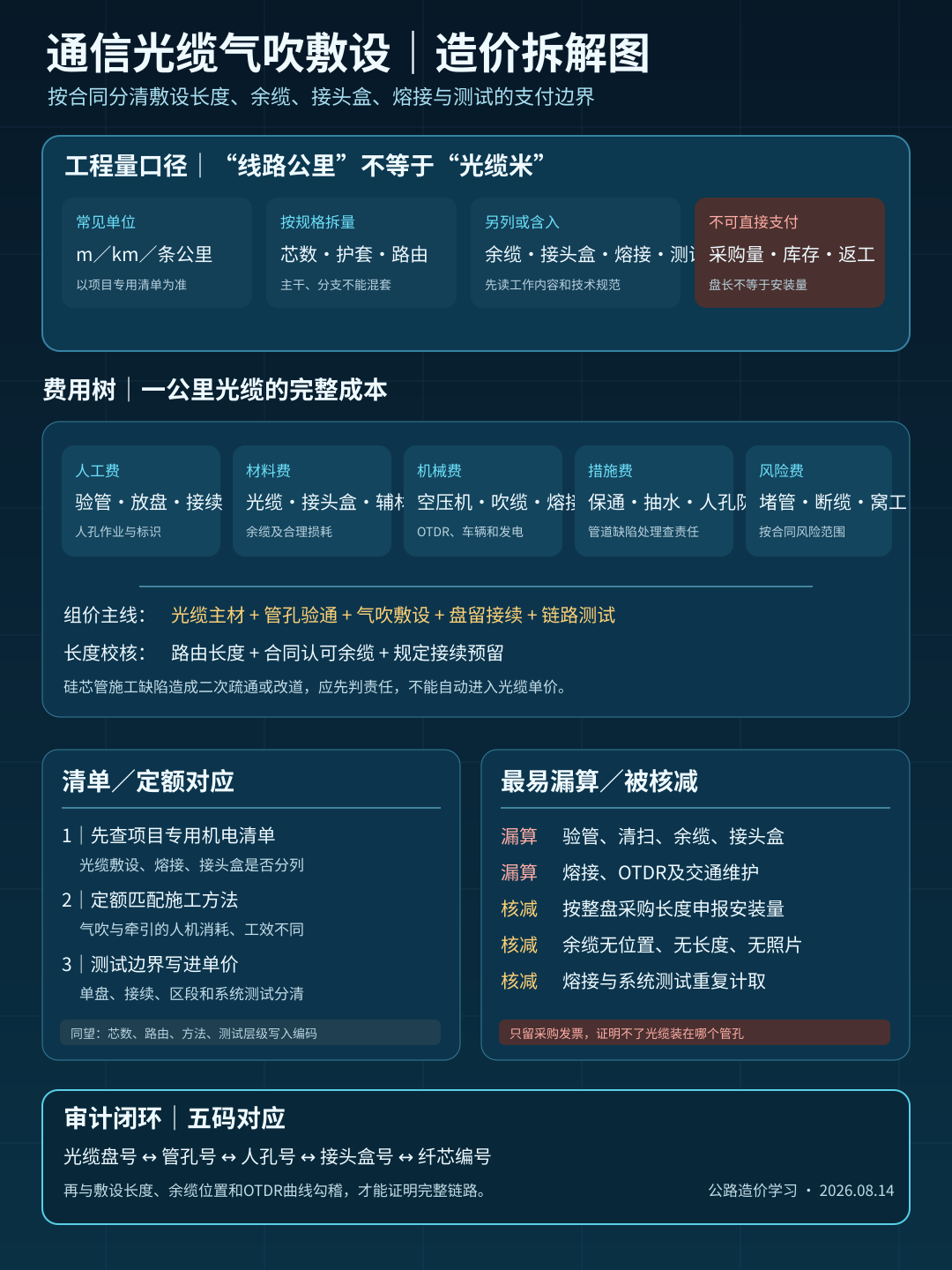

三、清单定额与组价逻辑
建议按五段组价:光缆主材+管孔清扫验通+气吹敷设+余缆盘留、接头盒与熔接+单盘、区段及系统测试。
定额要匹配施工方法。气吹敷设与牵引敷设的机械配置、人员组织、一次敷设距离和工效不同。不能套了气吹机械,又把整套牵引设备重复加入。
最容易漏算的是硅芯管验通、清扫海绵、试通棒、空压机冷却过滤、余缆盘留、接头盒、熔接和OTDR测试。最容易发生争议的是堵管处理:若硅芯管由同一承包人施工且质量不合格,二次疏通通常属于自身责任;若是前序标段移交缺陷或发包人提供条件异常,应先确认责任和处理指令。
四、改编算例:42.8公里光缆为何审减12.7万元
某高速公路通信工程主干路由18公里,敷设两根不同芯数光缆,另有6.8公里分支,图示敷设量合计42.8公里。合同明确人孔余缆、接头预留进入综合单价,接头盒和熔接另列。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,价格均为不含税示例价,实际以项目询价、光缆芯数和合同为准。
光缆主材118.4万元,管孔验通和清扫6.6万元,气吹敷设人工机械18.9万元,人孔盘留及标识4.8万元,接头盒与熔接9.7万元,OTDR及系统测试5.4万元,交通维护、管理利润及风险13.2万元,合计177.0万元。
审核发现:承包人按整盘采购量多报1.2公里,核减4.6万元;3处余缆没有位置和实测记录,核减2.1万元;硅芯管自身施工缺陷造成的二次疏通申报2.8万元,不予另计;熔接测试已在接头子目包含,又在系统测试中重复计取3.2万元。最终审定164.3万元。
纠错顺序是:先按路由和光缆规格核图示量,再核合同认可的余缆口径,用盘号和领退料校核采购消耗,最后把接头、熔接、单盘测试和系统测试逐项查重。
五、常见错套漏套
- 把线路公里直接当光缆敷设公里;
- 多根光缆同路由,只计算一根;
- 按整盘采购长度计量,未扣库存和盘余;
- 余缆没有设计规定、实测记录和人孔照片;
- 气吹与牵引工艺套项混用;
- 漏算管孔验通、清扫和气密检查;
- 漏算冷却过滤、发电、洞内或路侧交通维护;
- 接头盒、熔接、尾纤和标识漏项;
- 单盘测试、接续测试和系统测试重复计取;
- 前序管道缺陷未分清责任就计入光缆成本;
- 返工断缆和损伤更换申报新增费用;
- 盘号、管孔号、人孔号和OTDR曲线无法对应。
六、审计留痕要做到“五码对应”
每一盘光缆都应关联光缆盘号、敷设管孔号、起止人孔号、接头盒号和纤芯编号,再关联出厂测试、敷设日期、实测长度、余缆位置、熔接记录及OTDR曲线。
在同望软件中,可按“芯数—护套—施工方法—路由长度—余缆口径—接头与测试边界”建立补充单价。AI适合批量读取盘测记录、敷设表和OTDR报告,发现同一盘号跨段重复、余缆异常、接头数量与曲线事件点不一致等问题。
光缆气吹敷设的造价核心,不是空压机一天能吹多少米,而是:
哪一盘光缆,通过哪个管孔,从哪个人孔到哪个人孔,最终形成了哪一段测试合格的通信链路。
注:案例为同类型项目改编,价格为示例测算,不代表地区信息价或市场指导价。
参考依据
- 交通运输部:《公路工程质量检验评定标准 第二册 机电工程》(JTG 2182—2020),自2021年3月1日起施行。2026年8月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202012/t20201230_3510057.html
- 交通运输部:《公路工程质量检验评定标准 第二册 机电工程》修订解读,说明标准增加了视频交通事件检测、ETC门架等分项并强化功能与质量检测。2026年8月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202012/t20201230_3510088.html
- 交通运输部:《公路工程设计信息模型应用标准》(JTG/T 2421—2021)附录J将光缆、通信电缆、电力电缆等线缆的长度、类型和安装位置列为模型信息内容。2026年8月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202103/P020210324535488476674.pdf
- 交通运输部:JTG/T 3832—2018《公路工程预算定额》等公路工程定额,自2019年5月1日起施行。2026年8月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202103/t20210331_3547339.html
