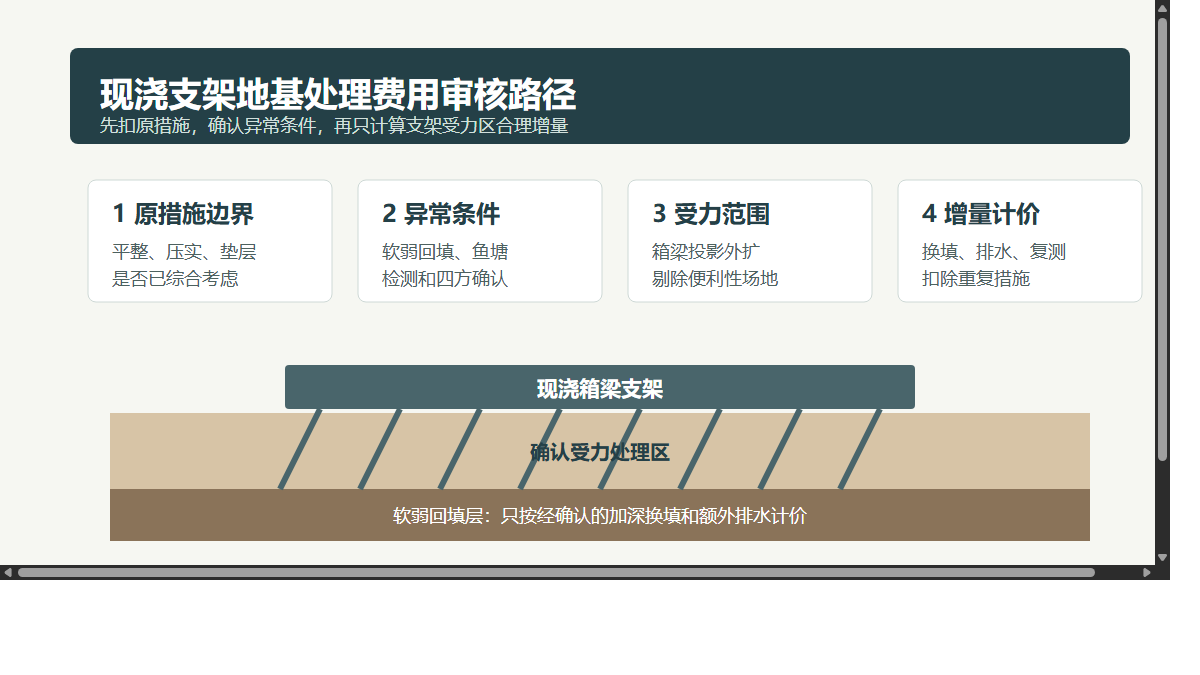

现浇梁满堂支架地基处理增加,为什么不能把所有换填、硬化和检测都算成变更?

公路桥梁现浇箱梁、匝道桥和跨线桥施工中,满堂支架或贝雷支架的地基处理经常在结算阶段形成争议。施工单位通常认为:支架搭设前必须保证承载力和沉降稳定,现场遇到软弱土、鱼塘回填、旧沟渠、雨季浸泡或地下管线迁改后松散区,增加换填、碎石垫层、混凝土硬化、排水沟和承载力检测,都是为保证结构安全发生的必要费用,应由建设单位承担。建设单位则常认为:支架体系和基础处理属于施工方案内容,承包人投标时应综合考虑,不能把施工组织措施全部包装成变更。
这类问题的核心,不是“支架地基到底需不需要处理”。安全上需要做的,不等于造价上都能另行计价。审核应先判断合同清单是否已经包含临时支架基础和场地硬化,再判断现场条件是否超出可预见范围,最后核定新增处理范围是否经过程序确认。
一、为什么支架地基处理最容易和措施费混在一起?
现浇梁支架地基处理兼具安全措施和实体工作特征。它不像永久桩基、承台那样直接形成工程实体,却又可能发生大量材料、机械和检测费用。若合同采用总价措施费或综合单价包干,承包人通常已经把常规支架基础、场地平整、临时排水、压实和硬化计入施工组织报价;只有当设计、发包人指令或现场不可预见条件改变了原施工条件时,才可能产生可调整费用。
常见争议主要有四类:
- 把施工方案中本应包含的支架基础处理,全部按新增工程量申报。
- 把雨季施工保护不当造成的翻浆、浸泡和二次处理,归入现场条件变化。
- 把为提高施工便利性增加的全场硬化、便道加宽、材料堆场处理,混同于支架受力区处理。
- 只报新增换填和混凝土硬化,不核减原措施费中已包含的基础处理内容。
审核时应抓住三个口径:支架受力范围、处理必要性、责任来源。脱离这三个口径,仅凭“现场实际做了”很难支撑全额结算。
二、案例:软弱回填区处理申报 168 万元,审核核定 103 万元
某高速互通匝道桥第 3 联为现浇预应力混凝土箱梁,桥长 126m,采用满堂支架施工。招标图纸未给出专门的支架地基处理设计,清单中设置“现浇箱梁”综合单价,并在措施项目中列有“支架、模板、施工平台及临时基础综合考虑”。投标施工组织设计中,承包人拟采用“原地整平压实后铺 20cm 碎石垫层,局部浇筑 15cm C20 混凝土硬化”的方案。
开工后,现场发现 K0+420-K0+510 范围位于废弃鱼塘回填区,表层 1.2m 内含淤泥质土和建筑垃圾,压实后承载力检测不满足支架预压要求。监理组织建设、设计、施工单位现场确认,同意对箱梁投影范围及两侧外扩 1.5m 的支架受力区进行换填处理。施工单位最终申报支架地基处理增加费 168 万元。
申报构成如下:
| 项目 | 申报金额 |
|---|---|
| 清淤换填碎石土及外运 | 74 万元 |
| 20cm 级配碎石垫层 | 28 万元 |
| 18cm C25 混凝土硬化 | 32 万元 |
| 临时排水沟、集水井和抽排水 | 11 万元 |
| 地基承载力检测、预压观测 | 9 万元 |
| 场内便道加宽及材料堆场硬化 | 8 万元 |
| 管理费、利润、税金 | 6 万元 |
| 合计 | 168 万元 |
审核后核定约 103 万元,核减 65 万元。核减重点不是否认软弱回填区的客观存在,而是把“支架受力区的必要处理”和“承包人施工组织便利、常规措施、保护不当”分开。
三、审核逻辑:先扣原措施,再认超出,再控范围
1. 原措施费已经包含的常规处理不能重复计取
满堂支架施工本来就需要平整、压实、排水、垫层和局部硬化。若招标文件、技术规范或投标施工组织中已经把这些内容作为支架施工的常规措施,结算时不能再把同一内容按变更单独计价。
本案例中,承包人投标方案已经列明 20cm 碎石垫层和局部混凝土硬化,措施项目也写明临时基础综合考虑。因此,审核没有认可“全范围碎石垫层”作为新增费用,而是先按原方案应承担的常规垫层和硬化扣除,只对因鱼塘回填区导致的加深换填、提高混凝土厚度和额外排水进行调整。
这一步很关键。否则同一支架基础会既在措施费中计取一次,又在变更中重新计取一次。
2. 软弱回填区是否不可预见,要看招标资料和现场条件
支架地基处理能否调整,取决于软弱区是否超出承包人合理预见范围。若招标图纸、地勘资料、现场踏勘资料或补遗文件已经提示鱼塘、沟渠、软基或回填区,承包人投标时应综合考虑。若资料没有揭示,且现场开挖或检测后才发现实际承载力明显低于常规处理可满足水平,则具备调整基础。
本案例中,地勘孔主要布设在桥墩位置,未覆盖满堂支架地面受力区;招标图纸仅显示“旱地”,未标注废弃鱼塘范围。现场经轻型触探、承载板试验和开挖验证后确认存在淤泥质回填,且监理、设计、建设单位形成了处理意见。因此,软弱回填区加深处理具备计价依据。
但如果施工单位只是发现局部含水量偏高,就自行扩大到全桥范围换填,或者没有检测数据和四方确认,结算时通常只能按原措施费处理。
3. 新增范围应限于支架受力区,不能扩展到施工便利区
支架地基处理的可补偿范围,应以支架立杆、分配梁、支墩和施工荷载影响区为边界。材料堆场、钢筋加工点、车辆回转区、便道加宽等虽然可能服务于现浇梁施工,但通常属于施工组织场地,不应直接并入支架地基变更。
本案例中,施工单位按“整联箱梁施工场地”申报硬化面积 5,600 平方米;审核按设计确认的箱梁投影范围及两侧外扩 1.5m 复核,确认受力处理面积 3,850 平方米。超出的便道加宽、材料堆场硬化和机械停放区没有纳入变更,只按原措施费由承包人自行承担。
4. 检测和预压费用要区分常规验证与额外复核
支架预压、沉降观测和地基承载力检测是现浇梁施工的常规安全控制内容,通常已包含在支架措施费或质量检测责任中。只有因发包人确认的异常地基处理产生额外检测频次、补充试验或第三方复核,才可能另行计取。
本案例中,常规预压和沉降观测未另计;但针对软弱回填区新增的承载板试验、换填后复测和专项方案专家论证资料,属于经确认的额外工作,审核按实际检测项目核定 4.6 万元。施工单位申报的全部预压观测费用被部分核减。
5. 雨季浸泡和二次处理不能一概转嫁
支架区域开挖、换填和硬化过程中,如果因为承包人排水不及时、覆盖不到位、工序间隔过长导致翻浆或返工,通常属于施工组织责任。若因发包人暂停施工、设计变更等待或外部管线迁改导致工作面长期暴露,且有停工指令和现场签证,则可另行判断。
本案例中,有 620 平方米区域在连续降雨后出现表层翻浆。审核查明,该区域已完成换填但未按方案及时硬化,也没有发包人停工指令,故二次翻挖和重新碾压未计入新增费用。
四、资料闭合建议
支架地基处理争议要在施工阶段就把证据做成闭环,建议至少形成五类资料:
- 原合同和投标方案中关于支架基础、场地硬化、排水和预压的计价边界。
- 现场异常条件的检测资料,包括开挖照片、触探记录、承载力试验、含水量或软弱层厚度记录。
- 四方确认的处理范围图,明确桩号、横向边界、处理深度、材料规格和受力区外扩原则。
- 施工过程记录,包括隐蔽验收、换填厚度、碾压遍数、检测复核和混凝土硬化面积。
- 费用增减对照表,列明原措施已包含内容、可调整新增内容、核减的便利性场地和重复检测费用。
如果资料只能证明“为了安全做了处理”,但不能证明“处理超出了原合同措施边界且经程序确认”,结算时很容易被压回措施费口径。
五、结论
现浇梁支架地基处理不是只要发生就可以另行计价。审核的关键是把安全必要性、合同计价边界和责任来源分开:常规平整压实、垫层、局部硬化、预压检测通常属于措施费;资料未揭示且经确认的软弱回填、加深换填、额外排水和专项检测,可以按合同约定调整;施工便利区硬化、保护不当返工和未确认的扩大处理,不宜由发包人承担。
实务中最稳妥的做法是:先核原措施包含什么,再认现场条件改变什么,最后只按确认范围计算增量。这样既不牺牲支架施工安全,也能防止把施工组织成本无边界地转化为变更费用。
