水稳基层水泥剂量提高,为什么不能把全部水泥增加量都按变更结算?

公路改扩建、养护大中修和农村公路提档升级项目中,水泥稳定碎石基层的水泥剂量调整经常引发结算争议。施工单位通常认为:原设计按 4.5% 或 5.0% 水泥剂量考虑,实际施工时因原材料级配波动、强度试验不达标、气温偏低、再生料掺入或监理要求提高强度保证率,最终采用了更高剂量,水泥用量明显增加,应按实际配合比补偿。建设单位则常认为:配合比优化、试验段调整和质量保证属于承包人施工责任,不能只要试验室剂量提高,就把全部水泥增量转化为变更费用。
这类问题的核心,不是现场到底多用了多少水泥,而是先判断“水泥剂量提高是谁要求的、为什么提高、提高到什么范围”。如果设计文件或发包人指令明确改变基层强度等级、结构厚度或材料组成,合理增量可以调整;如果只是承包人为满足规范压实度、强度和施工波动自行提高剂量,通常应在综合单价风险内消化。
一、为什么水泥剂量争议容易被放大?
水稳基层看似按立方米或平方米计量,但综合单价里包含材料、拌和、运输、摊铺、碾压、养生和试验控制。水泥剂量只是影响成本的一个参数,并不等于独立计价项目。实际施工中,配合比从目标配合比、生产配合比到试验段验证会不断微调,若把每一次试验室调整都按变更处理,基层费用很容易失控。
常见争议有四类:
- 设计图纸写明参考剂量 5.0%,施工单位按生产配合比 5.8% 申报全部差额。
- 因碎石含泥量、针片状或级配不稳定导致强度不足,却把提高水泥剂量归为设计不足。
- 只计算水泥增加,不同步扣减粉料、细集料或其他材料配比变化。
- 把承包人为减少返工风险主动提高的保险剂量,包装成监理要求或质量变更。
审核时应把“设计强度要求”“原材料责任”“配合比批准程序”和“实际消耗计量口径”分开。只有原因和程序闭合,水泥增量才有进入结算的基础。
二、案例:基层水泥剂量提高申报 92 万元,审核核定 47 万元
某一级公路养护改造工程,全长 12.4km,设计采用 20cm 水泥稳定碎石基层,设计无侧限抗压强度不小于 4.0MPa,图纸说明推荐水泥剂量为 5.0%。清单项目为“水泥稳定碎石基层 20cm”,综合单价包干,未单列水泥材料调差。
施工前,承包人目标配合比试验显示,采用当地碎石和 P.O 42.5 水泥时,5.0% 剂量 7d 无侧限抗压强度波动较大,部分试件低于设计要求。监理要求重新进行配合比验证。经建设、设计、监理、施工四方会议确认,K4+200-K8+600 段因旧路铣刨料掺入比例较高、细料偏多,基层生产配合比水泥剂量由 5.0% 调整为 5.6%;其余路段仍按 5.0% 控制。
施工单位最终按全线平均生产剂量 5.7% 申报水泥增加费 92 万元。
| 项目 | 申报金额 |
|---|---|
| 全线水泥剂量由 5.0% 增至 5.7%的材料差 | 71 万元 |
| 拌和站二次调试、试验检测 | 8 万元 |
| 试验段返工及废料处理 | 6 万元 |
| 延长养生和交通封闭 | 4 万元 |
| 管理费、利润、税金 | 3 万元 |
| 合计 | 92 万元 |
审核后核定约 47 万元,核减 45 万元。核减重点不是否认部分路段需要提高剂量,而是把经确认的结构材料变化和承包人自身质量控制、原材料管理、保险性提高分开。

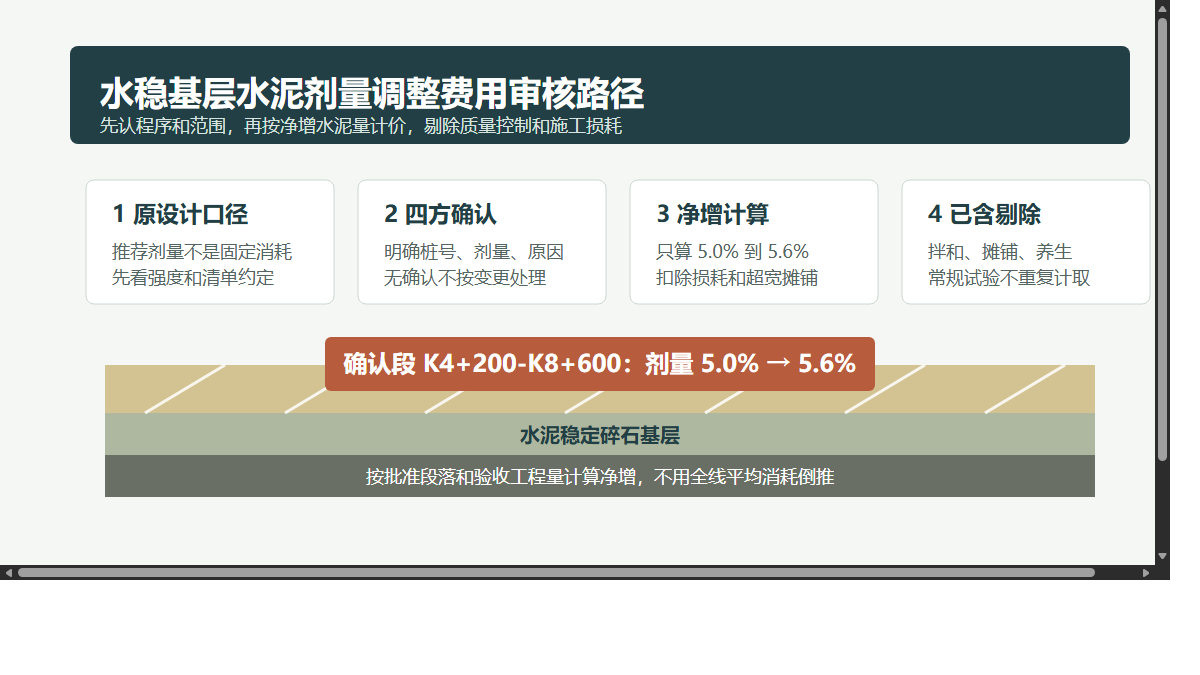

三、审核逻辑:先认设计变化,再核适用范围,最后算净增量
1. 推荐剂量不等于固定结算剂量
很多设计图纸会给出推荐水泥剂量,但最终施工配合比仍需通过目标配合比、生产配合比和试验段验证确定。若合同清单采用综合单价,且技术规范要求承包人根据试验确定施工配合比,则合理范围内的剂量微调通常属于承包人质量保证责任。
本案例中,设计说明的 5.0% 是推荐剂量,不是单独计价的固定水泥消耗量。因此,施工单位不能仅凭生产配合比高于 5.0%,就要求全线按水泥差额补价。审核首先否定了“全线全差额”的申报口径。
但 K4+200-K8+600 段情况不同。该段设计明确要求利用部分旧路铣刨料,材料组成与常规新料基层不同,且四方会议纪要明确同意将生产剂量调整为 5.6%。这部分属于经程序确认的材料组成调整,具备费用调整基础。
2. 调整范围必须按批准桩号和实际摊铺量计算
水泥剂量提高不能用全线平均消耗倒推。审核应按批准的桩号、宽度、厚度和实际验收工程量计算。未经确认的相邻路段、拌和站损耗、废料和施工超宽,不宜纳入变更。
本案例中,施工单位按全线 12.4km 计算,且采用拌和站水泥出库量倒推平均剂量。审核改按四方确认的 K4+200-K8+600 段、设计宽度和验收厚度复核,扣除超宽摊铺、试验废料和场内损耗。最终认可的可调基层数量约为申报数量的 43%。
这一步可以避免把承包人的生产损耗和施工组织偏差转嫁给发包人。
3. 只能计算剂量净增,不应重复计算综合单价已有内容
水泥稳定碎石综合单价已经包含拌和、运输、摊铺、碾压、养生和常规试验。剂量调整通常只影响水泥材料净增和少量经确认的试验复核费用,不应把拌和站调试、常规试验、正常养生和交通维护全部重新计价。
本案例中,审核只按 5.0% 至 5.6% 的净增水泥量计算材料差,并按合同约定材料价格或同期信息价核定。施工单位申报的拌和站二次调试、延长养生和常规检测大部分被认定为综合单价已含内容。
同时,生产配合比提高后细集料、石粉或再生料掺量发生变化的,应同步核算材料增减。不能只取水泥增加、不反映其他材料减少。
4. 原材料质量问题导致的剂量提高通常不应补偿
如果剂量提高的原因是承包人采购的碎石级配不稳定、含泥量偏高、水泥强度波动或拌和计量偏差,则属于承包人质量管理风险。承包人不能通过提高水泥剂量来弥补材料缺陷后,再把增加费用作为变更申报。
本案例中,K1+000-K2+300 段也出现过强度偏低,但检测显示主要原因是碎石含泥量偏高、细集料筛分不稳定。监理要求承包人更换料源并加强水洗筛分,而不是批准提高设计剂量。因此,该段实际多耗水泥未予计价。
5. 试验段返工要看责任来源
试验段是确定施工参数的必要环节。因承包人配料、含水率控制、碾压遍数或养生不到位造成试验段强度不足,一般不应另计返工费用。若返工是因发包人改变材料组成、强度等级或施工结构层方案,则可结合合同约定判断。
本案例中,施工单位申报试验段返工及废料处理 6 万元。审核查明,返工段主要因首批拌和含水率偏低、碾压终压时间滞后,属于施工控制问题,未计入变更。针对四方确认段新增的专项配合比复核试验,审核只认可 2.4 万元检测费用。
四、资料闭合建议
水稳基层水泥剂量调整要想在结算中站得住,施工阶段应至少形成五类资料:
- 原设计、清单和技术规范中关于强度等级、推荐剂量、配合比审批和风险分担的条款。
- 目标配合比、生产配合比、试验段检测报告和强度统计资料,说明提高剂量的技术原因。
- 建设、设计、监理确认的调整文件,明确桩号、结构层、剂量、适用材料和执行时间。
- 调整段实际工程量、拌和生产记录、水泥计量记录、摊铺验收记录和抽检资料。
- 费用增减表,列明原剂量、批准剂量、净增水泥量、材料单价、其他材料扣减和已含费用剔除。
最忌讳的做法,是到结算时只拿水泥发票和拌和站出库总量说明“实际用了这么多”。发票能证明采购,不一定能证明可补偿。
五、结论
水稳基层水泥剂量提高不等于全部水泥增量都能结算。审核应坚持三个口径:推荐剂量与合同风险要分清,批准调整范围要分清,材料净增与综合单价已含内容要分清。经设计或发包人确认的材料组成、强度等级或特定路段剂量调整,可以按净增量计价;承包人为质量保险、料源波动、施工控制不足而提高的剂量,通常不宜由发包人承担。
实务中最稳妥的处理方式,是在试验段阶段就把“为什么提高、提高多少、适用于哪里、费用如何算”一次确认清楚。这样既能保证基层强度,也能避免结算阶段把生产消耗和合同变更混为一谈。
