旧路铣刨料运输、处置、再生利用与残值扣回的造价审核

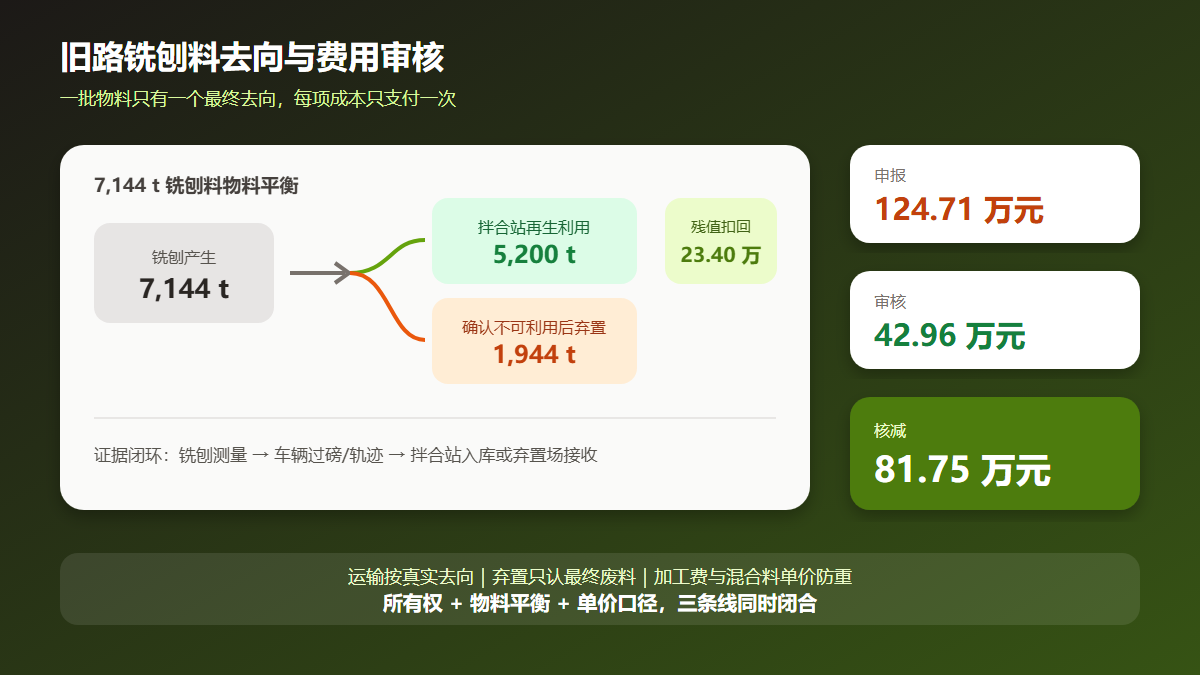

旧路铣刨料去向与费用审核图

问题背景

旧路改造产生的沥青铣刨料(RAP)兼具“拆除物”和“可利用材料”双重属性。结算中常见四类交叉申报:铣刨按面积计量,铣刨料运输按全部理论重量计量,弃置费仍按全部重量申报,同时又把其中一部分送入拌合站用于再生混合料,并另报破碎筛分费。

审核的难点不只是核定吨位,还要先确定材料所有权、清单单价包含的运距、弃置场与再生场的实际去向,以及再生混合料单价是否已经考虑 RAP 的材料抵扣。若不建立物料平衡,同一批铣刨料可能同时形成运输费、处置费、加工费和材料收益,造成重复支付或应扣未扣。

真实工程风格案例

某国道改扩建工程对 76,000 m² 旧沥青路面实施平均 4 cm 铣刨。按现场抽测厚度和 2.35 t/m³ 换算,核定产生铣刨料 7,144 t。合同约定铣刨料归建设单位所有,可用部分优先用于本项目厂拌热再生;铣刨综合单价包含装车,但场外运输另行按批准去向计量。

承包人按 7,144 t 全量申报 25 km 运输和弃置费,又对进入拌合站的 5,200 t 申报再生破碎筛分费。地磅、车辆轨迹和拌合站入料记录显示,5,200 t 运至 12 km 外的拌合站,余下 1,944 t 因混入基层料、含水率过高等原因,经监理确认运至许可弃置点。再生混合料合同单价仍按新集料口径组价,未扣除建设单位提供 RAP 的材料价值,因此审核除调整运输、按实际废料计处置外,还按双方确认的 45 元/t 对 5,200 t RAP 扣回材料残值;破碎筛分已包含在再生混合料加工单价中,不再另计。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
路面铣刨 76,000 m²×6.80 元/m²=51.68 万元 实测范围与厚度符合合同,51.68 万元 0
铣刨料运输 7,144 t×38 元/t=27.15 万元 再生利用 5,200 t 按核定 12 km 运价 20 元/t=10.40 万元;弃料运输含于处置综合价 16.75 万元
弃置处置 7,144 t×22 元/t=15.72 万元 仅不可利用 1,944 t×22 元/t=4.28 万元 11.44 万元
破碎筛分加工 5,200 t×58 元/t=30.16 万元 已含再生混合料加工单价,0 30.16 万元
甲供 RAP 材料残值 未扣回,0 5,200 t×45 元/t=扣回 23.40 万元 23.40 万元
合计 124.71 万元 42.96 万元 81.75 万元

注:审核合计=51.68+10.40+4.28-23.40=42.96 万元。本案例为依据常见合同条款和施工台账整理的脱敏复合案例,金额用于展示审核方法,不对应某一具体公开项目的实际结算。

审核逻辑

1. 先确认铣刨料所有权和处置权

查阅合同专用条款、拆除材料管理办法和变更指令,明确 RAP 属于建设单位、承包人,还是按约定折价处置。材料所有权决定再利用时是否需要甲供材扣回、对外销售收益如何归属,也决定承包人能否自行主张弃置费。没有先解决权属,后续单价比较容易失真。

2. 建立“产生—运输—入场—使用—结存”平衡

铣刨产生量可用面积、平均厚度和密度校核,但支付去向应以分区测量、过磅单、车辆轨迹、拌合站入场记录、弃置场签认和期末库存为主。基本关系应满足:期初结存+本期产生=再生使用+合规弃置+调拨+期末结存。各端口吨位不一致时,先查含水率、夹杂物和重复过磅,不能分别取最大值结算。

3. 铣刨、装车和运输按清单边界拆分

核对铣刨单价是否已含集料、装车、场内转运或约定基本运距。运输费只支付超出已含范围且实际发生的路线,不应按施工组织中的最远运距统一套价。本案例用车辆轨迹和地磅时间匹配,确认可利用料实际运至 12 km 外拌合站,因此将申报的 25 km 运价调减。

4. 处置费只能对应最终弃置量

进入拌合站、临时料仓或其他标段再利用的 RAP 没有发生最终弃置,不得同时计取消纳或弃置费。不可利用部分还应有监理对污染、级配或含水状态的认定,并提供许可弃置场接收凭证。只凭现场“已运走”签证,不能证明发生了付费处置。

5. 再生加工费要与混合料单价防重

破碎、筛分、除杂、分仓和加热通常属于生产再生混合料的加工环节。若再生混合料综合单价已按完整工艺组价,就不能再按 RAP 吨位拆出加工费;若确属合同外新增工艺,则应只审核相对原单价的净增成本,并扣除新集料用量减少等节约额。

6. 残值扣回必须避免“双扣”

若再生混合料单价已按 RAP 掺量下调,或合同明确 RAP 无偿供承包人使用且价格已综合考虑,就不应再次扣材料残值。本案例的再生混合料单价仍按全新集料口径确定,建设单位提供的 5,200 t RAP 尚未在单价中体现,因此按确认价值扣回 23.40 万元。审核底稿应保留新集料替代量、含油量和残值询价依据。

资料闭合建议

  1. 合同或专项管理办法明确铣刨料权属、再利用优先顺序、销售收益及残值计价方法。
  2. 按施工段记录铣刨面积、深度、理论重量和实测过磅量,异常偏差形成书面分析。
  3. 每车运单关联车牌、装料区段、毛重皮重、目的地、轨迹和收料签字,防止同票多用。
  4. 拌合站建立 RAP 入库、分级堆放、领用、配合比掺量和期末盘存台账,并与成品混合料产量勾稽。
  5. 弃置部分提供不可利用认定、许可场接收单和收费凭证;再利用部分不得沿用弃置签证。
  6. 再生混合料单价分析明确加工费、RAP 材料价值及新集料替代是否已经计入,形成一次性计价结论。

结论

旧路铣刨料审核的核心是“一批物料只有一个最终去向,每项成本只支付一次,材料价值只扣一次”。本案例通过物料平衡,将申报 124.71 万元审核为 42.96 万元,核减 81.75 万元;主要差异来自运输里程调减、再利用料不得计弃置、加工费不得重复,以及甲供 RAP 在混合料单价未体现时应扣回材料残值。
