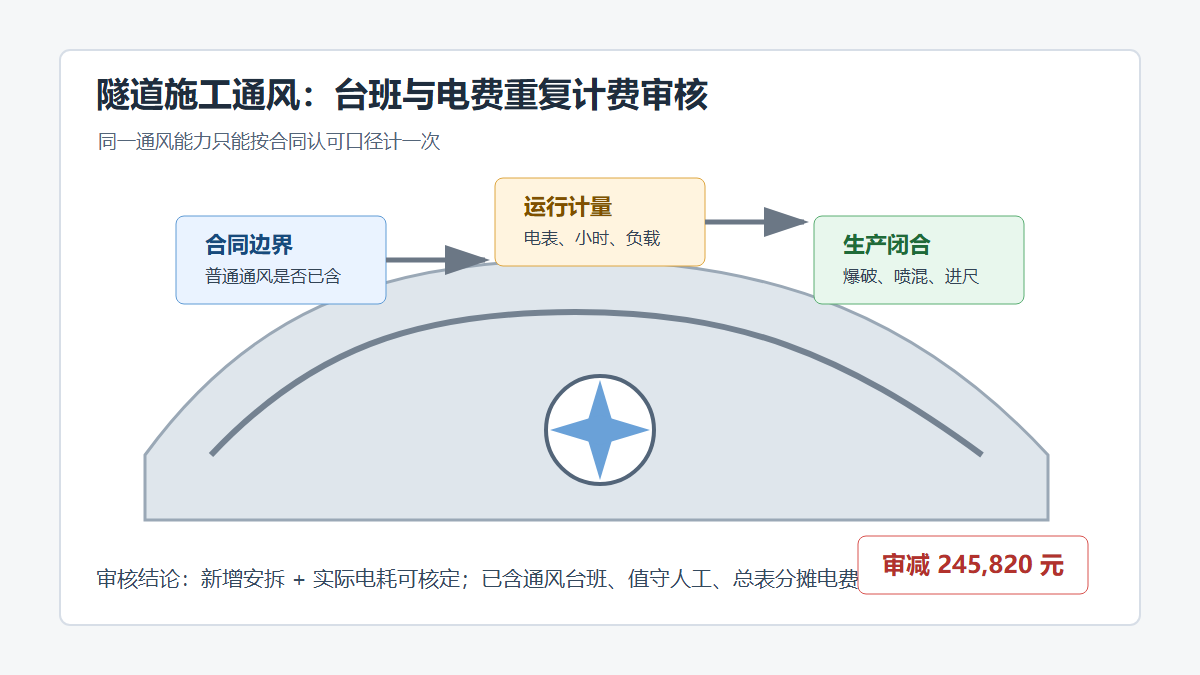

隧道施工通风用电与射流风机台班重复计费的造价审核

问题背景
隧道施工通风是保证掌子面作业安全、排烟降尘和有害气体稀释的重要临时措施。合同计价中,通风机、风管、配电、值守和正常耗电,可能已包含在隧道开挖支护综合单价或临时设施费中;也可能在长大隧道、瓦斯隧道、特殊通风方案中以专项措施费列项。结算争议常见于承包人同时申报“射流风机台班”“轴流风机台班”“施工用电电费”“风管延伸维护费”,导致同一通风能力被多路径重复计价。
审核不能简单按设备进场数量或运行天数认可,而要看合同边界、专项方案审批、实际通风长度、供电计量和开挖进尺。尤其在双洞单向掘进转为单洞贯通、斜井辅助通风或停工等待期间,风机是否持续服务生产、是否与开挖支护单价重复、是否按实际电表计量,都需要逐项核实。
真实工程风格案例
某高速公路隧道右洞长 1,860 m,左洞长 1,920 m,围岩以 III、IV 级为主,合同约定普通隧道施工通风已包含在开挖支护综合单价中。施工中因右洞出口端掌子面粉尘浓度偏高,监理要求承包人优化通风方案,在右洞出口端增加 2 台 55 kW 射流风机,并将原有 132 kW 轴流风机前移 420 m。方案审批意见明确:“新增射流风机用于出口端 420 m 范围排烟辅助,按实际运行电耗和合理安拆费用核实,不重复计取已含通风台班。”
结算时,承包人按 2 台射流风机连续 96 天、每天 2 个台班申报风机台班费,同时按项目部总电表分摊申报通风电费,并另列风管修补和专职值守人工,合计 286,430 元。审核组复核洞口电表、风机运行记录、爆破排烟时间、开挖进尺和监控量测日报后确认:新增射流风机确有 42 天服务于出口端集中施工,平均每日有效运行 7.5 小时;贯通后 31 天主要用于洞内照明检修和零星清理,不属于新增通风措施;项目部总电表还包含拌合机、空压机和生活区用电,不能直接作为通风电费依据。
最终审核采用“新增设备安拆一次性计取 + 经确认运行小时折算电耗”的方式,剔除已含在综合单价中的普通通风台班和值守人工。
申报金额与审核金额表格
| 项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 审减原因 |
|---|---|---|---|---|---|
| 55 kW 射流风机台班 | 384 台班 | 138,240 | 0 台班 | 0 | 普通通风台班已含,审批仅认可电耗和安拆 |
| 新增射流风机安拆及转运 | 2 台 | 24,000 | 2 台 | 18,600 | 按实际吊装、支架和转运签证核定 |
| 新增通风电费 | 96 天 | 76,800 | 6,930 kWh | 7,970 | 按 2 台 55 kW、42 天、7.5h、运行系数折算 |
| 风管延伸与修补 | 420 m | 31,500 | 180 m | 13,500 | 仅认可新增辅助段,剔除正常维护长度 |
| 专职值守人工 | 96 工日 | 15,360 | 0 工日 | 0 | 已包含在施工通风组织和安全管理中 |
| 电缆二次敷设 | 1 项 | 540 | 1 项 | 540 | 有现场签认,金额合理 |
| 合计 | 286,430 | 40,610 | 审减 245,820 元 |
审核逻辑
-
先看合同是否已含普通通风。隧道开挖支护综合单价通常包含常规通风、排烟、风管维护和操作配合,除非合同另列专项或变更指令明确新增,否则不能再按设备台班重复计取。
-
方案审批决定可计边界。若审批意见只认可因特殊工况增加的辅助通风措施,应按审批的服务范围、时间和计价口径核定,不应把全洞施工期普通通风都纳入新增费用。
-
电费要用可追溯计量。优先采用专用电表读数;没有专表时,应按设备功率、实际运行小时、负载系数和当地电价折算,不能用项目部总电表平均分摊。
-
运行天数需与生产事件闭合。风机运行记录应对应爆破、出渣、喷射混凝土、掌子面作业和监测报警等生产事件;停工、贯通后清理、设备空转和值守待命时间不应计入新增通风措施。
-
风管和电缆只认可新增段。原方案已有风管、电缆的延伸、修补和损耗属于常规维护;因新增射流风机确需增加的支架、电缆、局部风管调整,可按签证核定。
资料闭合建议
- 通风专项方案应明确原合同包含范围、新增设备原因、服务桩号、预计运行时段和计价方式。
- 新增风机宜设置独立电表,至少应保存配电箱电流、电压、运行小时和启停记录。
- 爆破排烟、喷射混凝土、监测报警和风机运行记录应按日期闭合,证明新增设备服务于实际生产。
- 风管、电缆、支架等材料签证应附布置图和现场照片,区分原有系统维护与新增辅助通风。
- 结算资料中应避免同时出现“风机台班”和“同一设备电费”两个完整计价口径,确需并列时必须说明不重叠范围。
结论
隧道施工通风费用审核的关键,是识别同一通风能力是否已经由综合单价、专项措施或电费折算覆盖。新增射流风机如果确因特殊工况发生,可以核定必要安拆、材料调整和实际电耗;但普通通风台班、值守人工、正常风管维护以及以总电表分摊的笼统电费,缺少合同和计量闭合时应予扣减。
