热熔标线玻璃珠撒布量不足与重做费用的造价审核

交安绿化 1212 2个月前 (06-07) 125次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

热熔标线玻璃珠撒布量不足与重做费用的造价审核

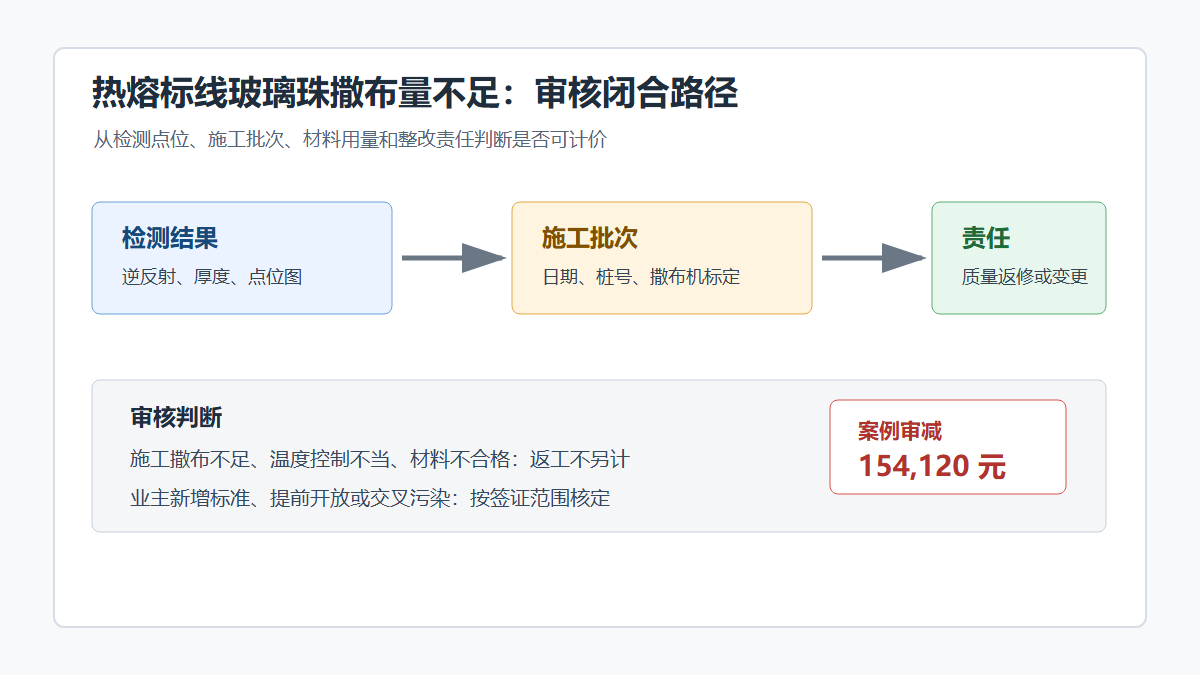

热熔标线玻璃珠撒布量审核示意

问题背景

公路交通标线结算中,热熔标线通常按设计面积计量,综合单价已包含涂料、底油、玻璃珠撒布、机械摊铺、人工配合和正常损耗。实际审核争议常出现在交工检测阶段:标线逆反射亮度系数不达标,承包人以夜间行车安全和整改通知为依据,另行申报“二次撒珠”“局部铣刨重划”“交通管制”等费用。

这类费用不能只看是否发生了返工,而要先判断缺陷责任归属。若问题来自施工温度控制、玻璃珠撒布量不足、材料批次不合格或开放交通过早,通常属于承包人质量责任,不应另计;若因业主要求提前开放、其他专业交叉污染或设计标准提高导致已合格标线重新施工,才具备调整基础。审核重点是把检测结果、试验资料、现场开放交通记录和整改原因串起来,避免把质量返修包装成新增工程量。

真实工程风格案例

某一级公路改扩建工程 K12+400-K26+800 段设置热熔反光标线 18,920 m2,包括车道边缘线、车道分界线、导流线和人行横道。合同清单中“热熔型涂料反光标线”综合单价为 47.80 元/m2,技术要求为涂膜厚度 1.8 mm,面撒玻璃珠 350 g/m2,初始逆反射亮度系数应满足交工验收标准。

交工前第三方检测发现,K18+200-K21+900 右幅部分车道分界线夜间反光偏弱,抽检 11 个点中 5 个点低于要求。承包人提交整改费用签证,称为保证通车安全,对 4,360 m2 标线进行二次撒珠和局部重划,并申报费用 167,520 元。审核组调取材料进场复试、撒布机标定记录、施工温度记录、监理旁站记录和开放交通令后发现:不合格点集中在 5 月 18 日夜间施工段,当日玻璃珠撒布机喷嘴堵塞记录未及时处理,现场监理日志也记载“局部珠量偏少,要求补撒”。同时,业主提前开放交通的路段为 K23+000-K24+200,与本次不合格段不重合。

最终审核认定:因施工控制不到位形成的返工费用不予计取;但检测复核、必要的临时导改和少量经监理确认的污染清洗,属于交工整改配合事项,可按实际发生的合理成本计取。

申报金额与审核金额表格

项目 申报工程量 申报金额(元) 审核工程量 审核金额(元) 审减原因
热熔标线局部铣刨重划 4,360 m2 112,488 0 m2 0 玻璃珠撒布不足属施工质量责任
二次面撒玻璃珠 4,360 m2 22,672 0 m2 0 已包含在综合单价及质量保证义务内
夜间交通管制及锥桶维护 6 晚 18,600 2 晚 6,200 仅认可检测复核和验收配合期间
污染标线清洗 1,240 m2 9,920 420 m2 3,360 仅认可其他专业交叉污染且有影像闭合部分
第三方复检配合费 1 项 3,840 1 项 3,840 有委托单、检测报告和发票
合计 167,520 13,400 审减 154,120 元

审核逻辑

  1. 先区分新增工作和质量返修。设计清单已包含合格标线形成所需的涂料、玻璃珠和施工组织,因撒布量、温度、厚度、开放交通控制不当造成的返工,不应重复计价。

  2. 检测数据要与施工批次闭合。逆反射不合格点应对应到具体施工日期、桩号、材料批次、设备标定记录和监理日志,不能以整段检测不佳推定全线重做。

  3. 二次撒珠不能替代合格标线计价。若原标线未达到合同质量标准,补撒或重划是承包人履约义务;只有因业主新增标准、路线调整或非承包人原因污染破坏,才可能形成可计量变更。

  4. 交通管制费按必要期间核定。整改中的封闭、锥桶、警示车和值守人员,应与复检通知、封道审批、现场照片和验收时间对应,不能按承包人内部整改全部夜间天数计取。

  5. 污染清洗要有责任边界。由其他单位交叉施工造成的污染,应有污染位置、责任确认和清洗前后影像;因承包人自身施工保护不足导致的污染,应归入成品保护责任。

资料闭合建议

  • 每日标线施工记录应列明桩号、面积、涂料批次、玻璃珠批次、施工温度、撒布机标定值和实际用量。
  • 玻璃珠领用量、回库量和理论消耗量应按施工批次核对,偏差超过合理损耗时需说明原因。
  • 逆反射检测报告应附检测点位图,便于定位到具体施工班组和设备状态。
  • 整改通知应明确缺陷原因和责任边界,避免只写“反光不足需整改”导致结算争议扩大。
  • 涉及交叉污染或提前开放交通的,应形成现场签认、照片、开放交通令和责任单位说明。

结论

热熔标线玻璃珠撒布量不足的审核核心,是把“达到合格质量所需成本”与“非承包人原因新增成本”分开。标线反光不达标若能追溯到施工工艺、材料控制或设备状态问题,返工和二次撒珠应由承包人承担;只有检测复核、必要交通维护以及有责任闭合的交叉污染清洗,才可按实际合理计取。

相关推荐: 临时改河导流围堰与恢复工程量的造价审核
