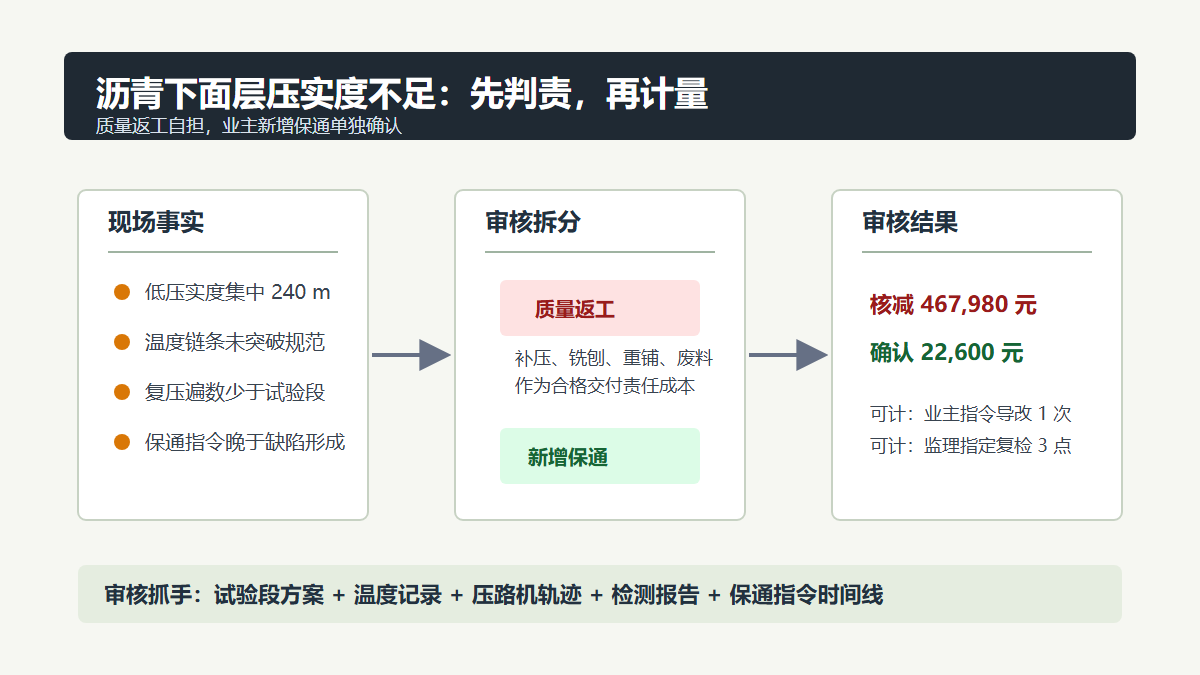

沥青下面层压实度不足补压与铣刨返工费用的造价审核

问题背景
沥青下面层施工完成后,压实度、空隙率和平整度检测结果直接影响后续中面层、上面层施工。结算审核中常见的争议是:局部压实度不足后,施工单位按“业主要求赶工保通”或“夜间低温施工影响”申报补压、铣刨、重新摊铺、废料运输和交通导改费用。
此类费用不能只看返工是否实际发生,而要先判断压实度不足的成因。若属于碾压遍数不足、温度控制不当、离析未处理等施工质量责任,返工成本原则上不另计;若属于发包人临时改变交通组织、强制提前开放或设计层厚调整造成的增量,才可能进入变更审核。
真实工程风格案例
某一级公路改建项目 K42+300-K43+160 右幅下面层设计为 8 cm AC-25C。施工单位在夜间完成 860 m 单幅摊铺后,第三方检测发现 K42+780-K43+020 段压实度有 5 个点低于合同验收标准,钻芯样显示局部空隙率偏大。施工单位提出费用申请,认为夜间降温快且监理要求次日开放半幅交通,导致无法充分碾压。
审核调取拌合站出料记录、摊铺温度记录、压路机轨迹、监理旁站记录和交通转换指令后发现:
- 低压实度段集中在摊铺末端 240 m,摊铺温度出机、到场均在施工允许范围内;
- 压路机轨迹显示该段复压遍数少于经批准的试验段方案;
- 监理交通转换指令发生在检测不合格之后,不是造成初始质量缺陷的原因;
- 业主仅同意为保障半幅通车增加一次夜间交通导改,其余铣刨重铺属于承包人质量返工。
最终审核将“质量返工自担”和“业主新增保通措施”拆分处理。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 低压实度段补压处理 | 2,160 m2 | 43,200 | 0 m2 | 0 | 碾压遍数不足属施工质量责任 |
| 下面层铣刨 8 cm | 2,160 m2 | 129,600 | 0 m2 | 0 | 质量返工不另计 |
| AC-25C 重新摊铺 | 172.8 m3 | 224,640 | 0 m3 | 0 | 原合同已含合格成品交付 |
| 铣刨料外运与处置 | 414 t | 45,540 | 0 t | 0 | 返工废料由责任方承担 |
| 夜间交通导改 | 2 次 | 38,000 | 1 次 | 19,000 | 仅确认业主保通指令增加的一次 |
| 钻芯复检 | 8 点 | 9,600 | 3 点 | 3,600 | 仅确认监理指定复核点 |
| 合计 | - | 490,580 | - | 22,600 | 核减 467,980 |
审核逻辑
-
先锁定质量缺陷形成时间。若交通转换、开放通车或保通指令发生在检测不合格之后,不能倒推为质量缺陷成因。
-
对比试验段批复的碾压组合与现场轨迹记录。压路机型号、碾压速度、遍数和温度窗口均能反映承包人是否按方案施工。
-
核查温度链条。拌合站出料温度、运输到场温度、摊铺温度和初压温度应连续闭合,不能只引用夜间天气作为费用依据。
-
铣刨重铺属于达成合格成品的返工过程,除非存在业主新增设计要求或监理错误指令,否则不应重复计取材料、机械、废料外运和管理费。
-
对确属业主新增的保通安排,应按实际增加次数、审批方案和现场记录单独确认,避免与质量返工费用混合申报。
资料闭合建议
- 保存试验段总结、碾压工艺批复、压路机轨迹和旁站记录,形成工艺执行证据链。
- 温度记录应覆盖出料、到场、摊铺、初压、复压和终压关键节点。
- 检测报告要标明桩号、幅别、层位、取芯深度和不合格点位置。
- 返工方案应区分质量责任返工、业主新增保通和扩大检测三类费用。
- 交通导改签证应有发包人或监理明确指令,不能仅以返工施工需要作为计价依据。
结论
沥青下面层压实度不足的费用审核,核心是把“质量缺陷修复”与“合同外保通增量”拆开。碾压遍数不足、温度控制不到位造成的铣刨重铺,属于承包人交付合格工程的责任成本;只有发包人额外指令形成的交通导改、扩大检测等增量,才具备进入结算的基础。
