强夯补强试夯区与正式施工重复计量的造价审核

问题背景
山区公路服务区、互通匝道和高填方拓宽段常会遇到杂填土、冲沟回填土或老路弃方堆积层。设计或专项施工方案为了验证夯击能、夯点间距、遍数和沉降收敛情况,通常会设置试夯区。结算阶段容易出现一个典型争议:施工单位将试夯区按“试验段措施费”单独申报,又在正式强夯补强工程量中把同一区域重复计入,形成试夯、检测、正式强夯三类费用边界不清。
该问题的审核重点不是否认试夯的必要性,而是判断试夯成果是否已经转化为永久实体质量、试夯区是否纳入设计处理范围、合同清单是否已包含试夯和工艺参数验证。若试夯区位于正式处理红线内,且经检测合格后不再返工,其夯击面积原则上只能作为正式强夯工程量计量一次;只有合同明确约定试夯单列、或试夯区位于正式工程外并作为纯工艺验证场地,才具备另行计价基础。
真实工程风格案例
某高速公路改扩建工程 K58+400 互通匝道拼宽段,原地面为弃渣回填与粉质黏土夹碎石层,设计要求对 18,600 m2 路基底部进行 2,000 kN.m 强夯补强。施工单位在 K58+620-K58+760 右侧设置 2,400 m2 试夯区,完成三遍点夯和一遍满夯后,经静载板、重型动力触探和沉降观测确认满足设计要求,随后该区域直接作为正式路基底处理范围交验。
结算时,施工单位申报“强夯试验段施工费”2,400 m2,同时在正式强夯清单中按 18,600 m2 全量计取,并另报试夯检测、沉降观测、机械进退场和夜间照明费用。审核调取设计图、专项方案审批表、试夯总结、计量断面图和监理中间交验资料后确认,试夯区位于正式处理范围内,试夯完成后没有挖除或返工,形成了合格永久工程。最终审核将 2,400 m2 试夯区并入正式强夯面积,不再单列试夯施工费;检测和沉降观测按业主批准的试验检测项目部分认可,机械进退场和夜间照明因已包含在综合单价及施工组织措施中不另计。

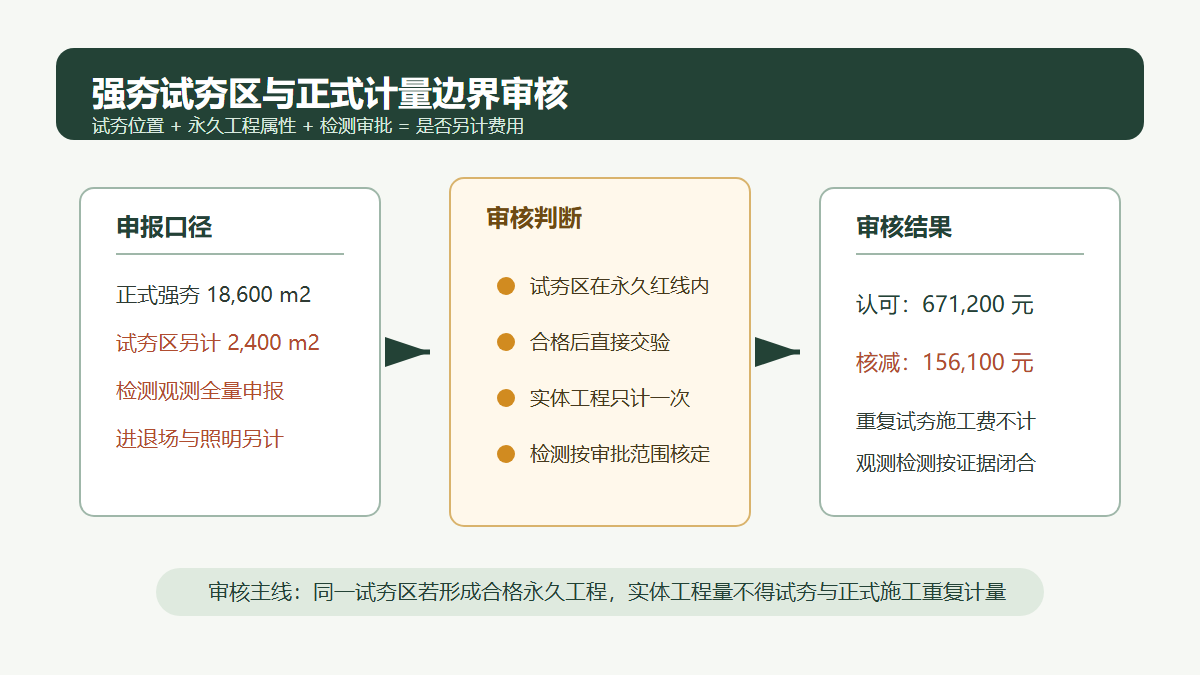

申报金额与审核金额
| 项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 正式强夯补强 | 18,600 m2 | 632,400 | 18,600 m2 | 632,400 | 正式处理范围完整,按清单计量 |
| 试夯区强夯施工 | 2,400 m2 | 96,000 | 0 m2 | 0 | 已形成永久工程,不能与正式强夯重复计量 |
| 试夯检测与参数复核 | 1 项 | 38,500 | 1 项 | 26,800 | 仅认可审批范围内检测项目 |
| 沉降观测点埋设与观测 | 12 点 | 18,000 | 8 点 | 12,000 | 4 点超出方案批准数量 |
| 强夯机二次进退场 | 1 项 | 28,000 | 0 项 | 0 | 与正式强夯连续施工,综合单价已考虑 |
| 夜间照明与安全维护 | 6 班 | 14,400 | 0 班 | 0 | 未见夜间施工审批和监理签认 |
| 合计 | 827,300 | 671,200 | 核减 156,100 元 |
审核逻辑
- 先看试夯区位置。若试夯区在正式处理红线内,且最终作为合格永久工程交付,其工程量只能进入正式强夯清单,不应再作为试验段施工费重复申报。
- 再看合同计价口径。很多强夯综合单价已经包含施工准备、布点、夯击、推平、质量自检和工艺调整,不能把正常参数验证拆成新增措施费。
- 区分试验检测和实体施工。试夯检测、沉降观测、参数复核可能属于可计费用,但必须有专项方案、业主或监理批准、检测报告和收费依据;试夯区实体夯击面积则应避免重复。
- 核对是否发生返工或废弃。若试夯失败后被挖除、重新处理,需结合失败原因判断责任;若试夯合格并直接并入工程,不能按“临时试验”再计一次。
- 审查辅助措施。强夯机进退场、照明、安全维护、场地平整等费用,应先核对综合单价和施工组织措施费是否已包含,再看是否存在独立指令和签证。
资料闭合建议
- 试夯方案应明确试夯区桩号、面积、是否位于永久工程范围内、夯击能、夯点布置和验收指标。
- 试夯总结应写清参数调整结论,以及试夯区是否作为正式工程交验。
- 计量资料应把试夯区与正式强夯范围叠合标注,避免同一区域在两个清单项下重复出现。
- 检测费用应附检测委托单、报告编号、检测点位图、费用依据和审批记录。
- 监理签认应区分“工艺验证合格”与“新增费用认可”,不能把技术确认直接等同于费用签证。
结论
强夯试夯区费用审核的核心,是把“工艺验证”与“实体计量”分开。位于永久工程范围内并验收合格的试夯区,已经构成正式强夯工程量,不能再以试验段施工费重复计价。可另行审核的通常只限于经批准的检测、观测和参数复核费用,并且必须与专项方案、检测报告、计量图和监理签认形成闭合链条。
