旧水泥混凝土路面加铺沥青层时,最怕原有接缝和裂缝很快反射到新面层。
多锤头碎石化的思路,是把原混凝土板破碎成具有嵌挤结构的碎石化层,削弱完整板块的接缝位移,同时尽量保留原结构承载能力。
但碎石化不是“裂得越碎越好”。上部、下部粒径要求不同,锤击过轻无法破透,锤击过重又可能扰动原基层、损坏地下管线或影响邻近构造物。
一、施工前先判断能不能碎
施工前应调查:
- 旧板厚度、强度和病害类型;
- 板底脱空、基层及底基层稳定状况;
- 路面排水和地下水情况;
- 地下管线、涵洞、桥头、井盖及邻近建筑物;
- 原路面是否含钢筋及钢筋分布;
- 后续加铺结构和标高条件;
- 施工期间交通组织方式。
如果基层已经严重软化、积水或大范围失稳,仅把混凝土板敲碎并不能解决根本问题。应先明确局部换填、排水改善或其他结构处治范围。
《公路水泥混凝土路面再生利用技术细则》JTG/T F31—2014是旧水泥混凝土路面再生利用的重要行业依据;项目仍应结合设计、调查结果和批准试验段实施。
二、完整施工流程
典型流程为:
旧路调查检测→地下管线和构造物复核→严重病害及软弱基层预处理→交通封控→试验段→确定落锤高度、行走速度和锤击遍数→分幅碎石化→开挖检查上中下部粒径→暴露钢筋和局部软弱处理→Z形轮压路机压稳→钢轮压路机复压→补料整平与清扫→质量验收→封层或后续结构施工。
试验段必须解决三个问题:能否全厚度破碎、颗粒级配是否满足设计、原基层是否仍然稳定。
不能只看到表面布满裂纹,就认定碎石化合格。应通过试坑检查不同深度的破碎状态,并据此调整锤高、车速和遍数。

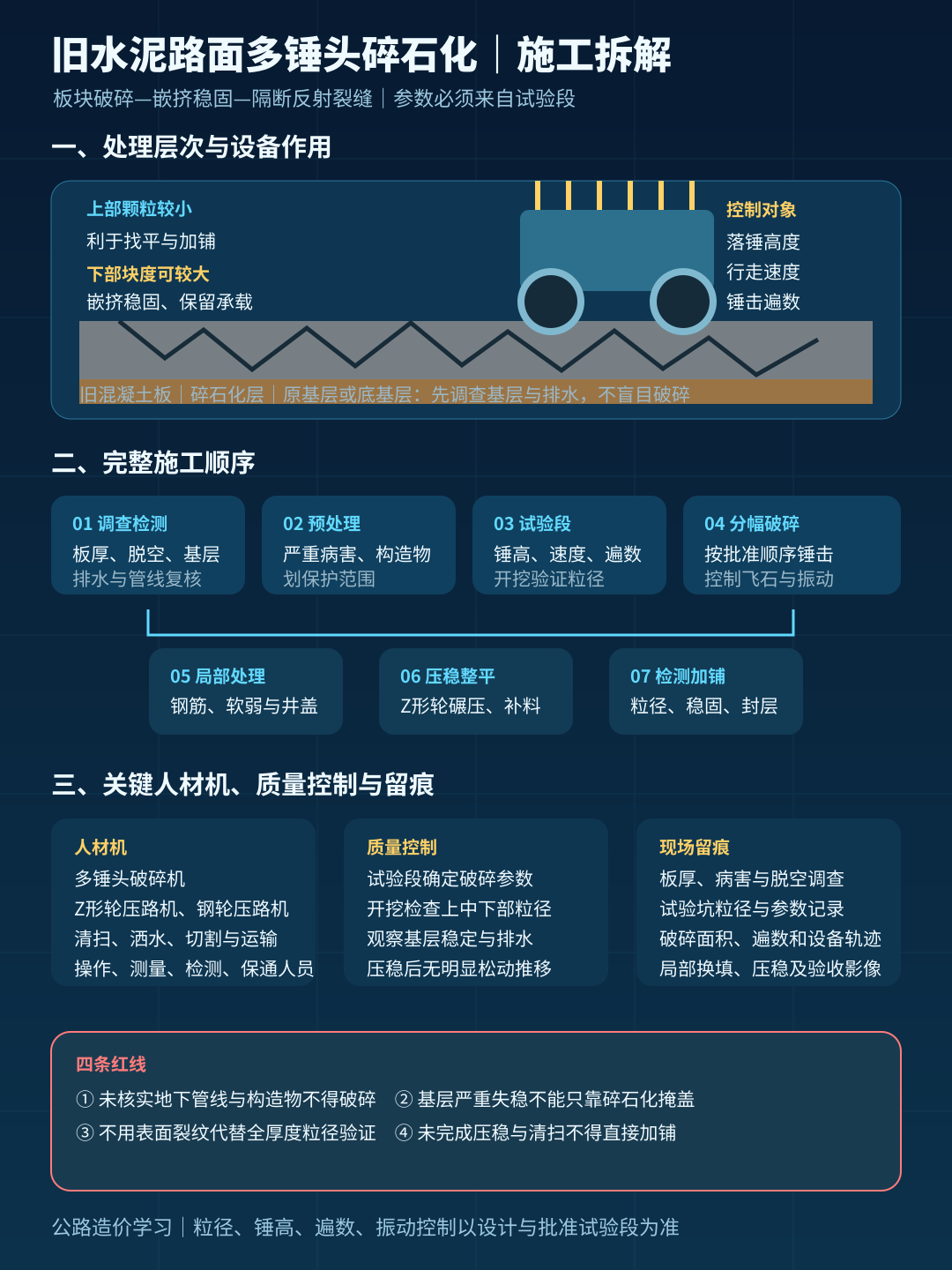

配图|旧水泥路面多锤头碎石化施工拆解图

三、主要人材机
人工
- 旧路调查和测量人员;
- 多锤头破碎机操作人员;
- 地面指挥和安全警戒人员;
- 压路机、清扫及洒水人员;
- 试坑开挖和检测人员;
- 交通组织及夜间作业人员。
材料
- 局部换填和补平材料;
- 封层或黏层材料;
- 标记、警示及覆盖材料;
- 洒水抑尘用水;
- 必要的井盖、管线保护材料。
机械
- 多锤头水泥路面破碎机;
- Z形轮压路机;
- 钢轮振动压路机;
- 装载机、小型挖机及运输车辆;
- 清扫车、洒水车;
- 切割及钢筋处理设备;
- 试验检测和测量设备。
四、工程量与计量边界
清单通常可按处理面积计量,但成本分析至少应统计:
- 实际碎石化净面积;
- 不同板厚和强度分区;
- 不同破碎参数和遍数面积;
- 桥头、涵洞、管线及井盖保护区;
- 试验段和试坑数量;
- 暴露钢筋切割处理量;
- 软弱基层局部换填面积和体积;
- Z形轮、钢轮压稳遍数;
- 补料、整平和清扫量;
- 交通封控、设备进退场和废料外运。
碎石化面积不应包含未施工的构造物保护区;局部换填、封层和沥青加铺是否另行支付,应按清单工作内容判断,不能默认全部包含或全部另算。
五、清单定额与组价逻辑
完整成本可拆为:
调查检测+试验段+多锤头破碎+压稳复压+局部钢筋及软弱处理+补料清扫+交通组织+环保抑尘+检测验收+设备进退场+管理利润风险
没有完全适配的预算定额时,应根据批准试验段测得的设备效率、锤击遍数、燃油和机械台班编制补充分析。
不能只套普通水泥路面破除。普通拆除通常以破碎、装运和弃置为目标;碎石化强调形成可以继续作为结构层使用的嵌挤体系,施工目标和后续处理不同。
六、76800平方米示例测算
假设华东某一级公路旧水泥混凝土路面碎石化面积76800平方米,平均板厚约22厘米,分幅不断交通施工,设置试验段并对软弱区域进行局部处理。
以下为2026年二季度假设条件下的示例测算:
| 费用项目 | 示例金额 |
|---|---|
| 旧路调查、检测及试坑 | 12万元 |
| 试验段及参数调整 | 10万元 |
| 多锤头破碎设备施工 | 92万元 |
| Z形轮及钢轮压稳 | 24万元 |
| 设备运输和进退场 | 18万元 |
| 钢筋、井盖及局部软弱处理 | 15万元 |
| 补料、清扫和洒水抑尘 | 9万元 |
| 交通封控和夜间作业 | 31万元 |
| 质量检测与资料 | 11万元 |
| 管理、利润及风险 | 18万元 |
| 示例总成本 | 240万元 |
折合示例综合成本约31.25元/平方米。
审核时发现:申报面积按81200平方米计算,未扣桥头及井盖保护区,核减13.8万元;封层已在后续项目单独计量,却又包含在碎石化综合价中,核减17万元;交通封控部分已从安全生产费支付,核减9万元;局部软弱处理申报15万元,实测资料只能支持7万元,核减8万元;两个相邻工作面重复计算一次设备进退场,核减6万元。
示例审定价为186.2万元。
七、常见错套漏套
- 把碎石化等同于普通混凝土板拆除;
- 未调查基层和排水就直接破碎;
- 只看表面裂纹,不开试坑验证全厚度粒径;
- 不区分板厚、强度和钢筋分布;
- 未扣构造物、管线和井盖保护区;
- 漏算试验段及参数调整;
- 漏算Z形轮压稳和钢轮复压;
- 漏算暴露钢筋和局部软弱基层处理;
- 封层已单列,又包含在碎石化价格中;
- 交通组织与安全生产费重复;
- 相邻路段重复计算设备进退场;
- 破碎后未及时压稳、清扫和封闭交通。
八、审计重点与现场留痕
审计通常检查:是否有旧路调查;基层是否适合保留;试验段参数是否批准;实际面积与保护区是否对应;设备效率和遍数是否真实;钢筋、软弱基层处理是否有隐蔽记录;封层、清扫和保通费用是否重复。
建议形成:
旧路板厚与病害调查+脱空及基层检测+地下管线和构造物图+试验段方案+试坑粒径照片+锤高车速和遍数+设备轨迹及工时+碎石化面积+局部换填+压稳遍数+质量验收+封层交接。
在同望中,可按“调查试验—主体破碎—压稳整平—局部处理—交通环保—进退场”六层建立补充分析。AI可用来比对设备轨迹、施工日报、碎石化面积和试坑照片时间,筛查“面积有计量、设备无轨迹”“试坑照片重复”“保护区未扣”等问题。
碎石化组价不能只问破碎机一天多少钱,而要回答:
旧板是否适合碎、怎样证明碎透、压稳以后能否继续作为可靠结构层使用。
参考依据
- 《公路沥青路面施工技术规范》JTG F40—2004发布公告,交通运输部,2004年9月14日发布,自2005年1月1日起施行;本次核验日期:2026年8月4日。
- 《公路工程集料试验规程》JTG 3432—2024发布公告,交通运输部,2024年3月1日发布,自2024年5月1日起施行。
- 《公路工程集料试验规程》JTG 3432—2024全文,交通运输部;本次核验日期:2026年8月4日。
- 现行标准目录中的《公路水泥混凝土路面再生利用技术细则》JTG/T F31—2014,交通运输部;本次核验日期:2026年8月4日。
- 《公路水泥混凝土路面施工技术细则》JTG/T F30—2014,交通运输部;本次核验日期:2026年8月4日。
- 《公路工程标准施工招标文件》(2018年版),交通运输部;本次核验日期:2026年8月4日。
- 《公路工程建设项目概算预算编制办法》JTG 3830—2018,交通运输部;本次核验日期:2026年8月4日。
- 《公路工程预算定额》JTG/T 3832—2018及配套依据发布页,交通运输部,2018年12月17日发布,自2019年5月1日起施行。
