4个封路夜变成13个,432万元保通费为什么只认118万元?

定额计算 gonglu 3个月前 (08-05) 6次浏览 0个评论 扫描二维码
文章目录[隐藏]

“封路窗口是运营单位临时压缩的,架桥机、运梁车和两百多人连续来了13个晚上,这笔钱为什么还算我们自己的措施费?”

结算会上,施工单位把13份夜间封控记录和现场照片投到大屏上。

某高速公路改扩建项目新建匝道桥上跨既有高速。投标阶段,施工组织按4个夜间窗口考虑,每次封闭约6小时。正式实施时,受节假日、车流和路网保畅要求影响,允许连续作业的时间被拆成13个夜间短窗口,每次有效封控约90分钟。

每个晚上都要重新布设标志、锥桶和防撞设施,架桥机重新检查,运梁车重新编组,人员设备提前进场等待,结束后再撤场恢复交通。

施工单位申报新增费用432万元。建设单位认为上跨运营高速本来就是合同明示条件,保通和安全费用已经包含;审计进一步指出,13次封控记录只能证明“做过”,不能证明432万元都是合同外新增。

最终暂定认可118万元。

432万元是怎样形成的?

这是一个改编案例。

施工单位申报构成为:交通设施反复布设和撤除88万元,架桥机及运梁设备等待96万元,吊装与清障车辆72万元,夜班人工和照明38万元,交通协调及巡查64万元,路面恢复24万元,降效损失50万元,合计432万元。

审核后核减了四部分:

  • 原合同施工保通及安全措施已包含156万元;
  • 70万元只有内部台账,没有第三方窗口、车辆或人员记录支持;
  • 48万元已从安全生产费或既有保通项目支付;
  • 40万元属于设备故障、梁片供应不及时等承包人自身原因。

于是:

432-156-70-48-40=118万元

争议核心不是“到底封了几个晚上”,而是13个晚上相对于合同基准,究竟增加了哪些由发包人承担的合理费用。

第一关:投标时披露的是确定窗口,还是施工设想?

先把招标文件、现场条件、施工组织建议、交通组织专题和答疑放在一起看。

如果招标文件已经明确既有高速不能长时间封闭,要求承包人自行协调窗口,并将全部保通费用计入合同,那么实际窗口零散不一定构成变更。

如果招标资料明确提供“4次、每次6小时”作为共同报价条件,实施阶段又因发包人调整工期、运营管理要求改变或既有道路条件发生实质变化,被压缩为13次短窗口,承包人主张净增量的基础更强。

最麻烦的是,招标图纸写“具体窗口由承包人与运营单位协调”,施工组织建议又画了4个夜间连续封闭。此时4次很可能只是承包人的施工设想,而不是发包人的合同承诺。

第二关:交管方案批准,不等于费用同时获批

交通组织方案获批,首先说明施工方法、封控区域和安全措施可以实施,不代表所有费用都能在合同外另计。

收到窗口拆分通知后,施工单位应同步发出费用和工期影响通知,至少说明:原计划窗口、新批准窗口、拆分原因、设备和人员增量、原合同已含费用、建议计价方法。

如果只报安全方案,不报经济影响,等13个晚上全部结束后才做总价签证,审计很难还原哪些资源本来就要投入,哪些确因窗口变化而重复发生。

第三关:封控次数增加,不等于费用按次数同比增加

有些费用随次数增加,有些不增加,有些只增加等待时间。

可随次数增加的,可能包括标志设施反复撤布、清障车进退、夜班交通人员和路面恢复;架桥机购置或整月租赁费不会因为窗口从4次变13次就乘以13;可周转锥桶、标志牌和照明设施也不能每晚按全新采购。

合理分析应拆成:

新方案实际合理费用-原方案合同已含费用-可复用周转-承包人原因损失-其他项目已支付费用

施工单位直接拿“13晚实际支出”全额申报,容易把原本4晚也要发生的费用、周转材料全价和安全生产费再次装进去。

第四关:设备等待要证明“人机都在等谁”

设备停在现场,不等于全部是可索赔停置。

应同时核查:窗口通知时间、设备进出场、架桥机运行日志、运梁车GPS、梁片到场、人员考勤、气象记录和实际吊装时间。

若运营单位临时取消窗口,设备已经按指令到位且无法转用,等待费用可能具备依据。若因梁片未达到强度、设备故障或现场准备不足错过窗口,则属于承包人自身组织问题。

本案例中两晚没有完成吊装,是运梁车故障和梁片供应延迟造成,相关40万元不能转给发包人。

第五关:最容易重复的是安全费、保通费和措施费

同一组锥桶和交通人员,可能同时出现在:

  • 第100章安全生产费;
  • 施工保通总额项目;
  • 上跨施工专项措施费;
  • 新增封控签证。

审计不会因为名称不同就认可四次。每笔费用必须标出采购或租赁、使用时段、服务范围及已支付来源。

比较稳妥的做法,是建立“资源编号—原支付项目—新增使用次数—可复用比例—本次申报”的五列台账。

现场必须留下哪些证据?

至少包括:原交通组织条件、窗口变更通知、责任及费用影响通知、新旧方案对比、每晚封控审批、撤布场时间、设备工时与轨迹、人员考勤、梁片到场记录、吊装影像、窗口取消原因、恢复交通验收以及各费用项目的已支付核对表。

在同望中,可把费用拆成“原合同保通—新增交通转换—设备等待—夜间降效—恢复与检测”五层,再用新旧方案取差,避免只建立一个“封控增加432万元”的补充子目。

AI可以批量比对审批窗口、GPS轨迹、考勤、吊装时间和计价台账,筛查“有台班无设备轨迹”“有封控无吊装任务”“同一锥桶多项目采购”“安全生产费与签证重复”等异常。

跨运营高速施工结算真正要证明的,不是:

我们来了13个晚上。

而是:

相比合同原本要承担的4个晚上,因为谁的原因,净增加了哪些必要成本。

你经历过的上跨施工,封路窗口被拆分后,是按实际新增次数、设备等待,还是按保通总额包干处理?

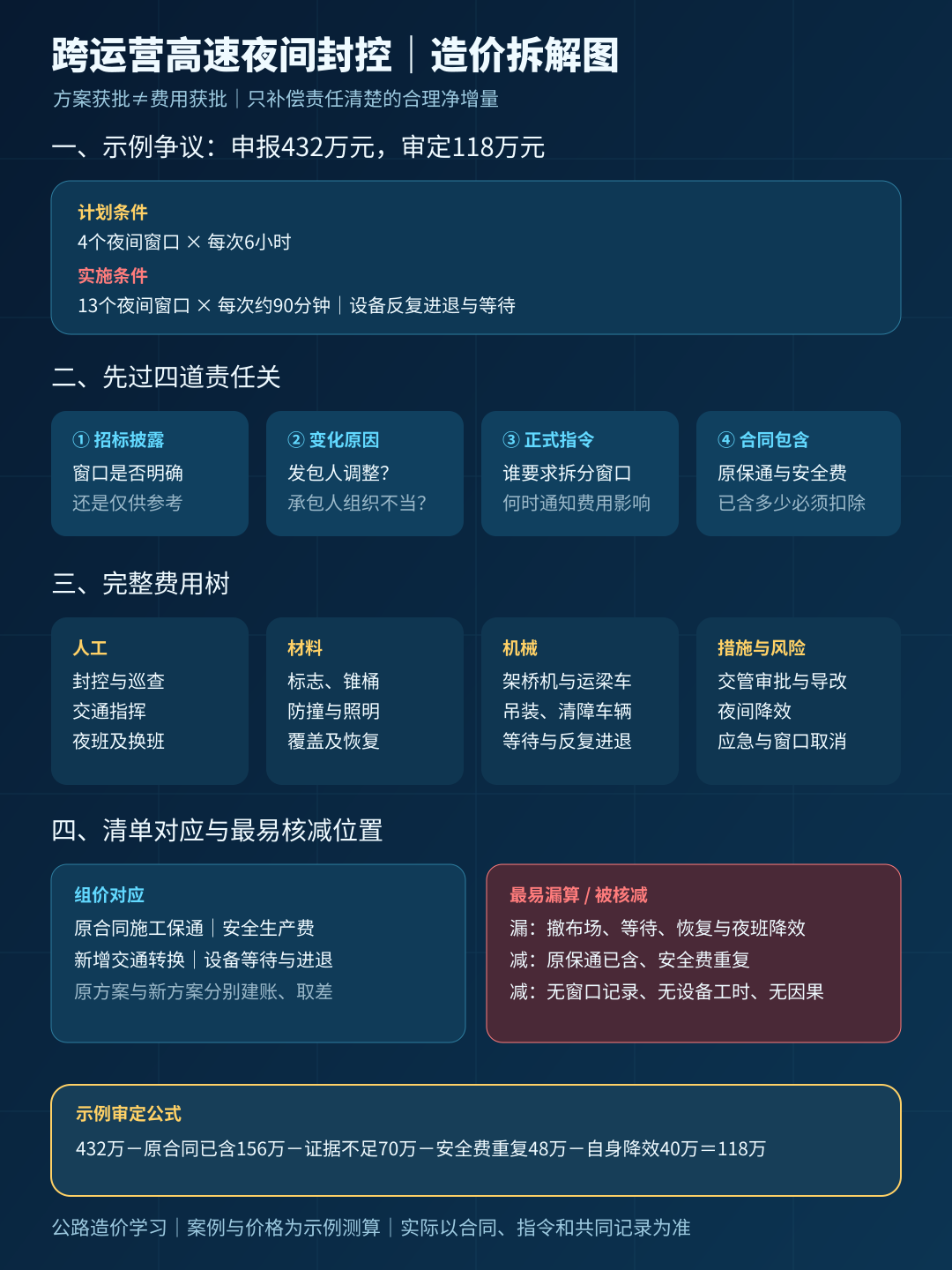

配图|跨运营高速夜间封控造价拆解图
