同望正版软件销售 15850576721 刘(微信同)

隧道环向盲管和纵向排水管怎么组价?隐蔽前没留痕,结算最难补

定额计算 gonglu 2个月前 (08-13) 8次浏览 0个评论 扫描二维码
文章目录[隐藏]

隧道漏水,很多时候不是防水板破了,而是水没有被顺利导走。

环向盲管负责把围岩渗水“接住”,纵向排水管负责把水沿隧道送走,再通过横向导水管进入中央排水系统。现场看起来只是几根管,造价却涉及管型、管径、图示长度、土工布、管件、平台、加密段和隐蔽验收。

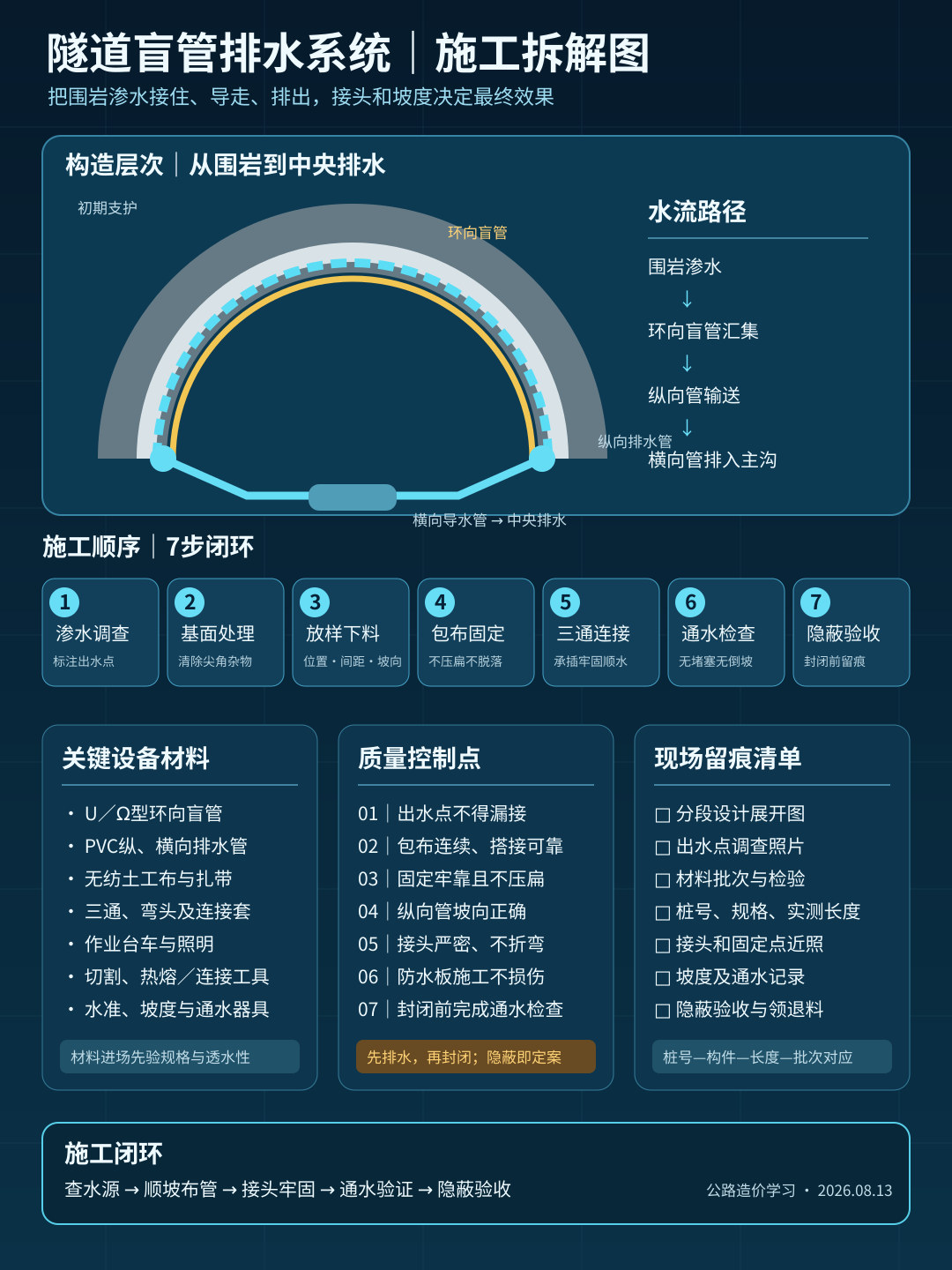

一、施工工艺:先找水,再布管

典型流程为:渗水调查→初期支护基面处理→测量放样→管材检验与下料→土工布包裹→环向盲管固定→纵向管找坡安装→三通及横向管连接→通水检查→隐蔽验收→防水板及二衬施工。

环向盲管应贴合基面并对准集中出水点,固定时不能压扁;纵向排水管要保证连续坡向,接头不得逆水、脱开或形成折弯。土工布包裹既要防止细颗粒堵塞,也不能因扎得过紧降低过水能力。

主要材料包括U型或Ω型环向盲管、PVC纵横向排水管、无纺土工布、三通、弯头、连接套和固定件。人工包括放样、下料、包布、固定、连接、通水和隐蔽验收。机械设备主要是防水作业台车、切割连接工具、洞内运输、照明以及水准和通水检测器具。

二、工程量:按图示管长,不拿领料量代替

2018年版清单计量规则第505节将PVC排水管、U型排水管和Ω型排水管分别列项,按设计图纸所示位置、不同管径或规格,以图示长度按米计量。所列工程内容包括场地清理、搭拆移作业平台、管体制作、土工布包裹绑扎、水管连接和定位锚固。

因此,组价前要把环向、纵向、横向三类管分别拆量。环向管按设计弧线实际长度计算,不能用隧道横向投影替代,也不能把每处搭接长度重复计入清单工程量;纵向管按线路长度和设置侧数计算;横向管按设计间距、每道实际长度和连接数量计算。

现场因集中涌水增加盲管,只有取得设计或监理的书面确认并明确变更边界,才进入新增计量。承包人为方便排水自行增加、因损坏重新更换、仓库未安装管材,均不能直接作为完成量。

三、清单定额与组价逻辑

建议把综合单价拆成五层:管材主材+土工布及三通固定件+安装人工+台车和洞内运输机械+通水检测、管理利润及风险。

定额套用必须先辨管型和管径。U型、Ω型盲管与普通PVC实壁管的材料价格、包裹方式和安装效率不同,不能因为单位都是“米”就套同一消耗量。项目定额没有完全适配时,可结合相近子目、市场询价和样板段实测工效编制补充分析。

最容易漏算的是三通弯头、土工布、固定件、洞内二次运输和异常涌水加密段。最容易重复的是作业平台:清单工程内容已经包含,或同一台车同时服务盲管和防水板,却在两个单价中各算一次完整台班。

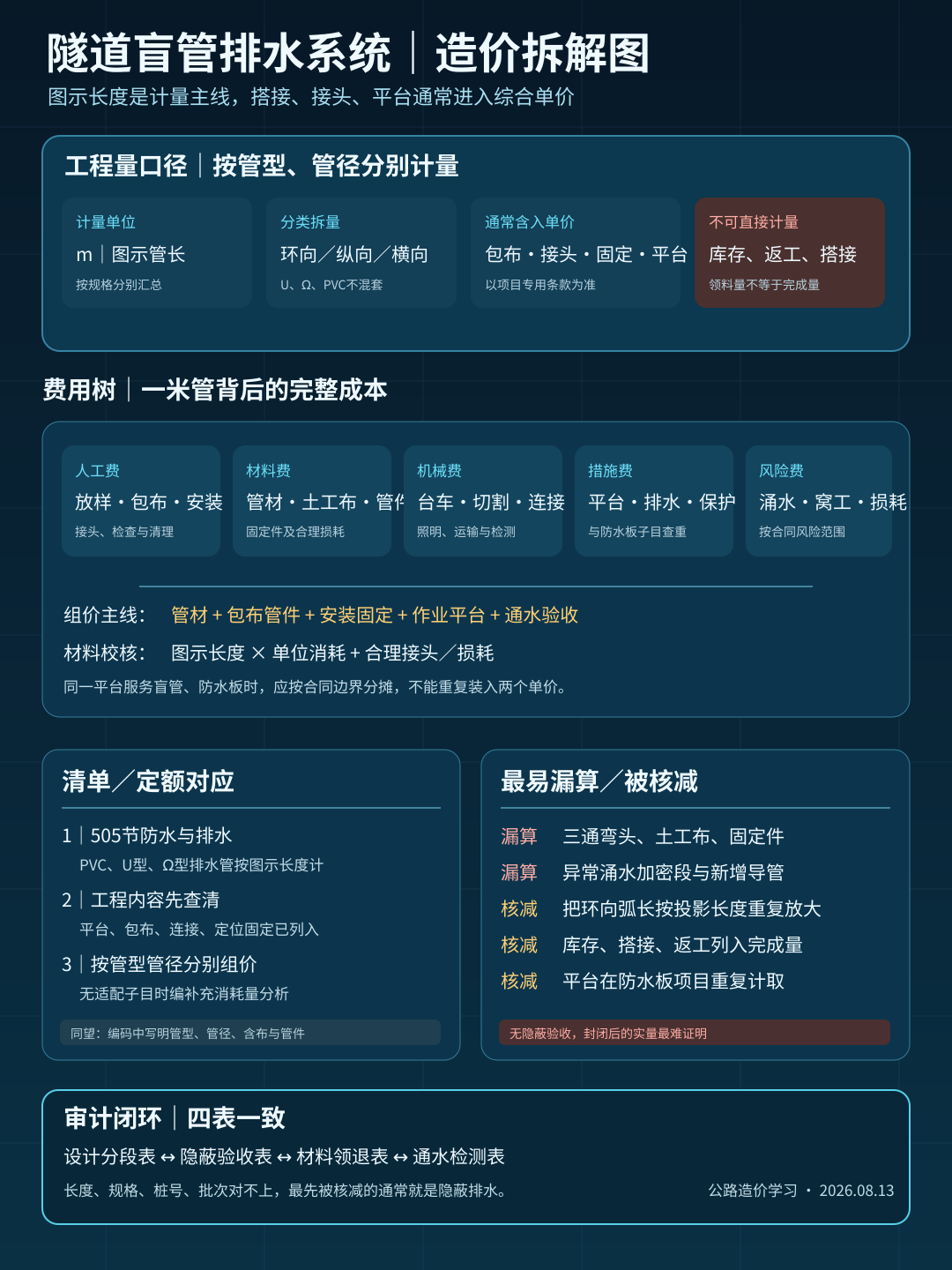

四、改编算例:22.56公里管道怎样审减10.6万元

某双洞隧道设计长度合计4.8公里。按图拆得环向U型盲管10,560米、双侧纵向PVC排水管9,600米、横向导水管2,400米,总图示长度22,560米。

以下为示例测算:地区假设为华东,时间为2026年8月,材料价格为不含税到场示例价,实际以项目询价和合同为准。

管材及配套主材67.8万元,安装人工19.6万元,台车、连接、运输及洞内照明8.4万元,土工布和三通固定件10.7万元,通水及隐蔽检测4.8万元,管理、利润及风险11.5万元,合计122.8万元。

审核时发现:环向管弧长汇总中重复420米,按综合单价核减1.5万元;未安装库存计入完成量,核减3.1万元;作业台车已在防水板单价完整计取,核减4.2万元;施工时损坏后更换的管材计入新增,核减1.8万元。最终审定112.2万元。

纠错顺序是:先按设计分段表确认管型和图示长度,再用隐蔽验收验证实际安装,以领退料校核合理消耗,最后检查平台及检测是否与防水板、总则或其他项目重复。

五、常见错套漏套

  1. 环向盲管、纵向PVC管和横向导水管合并套一个子目;
  2. 把设计间距乘隧道长度,却漏算端部、变断面和加密段;
  3. 环向管按投影长度计算,或弧长与搭接同时重复;
  4. 只算管材,漏土工布、三通、固定件和洞内运输;
  5. 作业平台与防水板项目重复计取;
  6. 材料领用量直接作为完成量,未扣库存和返工;
  7. 集中涌水新增管没有变更指令;
  8. 管道被防水板封闭后才补拍照片,桩号和规格无法核实;
  9. 只检查安装外观,没有坡度和通水记录;
  10. 施工损坏、堵塞后的更换费用转为新增支付。

六、隐蔽工程要做“四表一致”

设计分段表写清每段管型、管径、间距和图示长度;隐蔽验收表对应桩号、部位、接头及实测长度;材料领退表对应批次、领用、退库和损耗;通水检测表对应水流路径和出口。

在同望软件中,可按“管型—管径—长度—土工布及管件—安装工效—平台分摊—风险”建立补充单价。AI则适合识别隐蔽验收表和领料单,检查同一桩号是否重复、设计间距是否漏段、领用量与安装量是否倒挂。

盲管排水的造价核心不是“买了多少米管”,而是:

哪一类管,在什么桩号按设计装了多长,连接是否完整,水能不能真正排出去。

封闭前把长度、规格、接头、坡向和通水结果留清楚,结算时才不需要隔着防水板猜工程量。

注:算例为同类型项目改编,价格均为示例测算,不代表任何地区信息价或市场指导价。

参考依据

配图

tunnel-drainage-construction

tunnel-drainage-cost

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
