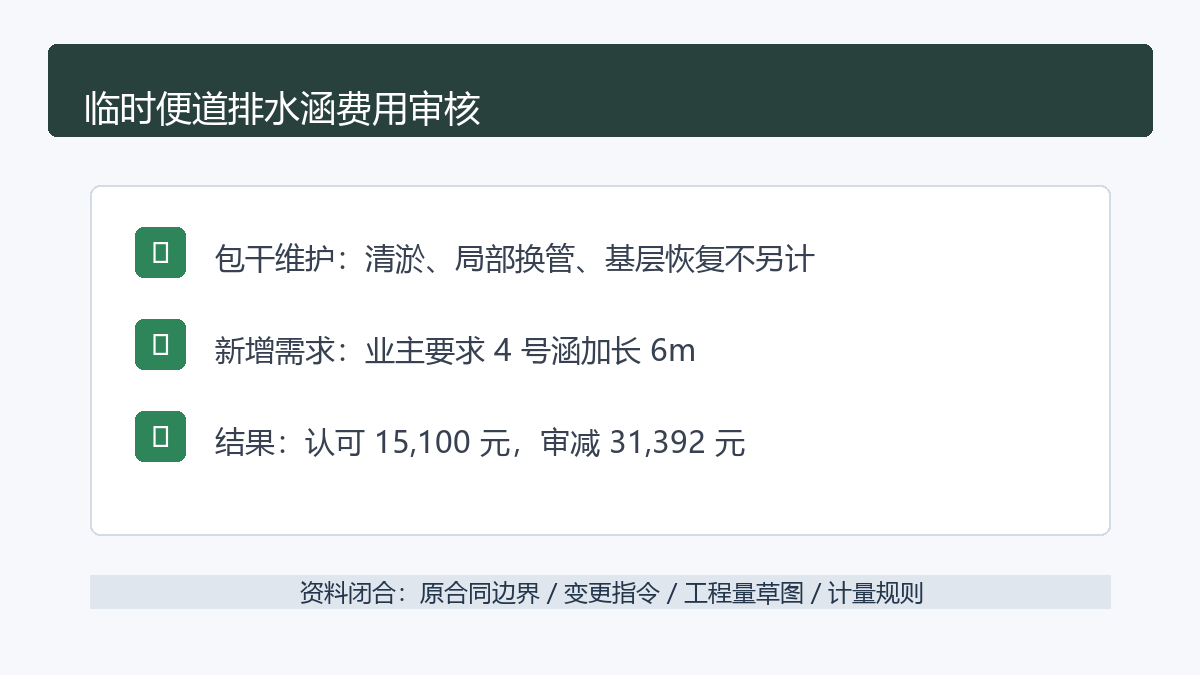

临时便道排水涵清淤维护与新建涵洞费用边界的造价审核

问题背景
公路项目临时便道通常包含在总则临时工程或施工措施费中。雨季施工时,便道排水涵可能因山洪、弃渣滑落、施工车辆碾压而出现堵塞或损坏,施工单位会据此申报清淤、换管、加长涵洞和便道恢复费用。审核难点在于区分正常维护、施工原因返修、不可预见水毁和业主新增通行需求。
若临时便道原方案已经包含排水设施的设置和维护,日常清淤、局部修补通常不应重复计取。只有当业主要求新增通行标准、临时改线或自然灾害达到合同约定条件,并形成完整签证链条时,才可能作为新增费用审核。
真实工程风格案例
某高速改扩建项目在 K18+200 右侧设置 1.6km 施工便道,用于路基填方运输。施工单位原施工组织设计布置 7 道直径 1.0m 钢筋混凝土圆管涵,临建清单以“施工便道修建及维护”按总价包干计列。
进入汛期后,2 号和 3 号便道涵被边坡冲刷泥砂淤堵,施工单位组织机械清淤并更换 8 节破损管节,同时在 4 号涵下游加长 6m 以满足地方村道交叉口排水。结算时,施工单位把清淤、换管、涵洞加长和便道基层恢复全部作为新增签证申报。审核组查阅会议纪要发现,4 号涵加长为建设单位协调地方通行后明确要求,具备新增依据;2 号、3 号涵清淤和换管属于便道维护及施工排水管理范围,已包含在临建包干费用中。
申报金额与审核金额表格
| 项目 | 申报工程量 | 申报单价 | 申报金额 | 审核工程量 | 审核金额 | 审减原因 |
|---|---|---|---|---|---|---|
| 便道涵机械清淤 | 186m3 | 72 元/m3 | 13,392 元 | 0m3 | 0 元 | 属便道日常维护 |
| 破损圆管涵更换 | 8 节 | 1,180 元/节 | 9,440 元 | 0 节 | 0 元 | 未证明非施工维护责任 |
| 4 号涵加长 D1000 圆管 | 6m | 1,650 元/m | 9,900 元 | 6m | 9,900 元 | 业主会议纪要明确新增 |
| 加长段基础及洞口恢复 | 1 项 | 6,800 元/项 | 6,800 元 | 1 项 | 5,200 元 | 扣除已含便道基层恢复内容 |
| 便道路面基层恢复 | 120m2 | 58 元/m2 | 6,960 元 | 0m2 | 0 元 | 临建维护包干已覆盖 |
| 合计 | - | - | 46,492 元 | - | 15,100 元 | 审减 31,392 元 |
审核逻辑
第一步看临建合同边界。若清单描述为便道修建、排水、维护、拆除和恢复综合包干,雨季清淤、局部换管、路面整修通常属于承包人维持施工通行能力的义务,不应因发生次数增加而当然新增。
第二步看事件责任。施工车辆超载碾压、排水组织不到位、弃渣堵塞等施工管理原因造成的返修,应由承包人承担。若属于超标准洪水或业主要求改线,需要气象证明、现场灾损记录、监理指令和费用签证共同支撑。
第三步看新增需求。4 号涵加长不是原施工便道维持需要,而是为满足地方交叉口排水和通行协调形成的新增要求,会议纪要、监理通知和变更草图能够闭合,因此可按实际加长工程量审核。
第四步看重复恢复。加长涵洞后的基础处理可以计取,但便道路面基层恢复若已包含在临建维护总价内,应从新增项中剔除,避免“新增涵洞”和“便道维护”双重覆盖同一恢复面。
资料闭合建议
施工单位应把临时便道原方案、平面布置、涵洞编号、排水断面和维护责任写清楚。发生新增费用时,应按涵洞编号形成一涵一档,包含事件原因、责任判断、指令来源、施工前后照片、工程量草图和签认单。
监理审核签证时,不宜笼统写“情况属实”。对清淤、换管、加长和恢复应分别签认,并注明是否属于原包干维护范围。涉及地方协调或业主新增要求的,应附会议纪要或书面指令。
建设单位可在临建计量中设置排水设施台账,明确原设计数量、后续新增数量和维护记录。结算阶段先扣除包干维护内容,再审核真正超出合同边界的新增项目。
结论
临时便道排水涵费用审核,不能只看现场是否发生清淤和换管,而要先判断它是否属于临建包干维护义务。本案例中,2 号、3 号涵清淤换管及基层恢复不予另计,4 号涵因业主新增通行协调需求加长 6m,审核认可 15,100 元,审减 31,392 元。资料管理上应坚持“原方案、事件责任、业主指令、工程量草图”闭合后再确认新增费用。
