隧道预报做了127次,685万元为什么只认238万元?

定额计算 gonglu 3个月前 (08-06) 8次浏览 0个评论 扫描二维码
文章目录[隐藏]

“每一份预报报告都有签字,断层和涌水也是我们提前发现的,为什么这些费用还说已包含?”

结算会上,施工单位把127份超前地质预报报告按隧道里程排了一整排。

某高速公路双洞隧道全长约4.8公里。合同阶段安排地质素描、TSP长距离预报和一定数量的超前钻孔。施工进入断层破碎带后,现场连续出现掌子面掉块、裂隙水增大和物探异常。

设计和监理要求加密预报:原TSP分段进一步缩短,增加地质雷达、电法验证,并布置更多超前钻孔。施工单位累计申报新增费用685万元。

建设单位认为,超前地质预报属于隧道施工基本安全责任;咨询单位认为,同一里程同时采用TSP、雷达和钻孔,不能三种方法都按完整覆盖范围计价;审计又发现,部分钻孔后来兼作注浆孔,却在超前预报和帷幕注浆中各计了一次。

最后,685万元暂定认可238万元。

报告是真的,工作也做了,为什么仍然差出447万元?

先看685万元怎样形成

这是一个改编案例。

施工单位申报:新增TSP及其他物探126万元,超前钻孔264万元,地质素描和异常复核42万元,设备进退及等待92万元,数据解释和报告51万元,洞内高风险措施42万元,其他跟班及降效68万元,合计685万元。

审核后核减:合同基本预报责任192万元;与监控量测、注浆钻孔或多方法覆盖重复74万元;无书面加密指令、孔深记录无法闭合等96万元;卡钻处置、设备故障和组织等待等承包人风险85万元。

即:

685-192-74-96-85=238万元

这不是否认超前预报的重要性,而是把“必须做的基本工作”和“地质变化造成的合同外净增量”分开。

第一关:安全责任与支付责任不是一回事

隧道施工不能因为清单没有单列,就不做必要的超前地质预报。施工安全和质量义务必须先履行。

但从结算角度,还要判断合同如何支付:是包含在开挖支护综合价中,列入专项总额项目,还是按预报方法、次数和进尺单独计量。

如果合同已经包含全程地质素描、48次TSP和960米超前钻孔,这些基本数量不能因为施工期另行委托检测单位,就全部重新申报。

反过来,如果现场地质条件明显偏离招标资料,经设计或发包人书面要求增加方法、缩短间距、扩大钻探范围,超出基准部分应继续进行责任和计价分析。

第二关:报告批准,不等于价格批准

监理签收预报报告,说明资料已提交;设计采用预报结论调整支护,说明成果有技术价值;两者都不当然等于认可承包人申报的数量和单价。

收到加密要求时,应同步形成四张表:

  1. 原设计预报计划;
  2. 新增或调整后的计划;
  3. 变化原因及责任;
  4. 新增工程量和建议支付方式。

若只留下“请加强超前地质预报”一句会议纪要,没有明确里程、方法、频率和责任,结算时很容易变成无限加密还是承包人自行安全措施的争议。

第三关:127份报告不是127个可支付工作面

预报计量不能只数报告封面。

TSP可能按次或测线计量,超前钻探通常需要核对孔数、孔径、有效进尺和地质记录,地质雷达、电法等要核对测线、覆盖范围及数据质量。一次现场作业拆成“初报、补充报告、最终报告”,不能按三次预报计价。

还要检查不同方法的关系:多方法验证不等于一定重复,但必须说明各自目的。TSP用于长距离趋势判断,钻孔用于近距离验证;若三种方法在同一里程简单平行实施,却没有设计要求或异常依据,审计会追问必要性。

第四关:一个钻孔不能在三个项目里重复出现

隧道钻孔最容易串项。

同一孔可能先用于地质验证,后用于排水泄压或注浆。如果费用分析分别按“超前钻探成孔”“注浆孔成孔”“排水孔成孔”全额计取,就会重复。

建议给每个孔设置唯一编号,记录里程、方位、孔深、用途变化、钻机工时、取芯或岩粉记录、涌水情况以及最终封孔或利用方式。

如果后续利用已有孔注浆,新增费用应重点分析注浆材料、管路和作业,不应无条件再次计算完整成孔。

第五关:设备等在洞里,要分清在等地质还是等组织

可合理分析的等待,可能包括按指令停掌子面、为预报腾空作业面、异常复核期间无法继续开挖。

但钻机故障、人员迟到、供风不足、钻具准备不全及施工班组衔接失误,不应全部转化为发包人费用。

有力证据不是一张设备停置签证,而是:预报指令、停工起止、掌子面状态、设备轨迹、钻机工时、开挖循环记录和恢复施工时间相互对应。

一套能经住审核的预报台账

建议按“里程—地质风险—预报方法—原计划—加密指令—实际数量—成果结论—后续处置—支付来源”建立台账。

在同望中,可拆成“合同内基本预报—物探加密—超前钻探—异常复核—数据报告—洞内措施”六层,先扣原合同基准,再组新增单价。

AI可以核对预报报告里程、测线范围、钻孔编号、支护变更和计量表,筛查“同一报告重复编号”“孔深大于钻机记录”“同一孔进入多个清单”“预报范围与开挖日期错位”等异常。

超前地质预报结算真正要证明的,不是:

我们一共交了多少份报告。

而是:

哪些是合同本来就要做的,哪些是地质变化后经指令增加的有效工作。

你所在项目的超前地质预报,是按总额包干、按方法和次数计量,还是全部包含在隧道开挖综合单价中?

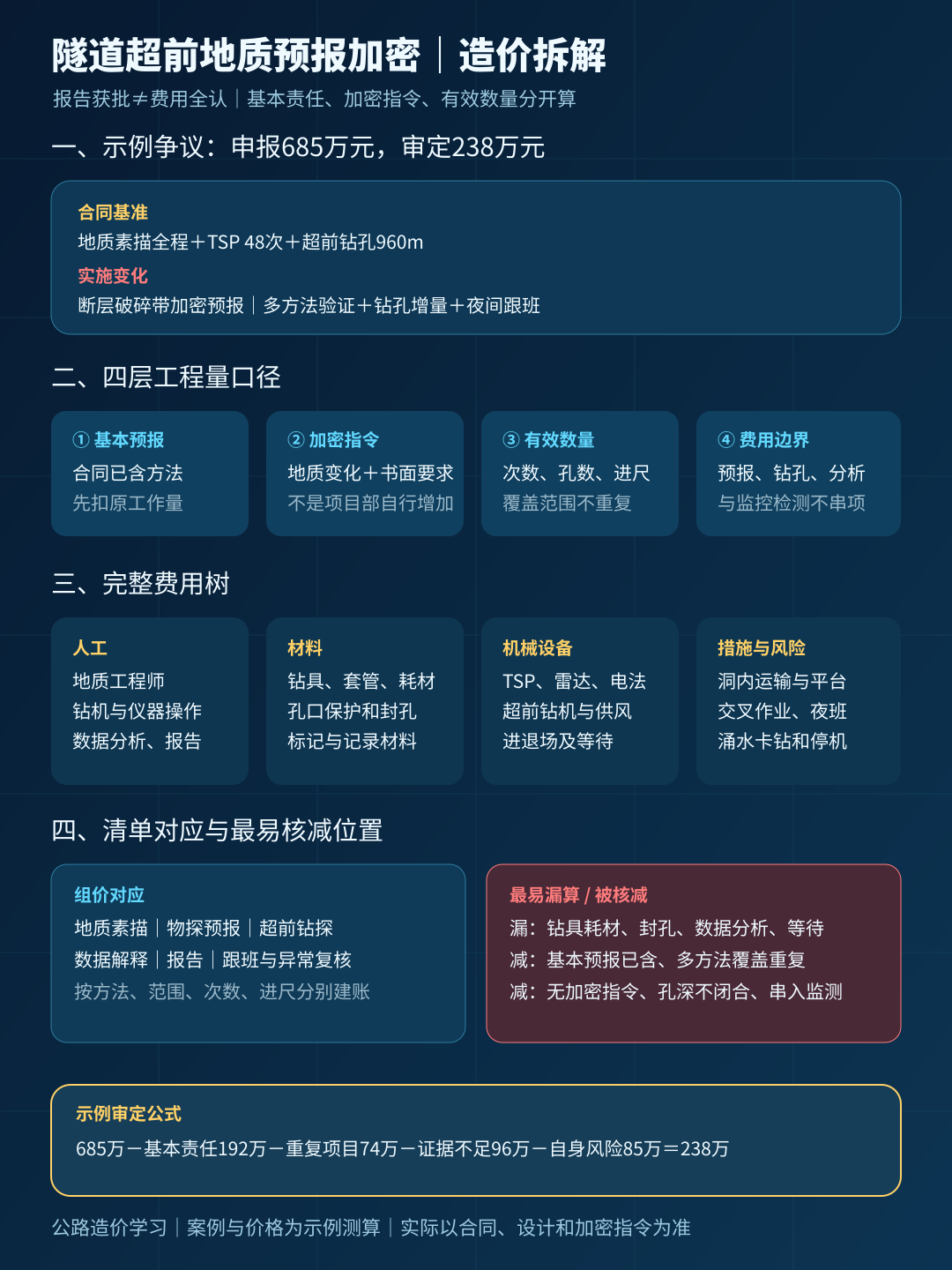

配图|隧道超前地质预报加密造价拆解图

隧道超前地质预报加密造价拆解
