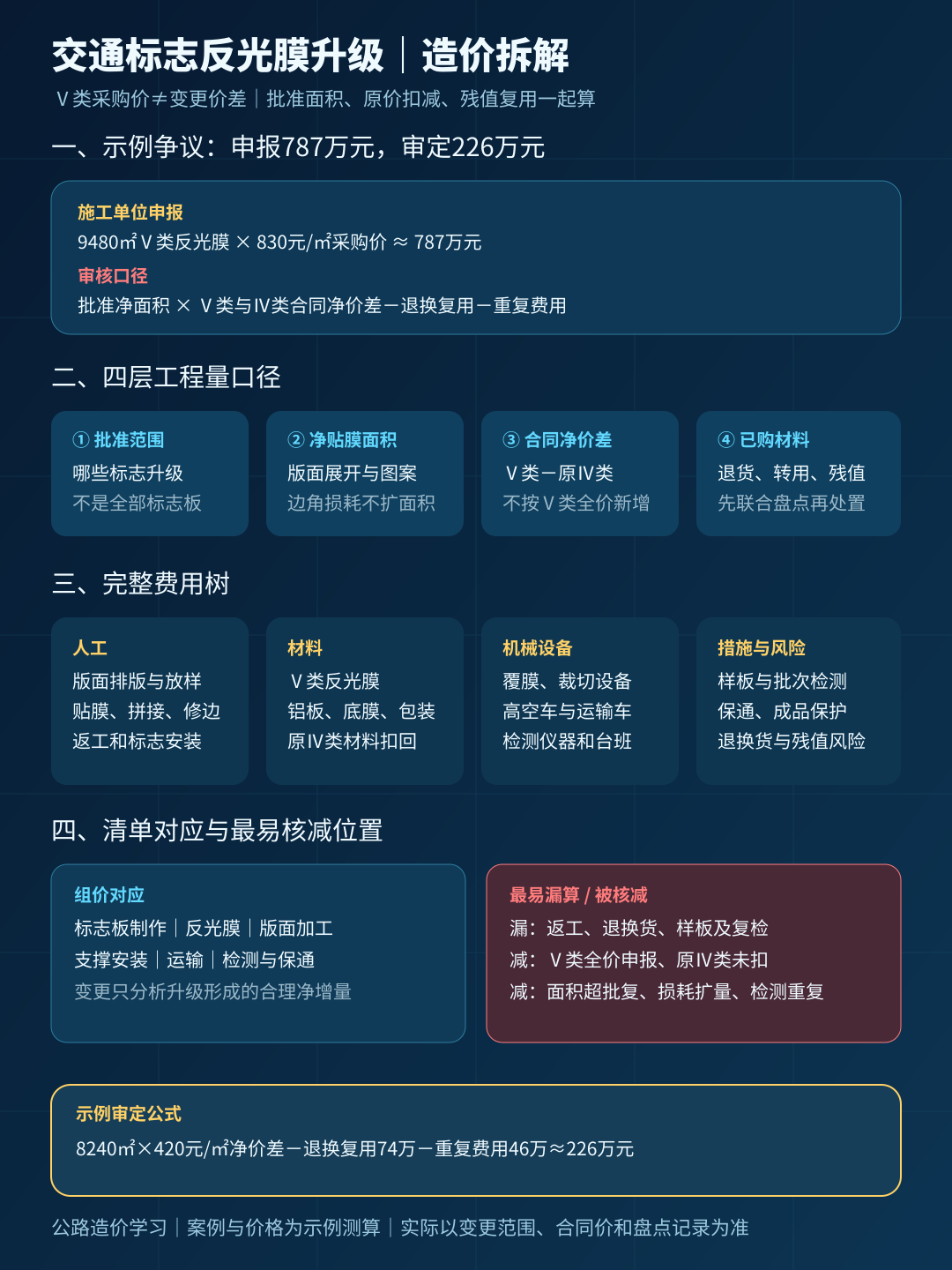

反光膜从Ⅳ类改成Ⅴ类,787万元变更为什么只认226万元?

定额计算 gonglu 3个月前 (08-07) 13次浏览 0个评论 扫描二维码
文章目录[隐藏]

“设计明确把Ⅳ类改成Ⅴ类,货也已经贴到板上了,为什么不能按Ⅴ类反光膜采购价结算?”

结算会上,施工单位把材料合同、发票、检测报告和现场照片摆到桌上。

某高速公路交安工程原设计采用Ⅳ类反光膜。施工中,建设单位为提高主线枢纽、互通出口及长下坡路段的识认效果,要求部分标志升级为Ⅴ类。施工单位采购Ⅴ类膜9480平方米,发票到场价830元/平方米,据此申报新增费用约787万元。

建设单位说,只批准了重点标志升级,并非全线;咨询单位说,原合同已经包含Ⅳ类膜,变更只能算两类材料的净价差;审计又发现,采购面积中含裁切损耗和库存,原Ⅳ类膜还有一部分可以退换、转用,贴膜加工和检测也被重复申报。

最后,787万元暂定认可226万元。

反光膜确实升级了,材料也确实买了,561万元为什么还是被核减?

787万元是怎样报出来的?

这是一个改编案例。

施工单位的申报公式很直接:

9480㎡×830元/㎡≈787万元

这个公式算的是“Ⅴ类反光膜采购总额”,却不等于“设计升级产生的可补偿净增量”。

审核后,四个口径发生变化:经批准升级的标志净贴膜面积为8240平方米;统一含税、运输和加工边界后,Ⅴ类与原Ⅳ类合同材料的合理净价差按420元/平方米示例分析;原已采购Ⅳ类膜经联合盘点可退换或转用74万元;重复计入的加工、运输及检测等费用46万元。

于是审定公式变成:

8240㎡×420元/㎡-74万元-46万元≈226万元

差额不是某一个单价被“砍狠了”,而是申报把升级范围、采购损耗、原材料扣回和重复费用混在了一起。

第一关:批准升级的是哪些标志?

“反光膜升级”必须落到标志板编号。

会议纪要写“重要路段宜提高反光等级”,不等于全线所有禁令、警告、指路标志都可以升级。施工单位应取得带桩号、板面编号、规格、原膜类别和新膜类别的变更清单。

审核工程量不能只看采购单,而应从竣工标志板反算净面积:矩形、圆形、三角形板面分别按设计尺寸计算;同一支撑上的多块标志板分别编号;文字、箭头和底膜的类别若不同,还要按版面构成拆开。

未经批准自行把普通路段一起升级,即使质量更高,也未必形成合同外支付依据。

第二关:Ⅴ类全价不能直接当新增价

原合同价里已经有一套Ⅳ类标志系统,通常包括铝板、反光膜、版面加工、支撑安装、运输、检测和管理利润等内容。

仅反光膜类别改变时,常见分析思路是:

可补偿材料增量=批准净面积×(Ⅴ类同口径价格-Ⅳ类合同已含价格)

如果把Ⅴ类膜全价新增,而不扣原Ⅳ类膜,就等于同一平方米反光材料付了两次。

“同口径”尤其重要。Ⅴ类询价若为含税到场价,Ⅳ类基价却是除税出厂价,两者不能直接相减;包装、运费、裁切、贴膜加工是否包含,也必须统一。

第三关:采购面积不等于结算面积

9480平方米采购量中,可能包括:批准净贴面积、排版裁切损耗、试贴样板、备品、未使用库存以及未经批准的扩大量。

清单按完成并验收合格的标志板计量时,裁切边角和合理损耗通常是组价参数,不是扩大结算面积的理由。施工单位可以在净价差中分析合理损耗,但不能既把损耗率加进单价,又把采购面积全部当作实体面积。

建议保存厂家排版下料图,把“原卷面积—排版面积—净贴面积—边角余料—库存”闭合起来。

第四关:已经买来的Ⅳ类膜怎么处理?

这是很多变更签证最容易漏掉的一步。

如果施工单位在正式升级指令前,按原设计合理采购了Ⅳ类膜,不能简单一句“原合同已含”就全部由施工单位承担;但也不能把原材料全额报废后,再报Ⅴ类材料全价。

收到升级通知时,应立即联合盘点:已贴、已裁、未开封、可退货、可转用其他标段、可作为备品以及只能折价处理的数量。最终费用应结合指令时间、合理采购计划、减损措施、退换货和残值确定。

没有盘点记录,结算时一方会说“全部报废”,另一方会说“都能继续用”,谁也拿不出硬证据。

第五关:加工、检测和运输有没有重复?

膜等级升级后,贴膜环境、拼接控制、样板确认和批次检测可能增加成本,但不是所有工序都要重新计一次。

铝板制作、支撑安装和常规运输如果没有变化,原则上仍由原清单承担。供应商报价已包含裁切、贴合或检测时,补充单价里不能再次叠加。若Ⅴ类膜确实需要新增专用加工或复检,应说明原工艺与新工艺差异,并提供实际发生记录。

一套能经住审核的升级台账

至少形成十项资料:

  1. 原设计及原清单材料组成;
  2. 正式变更指令;
  3. 升级标志板编号表;
  4. 原、新版面图及净面积计算;
  5. 变更时点与采购计划;
  6. Ⅳ类膜联合库存盘点;
  7. 退货、转用和残值记录;
  8. Ⅴ类膜询价、合同和批次资料;
  9. 排版裁切、领料和安装记录;
  10. 检测报告、竣工照片及支付项目对照。

在同望中,建议保留原标志板综合单价,另建“反光膜Ⅳ类转Ⅴ类净价差”补充分析,再单列经批准的返工、退换货或特殊检测。不要直接把原清单单价整体替换成Ⅴ类新价。

AI可以批量比对设计标志一览表、变更清单、版面面积、采购卷号和安装照片,筛查“有采购无批准板号”“板面面积小于领料量”“原Ⅳ类材料未扣回”“检测批次与安装日期不对应”等异常。

反光膜升级结算真正要算的不是:

Ⅴ类膜一共买了多少钱。

而是:

在批准范围内,相比原合同已经包含的Ⅳ类方案,合理净增加了多少钱。

你经历过的交通标志材料升级,是按两类材料净价差调整,还是整块标志板重新组价?原材料库存最后如何处理?
