护栏立柱岩层预钻孔与综合单价边界的造价审核

交安绿化 1212 4天前 23次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

护栏立柱岩层预钻孔与综合单价边界的造价审核

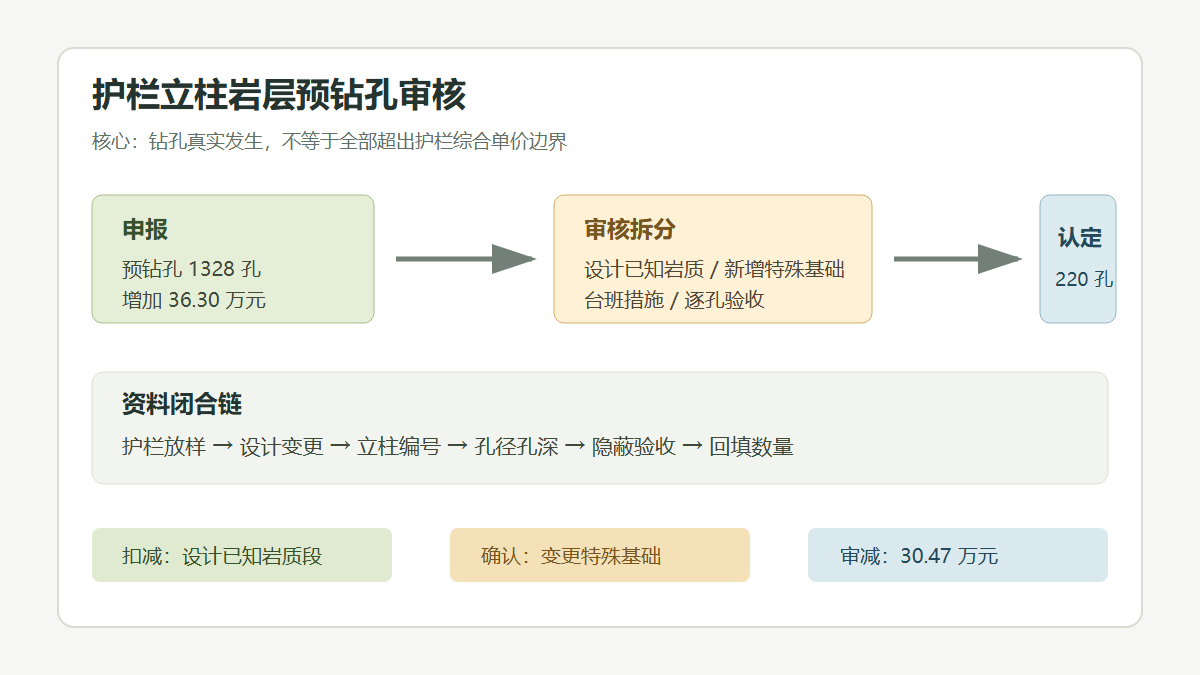

护栏立柱岩层预钻孔审核信息图

问题背景

山区公路交安工程中,波形梁护栏立柱常遇到浅覆土、强风化岩、旧路基层加固层或浆砌片石挡墙背部硬夹层。施工单位在现场采用小型潜孔钻或取芯钻预钻孔后再打入立柱,结算时容易把预钻孔、扩孔、砂浆回填、设备二次进退场等费用作为新增项目申报。

审核争议的关键不在于现场是否确实钻孔,而在于该钻孔是否超出护栏立柱安装综合单价的正常施工措施边界。若设计图纸、清单项目特征和招标答疑已说明立柱安装包含普通土层、碎石基层和局部障碍处理,且未形成设计变更,则施工困难不能自然转化为新增计价。只有当现场地质条件与设计明显不符,或护栏位置由土路肩调整至岩质边沟盖板、挡墙顶等特殊部位,并经设计、监理、业主确认改变施工工艺时,预钻孔费用才具备单独审核基础。

真实工程风格案例

某二级公路安全设施提升工程 K18+200-K31+450 段新增 Gr-A-4E 波形梁护栏。设计说明要求一般路段立柱打入深度 1.40 m,岩石路段采用预钻孔后灌注 C20 细石混凝土固定。招标清单中“波形梁钢护栏”按米计量,项目特征包含立柱、托架、防阻块、波形梁板、紧固件、安装及现场调整,但未单列岩层预钻孔。

结算时,承包人以施工日志和设备台班记录为依据,申报岩层预钻孔 1328 孔,孔径 180 mm,孔深 1.20 m,金额 29.48 万元;另申报钻机二次进场、孔内清渣和 C20 回填混凝土 6.82 万元。审核组复核护栏放样记录、地质补勘记录、监理旁站、隐蔽验收和现场照片后发现:其中 716 孔位于原设计已标注的岩质挖方路段,属于清单综合单价应考虑的安装难度;392 孔虽有钻孔记录,但没有四方签认和孔深验收;只有 K24+680-K25+120 右幅因边沟改线导致立柱移至浆砌挡墙顶后侧,形成了经设计确认的特殊基础处理,共 220 孔可单独计价。

申报金额与审核金额表格

费用项目 承包人申报工程量 申报金额(万元) 审核认定工程量 审核金额(万元) 审减原因
Gr-A-4E 波形梁护栏安装 8640 m 326.59 8640 m 326.59 按合同清单确认
岩层预钻孔 1328 孔 29.48 220 孔 4.88 仅确认设计变更段特殊基础处理
孔内清渣及扩孔 1328 孔 3.74 220 孔 0.62 与可计钻孔范围同步核定
C20 细石混凝土回填 38.2 m3 1.96 6.4 m3 0.33 按验收孔径、孔深折算
钻机二次进退场 2 次 1.12 0 次 0.00 属承包人施工组织安排
合计 362.89 332.42 审减 30.47 万元

审核逻辑

第一,先看清单边界。护栏按米计量时,综合单价通常覆盖放样、打桩、校正、紧固和局部处理。若施工单位仅以“打不下去”为理由申报预钻孔,审核方应回到清单项目特征、施工图说明和招标答疑,判断是否已经包含一般障碍处理。

第二,区分设计已知岩质路段和新增特殊条件。设计已标明挖方岩质、浅覆盖层、挡墙路段的,承包人投标时应综合考虑。施工过程中因路线、边沟、挡墙或护栏等级调整导致基础型式改变的,应以设计变更、监理指令和隐蔽验收作为新增费用依据。

第三,核实孔位、孔径和孔深。预钻孔不能只凭设备台班计量,应按桩号、左右幅、立柱编号逐孔闭合。审核时应把护栏放样表、钻孔记录、孔深检查、混凝土回填量和完工照片对应起来,剔除无编号、无验收、无影像的孔位。

第四,防止措施费重复计取。钻机进退场、现场移机、普通清渣和局部校正多属于施工组织措施,只有合同另有约定或业主要求分阶段进场时才考虑单列。若预钻孔已按综合单价计取,孔内清渣、扩孔和回填也应避免再次拆分重复。

资料闭合建议

  1. 护栏变更段应形成“设计原因、桩号范围、基础型式、立柱编号”四项闭合表。
  2. 每个可计预钻孔应有放样编号、孔径孔深记录、监理验收签字和完工照片。
  3. 施工日志中的钻机台班只能作为辅助资料,不能替代逐孔计量资料。
  4. 回填混凝土应按实际孔径、孔深、扣除立柱占位后的体积计算,并与材料进场量校核。
  5. 对设计已明示的岩质挖方路段,应在结算说明中明确其属于综合单价风险范围。

结论

护栏立柱预钻孔审核的核心,是把“现场确实采取的施工方法”和“合同允许单独计价的变更工程量”分开。一般岩质路段和施工组织导致的钻孔不宜另行计价;因设计条件变化形成的特殊基础处理,应按立柱编号、孔径孔深和验收资料逐孔核定。
