桥梁钻孔灌注桩桩头凿除与超灌混凝土扣减的造价审核

问题背景
钻孔灌注桩灌注时,设计桩顶标高以上通常需要预留一定超灌高度,以排除浮浆、保证桩顶混凝土质量。结算争议往往集中在两处:施工单位将超灌混凝土、凿桩头人工机械和外运全部按实申报;审核方则直接按设计桩长扣减,忽略了合同清单是否已将凿除、处置包含在综合单价内。两种做法都容易失真。
审核的关键不是简单以“设计标高以上”一概扣除,而是把质量控制性超灌、设计或指令导致的额外超灌,以及施工质量缺陷造成的返工分开认定。
真实工程风格案例
某互通匝道桥有 48 根直径 1.5 m 的钻孔灌注桩,设计桩顶标高统一控制。施工记录显示,常规桩每根灌注至设计桩顶以上约 0.80 m;其中 6 根因承台开挖后发现桩顶浮浆层偏厚,现场指令要求加深凿除 0.25 m。承包人申报超灌混凝土 84.82 m³、凿桩头 48 根、混凝土外运 84.82 m³及 6 根加深凿除增加费。
合同专用条款约定:钻孔灌注桩综合单价包含为保证桩顶质量所需的合理超灌、凿除和场内清理;只有经监理书面确认、超出正常施工控制范围的额外凿除,方可按变更计量。经核查,常规 0.80 m 超灌属于施工组织和质量控制要求,不另计;6 根额外 0.25 m 凿除由监理指令确认,可按实际凿除体积及约定外运运距计价。
申报金额与审核金额
| 项目 | 申报依据及金额(元) | 审核金额(元) | 审核说明 |
|---|---|---|---|
| 常规超灌混凝土 74.22 m³ | 41,553 | 0 | 已包含在桩基综合单价 |
| 常规凿桩头 48 根 | 28,800 | 0 | 清单工作内容已包含 |
| 常规弃料外运 74.22 m³ | 13,360 | 0 | 随凿桩头包含,不单独重复计取 |
| 6 根加深凿除 3.53 m³ | 5,118 | 5,118 | 有书面指令、测量及影像闭合 |
| 加深凿除弃料外运 | 636 | 636 | 按确认体积和合同运距计取 |
| 合计 | 89,467 | 5,754 | 核减 83,713 元 |

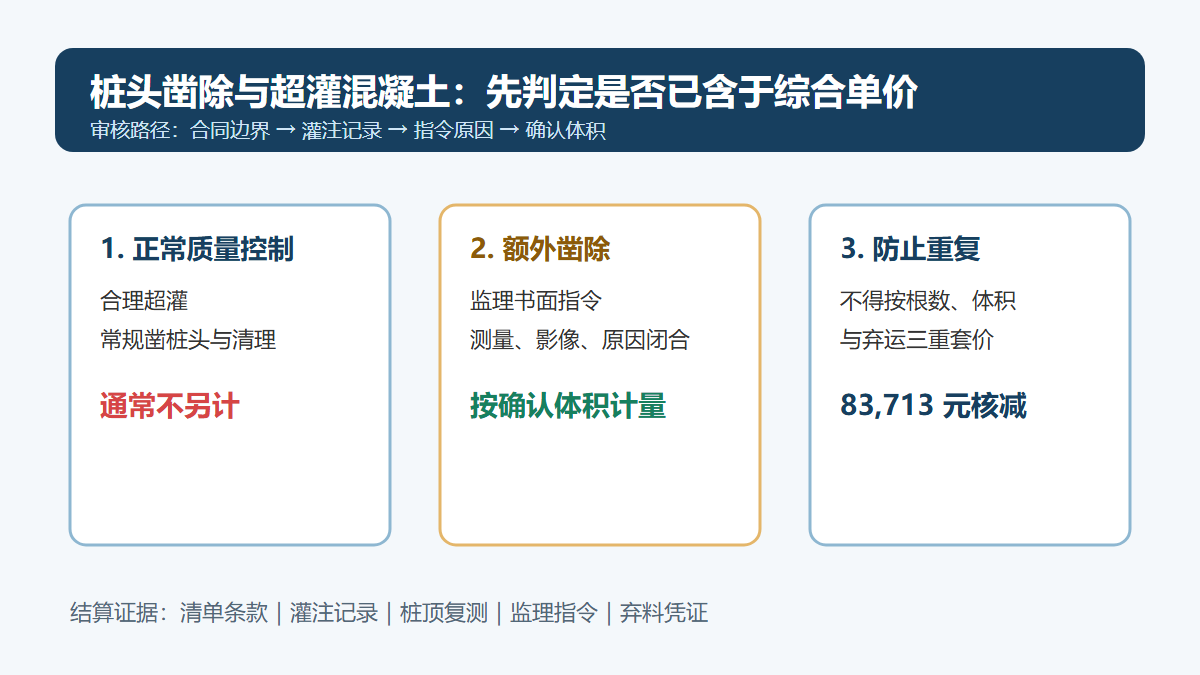

审核逻辑
- 先查清单项目的工作内容、技术规范和专用条款,确定正常超灌、凿头、清理是否已综合考虑。
- 用灌注记录、桩顶标高测量、承台开挖验槽记录复核每根桩的实际超灌高度;不能仅用混凝土小票倒推可计量工程量。
- 对“额外凿除”核验触发原因。设计变更、监理指令、不可预见地质原因可进入变更评估;因导管埋深、灌注中断或桩顶浮浆控制不当引发的返工,原则上不予补偿。
- 计量边界应以确认后的额外凿除体积为准,避免同时按根数、混凝土体积和弃运体积重复套取同一工作内容。
资料闭合建议
- 桩基灌注记录应列明设计桩顶、终灌标高、理论与实际方量,并与混凝土发货单编号对应。
- 承台开挖后形成逐桩桩顶标高复测表,附凿除前后照片和旁站签认。
- 需要加深凿除时,先取得监理指令或变更联系单,明确根数、深度、原因和责任归属。
- 外运资料应区分常规清理与确认的额外弃料,附过磅、运距和消纳凭证,避免以总方量笼统计价。
结论
桩头凿除争议的实质是“质量控制成本是否已在综合单价中覆盖”。常规超灌、凿头及清理应按合同约定由承包人承担;有书面依据且超出正常控制范围的额外凿除,才能以可复核的体积进入变更结算。把桩基记录、桩顶复测和指令链条做实,审核结论才经得起复核。
