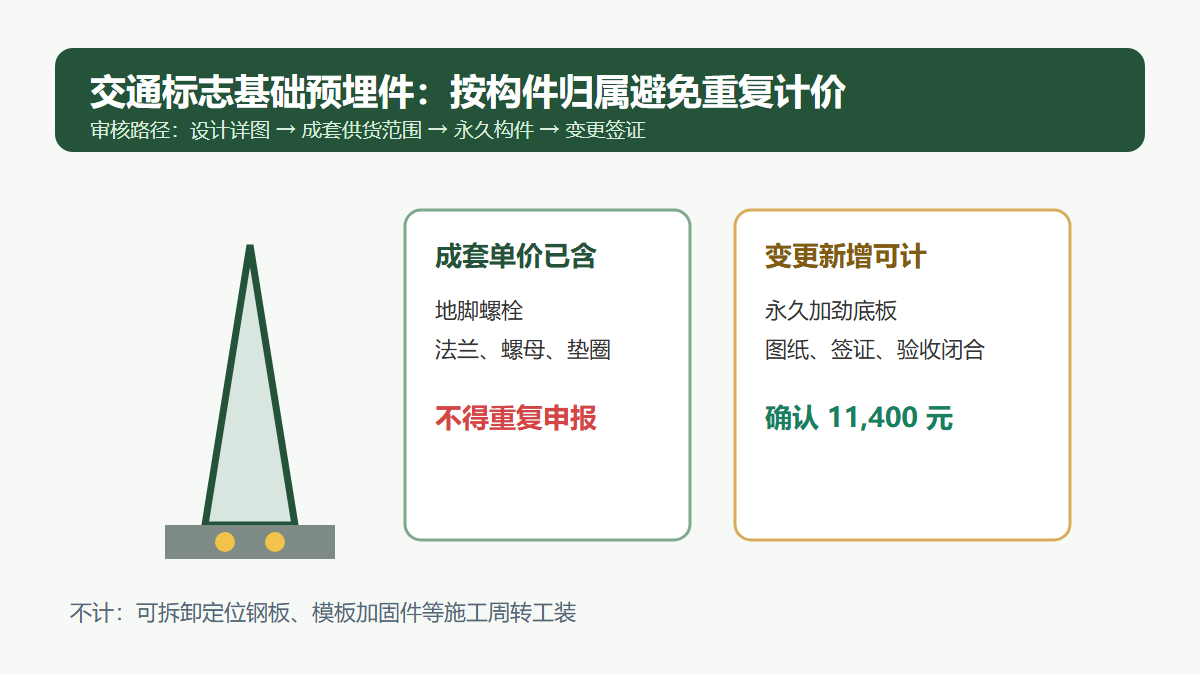

交通标志基础预埋件与立柱连接件重复计量的造价审核

问题背景
公路交通标志安装中,单柱式、双柱式和门架式标志的基础通常包含预埋地脚螺栓、法兰盘或连接构件。结算时常见承包人将基础混凝土清单中的“预埋件”与标志立柱成套单价中的“连接件”分别申报,或者把临时定位钢板、模板加固件作为永久预埋件另计。若不回到设计详图和清单工作内容,就容易出现漏计永久构件或重复计价两种风险。
真实工程风格案例
某一级公路交安工程安装 86 套单柱式警告标志和 12 套双柱式指路标志。承包人按基础混凝土项目申报 110 套地脚螺栓组件,同时又在标志立柱安装项目中申报 110 套法兰、螺母和垫圈,并对 18 套基础的“定位钢板”另行计价。
审查设计图发现,地脚螺栓、螺母、垫圈及底法兰均属于立柱成套构件;基础项目仅计混凝土、钢筋、开挖和回填。施工所用定位钢板为浇筑时的可周转工装,未留置于结构内。经核查,只有 12 套双柱式标志因现场净空调整、设计变更增加的加劲底板,有变更图纸和签证,可另行计量。
申报金额与审核金额
| 项目 | 申报依据及金额(元) | 审核金额(元) | 审核说明 |
|---|---|---|---|
| 地脚螺栓及常规法兰组件 110 套 | 52,800 | 0 | 已包含在标志立柱成套单价 |
| 基础项目内预埋件重复申报 | 18,700 | 0 | 基础清单不形成独立新增计量 |
| 定位钢板 18 套 | 6,480 | 0 | 为周转工装,非永久工程 |
| 双柱标志加劲底板 12 套 | 9,960 | 9,960 | 有变更图及现场签证 |
| 加劲底板防腐补口 | 1,440 | 1,440 | 随确认新增构件计取 |
| 合计 | 89,380 | 11,400 | 核减 77,980 元 |
审核逻辑
- 将标志结构设计图、基础配筋图与工程量清单逐项对照,先确定永久构件的归属项目。
- 以立柱出厂清单、到货验收单和安装记录核验成套供货范围;成套单价已包含的法兰、螺栓和垫圈不得在基础项目重复计取。
- 区分永久预埋件与施工辅助工装。能够拆除周转、未进入竣工图的定位件、加固件和临时支撑,不构成实体工程量。
- 对变更增加的构件,核对设计变更编号、材质规格、数量和防腐工艺;仅对变化部分按合同计价原则计量。
资料闭合建议
- 标志基础施工前应编制构件归属表,列明地脚螺栓、底法兰、加劲板分别随哪个清单项目计价。
- 立柱及附件到货验收单应记录成套编号、规格、数量及随货清单,并与安装报验单对应。
- 现场调整涉及永久构件时,必须先完成设计变更或技术核定,避免事后以照片替代变更依据。
- 保留定位工装的周转记录和拆除照片,作为其不属于永久工程的佐证;竣工图仅反映实际留置构件。
结论
交通标志基础的计价重点是构件归属,而不是材料名称是否相同。立柱成套单价已经覆盖的连接件不得拆分重复申报;临时定位工装不形成实体工程;经设计确认新增且留置的永久构件,才具备独立计量条件。设计图、供货清单、变更签证三者闭合后,重复计量风险可以在结算前消除。
相关推荐: 公路工程定额运用—防护工程(现浇混凝土护坡)(47)
1.【名词解释】 现浇混凝土护坡分为现浇混凝土满铺式护坡和现浇混凝土框格(架)式护坡。现浇混凝土满铺式护坡是指将拌制好的水泥混凝土铺设在边坡坡面形成覆盖层来保护路基坡面,达到路基防护目的的一种路基防护措施。 现浇混凝土框格(架)式护坡是 一 种由水泥混凝土建筑…
