同望正版软件销售 15850576721 刘(微信同)

涵洞接长凿毛植筋与拆除恢复费用边界的造价审核

桥梁涵洞 1212 5天前 31次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

涵洞接长凿毛植筋与拆除恢复费用边界的造价审核

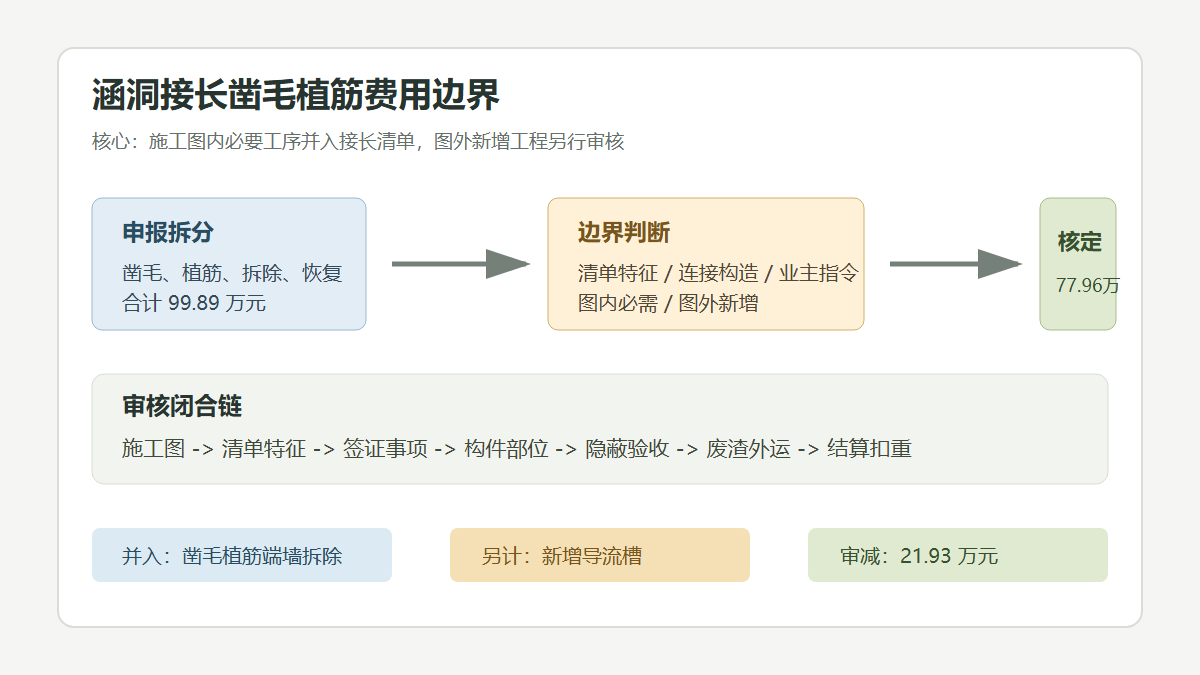

涵洞接长凿毛植筋审核信息图

问题背景

公路改扩建工程中,既有圆管涵、盖板涵和箱涵常需接长或拼宽。施工现场往往涉及老涵端墙拆除、翼墙局部破除、新旧混凝土接缝凿毛、植筋、止水处理、涵底铺砌恢复和沟渠改排。结算时,承包人容易把接长所需的常规界面处理全部拆分为新增项目,形成凿毛、植筋、拆除、外运、恢复多头申报。

造价审核的关键,是判断这些工作属于涵洞接长清单综合单价的组成内容,还是因设计变更、现场条件变化或业主新增要求形成的额外工程。尤其是凿毛植筋,如果设计图已明确新旧涵身连接构造,且清单项目特征包含接缝处理、钢筋制安、混凝土浇筑和既有构造物处理,就不能简单按新增签证全额认可。

真实工程风格案例

某国省干线拓宽工程 K12+460 处既有 1-4.0 m 盖板涵由左侧接长 6.5 m,右侧接长 8.0 m。设计图注明拆除既有八字墙,新旧涵身接缝处凿毛至坚实面,植入 HRB400 连接钢筋,接缝涂刷水泥基界面剂并设置止水带。招标清单中“盖板涵接长”按座计量,项目特征包括基坑开挖、既有端部处理、钢筋混凝土涵身、盖板、洞口工程及沟渠顺接。

结算阶段,承包人除申报涵洞接长清单 74.20 万元外,又以现场签证申报老涵端墙拆除 6.84 万元、混凝土凿毛 3.28 万元、植筋 7.96 万元、废渣外运 2.15 万元、洞口铺砌恢复 5.46 万元。审核组查阅施工图、工程量清单、技术交底、隐蔽验收、签证单和现场照片后认定:新旧涵身接缝凿毛、常规植筋和端墙拆除已属于接长清单工作内容;但右侧因地方灌溉渠临时改线,业主指令增加 12 m 浆砌片石导流槽,属于新增工程。最终仅确认新增导流槽和超出图纸范围的少量废渣外运。

申报金额与审核金额表格

费用项目 承包人申报工程量 申报金额(万元) 审核认定工程量 审核金额(万元) 审减原因
盖板涵接长 1 座 74.20 1 座 74.20 按合同清单确认
老涵端墙拆除 42.6 m3 6.84 0 m3 0.00 属接长清单既有端部处理
新旧混凝土凿毛 128 m2 3.28 0 m2 0.00 设计已明确接缝处理
连接钢筋植筋 864 根 7.96 0 根 0.00 已包含在钢筋制安及连接构造内
废渣外运 96 m3 2.15 18 m3 0.40 仅确认超出图纸范围导流槽废渣
洞口铺砌恢复 78 m2 5.46 0 m2 0.00 原洞口恢复含在洞口工程内
新增浆砌片石导流槽 0 m 0.00 12 m 3.36 业主指令新增,可另计
合计 99.89 77.96 审减 21.93 万元

审核逻辑

第一,先看接长清单的项目特征。涵洞接长不是单纯浇筑一段新涵身,通常包含既有端部处理、接缝连接、洞口顺接、临时排水和恢复。若清单已按座或延米综合计价,凿毛、植筋、端墙局部拆除通常不宜再次单列。

第二,核对设计图是否已经表达连接构造。施工图中若明确凿毛深度、植筋规格、锚固长度、止水带和界面剂做法,说明这些工作是完成接长实体所必需的设计内容。除非发生设计变更扩大范围,否则签证只能证明实施过程,不能直接改变计价边界。

第三,拆除恢复要分清“图内必需”和“图外新增”。拆除既有八字墙、端墙或局部铺砌如果是涵洞接长的前置条件,应并入接长综合单价;因地方水系、保通、产权单位要求新增的导流槽、临时挡水或超范围恢复,则应凭指令和验收资料另行审核。

第四,废渣外运应与拆除实体闭合。凡已被认定为综合单价内的拆除内容,其弃渣外运通常也随同包含;只有超出设计图和合同范围的新增拆除,才可按实测体积、运距确认外运费用。

资料闭合建议

  1. 涵洞接长应建立设计图纸、清单特征、签证事项和结算口径对照表。
  2. 新旧涵身连接部位应保存凿毛前后照片、植筋拉拔记录、隐蔽验收和钢筋编号表。
  3. 拆除工程量要按构件部位列清,区分端墙、翼墙、铺砌、渠底和临时构筑物。
  4. 废渣外运应有拆除体积计算书、装运记录、弃置地点和运距确认。
  5. 对地方水系或产权单位提出的新增恢复,应取得业主指令、设计确认和完工验收。

结论

涵洞接长费用审核不能把施工过程中的每道工序都机械拆成新增签证。凿毛、植筋、端部拆除和洞口恢复,只要属于施工图和清单项目特征内的必要工作,就应纳入综合单价边界;只有图纸范围外、由业主或设计确认新增的导流、恢复和拆除外运,才具备单独计价基础。

相关推荐: 沥青上面层油石比偏差返工费用的造价审核

沥青上面层油石比偏差返工费用的造价审核 问题背景 公路沥青上面层施工中,油石比是影响混合料高温稳定性、抗水损害和表面构造深度的关键指标。实际结算时,施工单位常以拌合站生产记录、抽提试验或现场芯样检测为依据,提出因油石比偏低或偏高导致的铣刨重铺、废料外运、重新拌…


文章来源网络,仅为传播信息之用,如有侵权联系删除
喜欢 (0)
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
