桥面泄水管系统构件拆分与重复计量的造价审核

问题背景
桥面泄水系统通常由泄水斗、格栅、连接短管、竖向排水管、弯头、伸缩接头、管卡和出水口等组成。结算争议往往不是系统有没有施工,而是清单综合单价已经包含哪些构件、排水管应按设计中心线还是采购长度计量,以及预留孔与后开孔能否同时申报。
审核时应先识别清单计量单位和项目特征,再把施工图、深化图、材料领用单与现场实测记录对应起来。采购长度包含下料余量和接头损耗,不能直接等同于完成工程量;弯头、管卡等附属件若已包含在排水管综合单价中,也不能再按“零星配件”拆项计价。
真实工程风格案例
某高速公路跨河特大桥全长 1.48km,桥面设计 112 套铸铁泄水斗,配套 DN160 高密度聚乙烯竖向排水管。施工单位结算时按材料领用台账申报排水管 1,320m,并另列弯头、伸缩接头、抱箍和不锈钢管卡 58,800 元;同时按 112 个孔申报桥面钻孔费,另计高空作业平台使用费。
审核组复核清单项目特征、泄水系统深化图、梁场预埋记录、现场影像和抽测记录后确认:112 套泄水斗均已安装;排水管按竣工图中心线实测为 1,246m,采购余量、切割损耗和库房结余不得计入实体工程量;弯头、连接件、管卡和普通安装辅材已经包含在 DN160 排水管综合单价中。112 个孔中有 96 个为预制梁施工时同步预留,相关费用已包含在梁体混凝土项目内,只有因经批准的泄水孔位置调整而新增的 16 个后开孔可以单独计价。高空作业条件属于完成排水管安装所需措施,合同未设置独立支付项。
本案例为匿名化工程风格案例,金额用于展示审核口径,不对应特定项目结算结果。

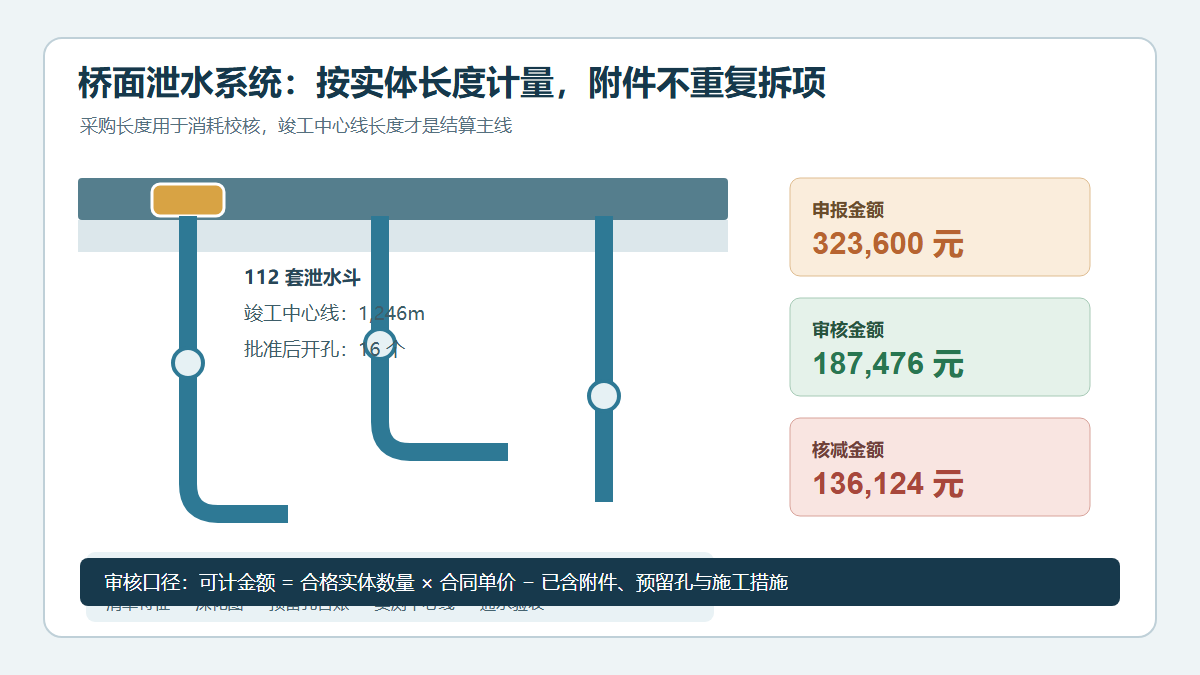

申报金额与审核金额
| 项目 | 施工单位申报口径 | 申报金额(元) | 审核确认口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 铸铁泄水斗 | 112 套 × 680 元 | 76,160 | 数量、规格与竣工图及现场一致 | 76,160 | 0 |
| DN160 竖向排水管 | 1,320m × 86 元 | 113,520 | 按竣工中心线长度 1,246m | 107,156 | 6,364 |
| 弯头、伸缩接头及管卡 | 按采购与安装记录单列 | 58,800 | 已包含在排水管综合单价中 | 0 | 58,800 |
| 桥面钻孔 | 112 个 × 260 元 | 29,120 | 仅确认批准调整形成的 16 个后开孔 | 4,160 | 24,960 |
| 高空作业平台 | 按进退场及使用费包干申报 | 46,000 | 属排水管安装措施,合同无独立支付项 | 0 | 46,000 |
| 合计 | 323,600 | 187,476 | 136,124 |
审核逻辑
- 先看清单项目特征和计量规则。若排水管综合单价明确包含管件、连接件、管卡、安装及普通损耗,实际使用这些材料不构成新增支付事项。
- 排水管工程量应按批准竣工图的安装中心线长度核定。材料采购量、领料量和下料总长只能用于消耗校核,不能替代实体计量。
- 建立“泄水斗编号—桥跨—里程—管径—下口标高—中心线长度”台账。支管、竖管和横向汇水管应分别核对,防止同一连接段在两个清单项目中重复出现。
- 区分预留孔和后开孔。梁体预制时已按图设置的孔洞通常属于主体施工内容;只有设计调整或建设单位指令造成、且合同允许另行计价的后开孔,才具备新增费用基础。
- 对施工措施单独计价必须同时满足合同有支付依据、措施并未被综合单价包含、发生原因不属于承包人施工组织责任。仅凭设备进场记录不能证明应另行支付。
- 变更造成的增减量应成对处理。新增管长、孔位或特殊管件需要确认时,也应同步扣除原设计中不再实施的对应工程量。
资料闭合建议
- 深化图应标明每个泄水斗编号、桥跨位置、管径、转弯点、出水口标高和各段中心线长度,并履行设计、监理审批手续。
- 梁场预留孔记录与现场后开孔记录应分开管理;后开孔资料需附变更指令、定位照片、成孔记录和验收签认。
- 材料台账至少形成采购、入库、领用、退库和现场结余五个数量,避免把损耗及库存直接转化为结算工程量。
- 对综合单价包含的弯头、管卡、连接件和辅材建立含量分析表,结算时按合同口径一次确认,不重复拆项。
- 竣工验收资料应保留通水试验、接口密封检查、管卡间距抽检及出水口影像,使“图纸数量—实体长度—功能验收”形成闭合。
结论
桥面泄水系统审核的核心,是把完整使用功能与合同支付边界分开:系统需要的构件不等于都可以拆项计价,采购消耗也不等于实体工程量。本案例申报 323,600 元,审核确认 187,476 元,核减 136,124 元,主要核减了采购余量、综合单价已含附件、主体项目已含预留孔以及无独立支付依据的高空作业措施费。
