中央分隔带防眩板间距调整、安装数量与破损更换费用的造价审核

问题背景
防眩板通常按块计量,表面上只需清点成品,实际结算却常同时出现设计间距、开口扣除、曲线加密、施工损耗和运营前破损等多套数量。承包人还可能将支架、连接螺栓、安装机械和二次更换人工另列费用,造成成品综合单价与补充签证交叉。
审核应从竣工线位反算设计净需求,再叠加有正式依据的加密变更,并以合格安装数量控制计量上限。采购数量反映材料流转,不能直接代替工程量;因储运、安装或施工交叉造成的正常破损,原则上属于承包人的损耗责任。
真实工程风格案例
某高速公路中央分隔带需安装玻璃钢防眩板,设计处理长度 6.20 km,标准间距 1.00 m。收费设施渐变段、中央开口及桥梁检修口合计 420 m 不设防眩板,净设置长度 5,780 m。交工前,设计单位针对一段夜间眩光敏感的小半径曲线发出变更:其中 320 m 的间距由 1.00 m 加密至 0.50 m,替换关系明确,因此净增加 320 块,而不是在原数量之外再按加密段全量增加 640 块。
合同清单“防眩板安装”综合单价 128 元/块,包含成品板、支架、连接件、运输、安装机械、调校及正常损耗。承包人按采购入库 6,420 块申报成品费 82.18 万元,又申报支架螺栓 12.84 万元、破损更换 310 块计 3.97 万元及高空作业车 6.60 万元。竣工抽检确认合格安装 6,056 块;按净长度和批准加密反算的设计上限为 6,100 块。库房盘点显示剩余 54 块,另有 310 块在运输、钻孔和交叉施工中破损,均无发包人责任事件证明。

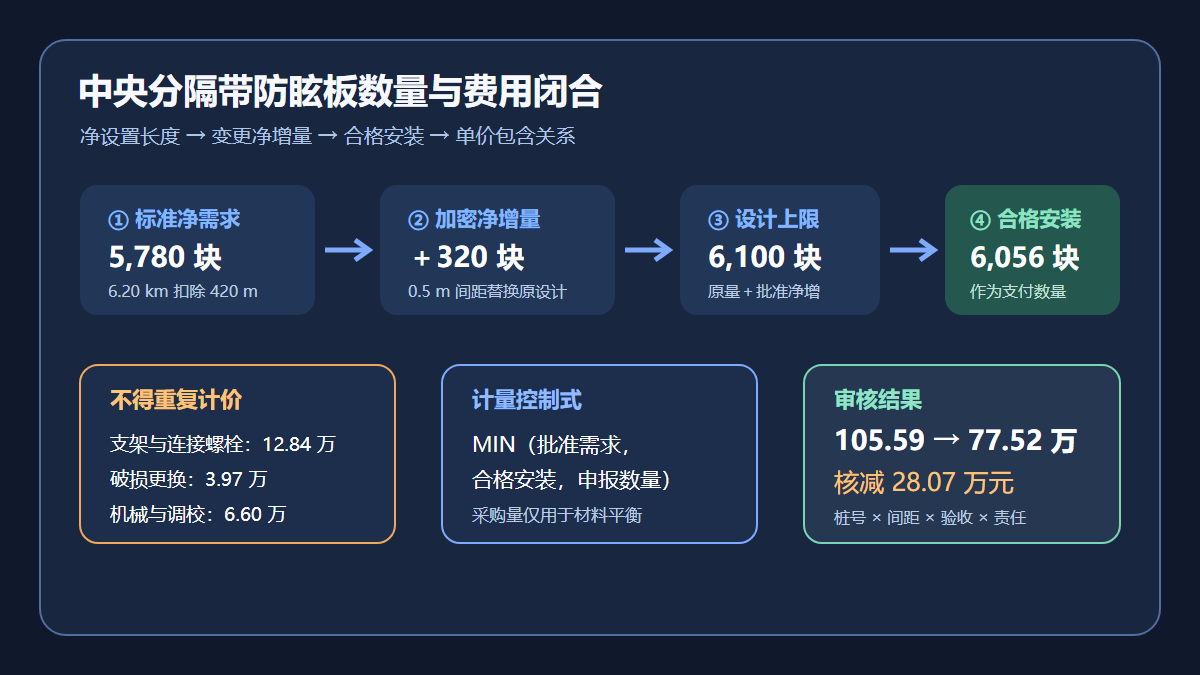

申报金额与审核金额
| 费用项目 | 申报依据与金额 | 审核依据与金额 | 核减金额 |
|---|---|---|---|
| 合格防眩板安装 | 6,420 块×128 元=82.18 万元 | 6,056 块×128 元=77.52 万元 | 4.66 万元 |
| 支架及连接螺栓另计 | 采购汇总,12.84 万元 | 已含于综合单价,0 | 12.84 万元 |
| 破损板二次更换 | 310 块×128 元=3.97 万元 | 承包人正常损耗,0 | 3.97 万元 |
| 高空作业车及调校 | 台班签证,6.60 万元 | 已含于综合单价,0 | 6.60 万元 |
| 合计 | 105.59 万元 | 77.52 万元 | 28.07 万元 |
本案例金额按常见工程参数模拟,用于展示计量与合同审核方法,不对应某一公开项目。
审核逻辑
1. 先按竣工线位反算净设置长度
以竣工图桩号为基础,逐段扣除中央开口、收费设施渐变段、检修口和其他不设置区段,再按设计间距计算标准数量。对段首段尾是否各设一块,应按设计详图统一口径,不能每个短段都简单向上取整,从而累计放大数量。
2. 加密段按“替换后的增量”计量
320 m 区段由 1.00 m 改为 0.50 m,原设计约 320 块已包含在标准数量中,变更只增加约 320 块。若直接把加密后的 640 块全部作为新增量,就会重复计算原设计数量。审核计算书应清楚列出原数量、变更后数量和净增量。
3. 计量上限取三者最小值
支付数量原则上不超过批准设计需求、现场合格安装数量和承包人申报数量三者的最小值。本案设计上限 6,100 块、验收合格 6,056 块、申报 6,420 块,因此按 6,056 块计量。采购入库、领用和破损记录只用于材料平衡,不直接决定支付数量。
4. 用综合单价组成识别重复费用
清单说明已经包含支架、螺栓、运输、安装机械和调校,相关费用不得再以采购差价或台班签证另计。审核不能只凭项目名称判断,应核对技术规范、项目特征、投标组价和专用条款,形成明确的包含关系表。
5. 破损更换按责任原因分类
运输磕碰、钻孔偏位、安装不牢和施工车辆刮碰,通常属于承包人可控制风险,正常损耗已含于综合单价。若系开放交通后第三方事故、发包人指令移位或其他非承包人原因,应具备事故记录、责任认定、现场影像、拆换数量和定价审批,方可考虑另行计价。本案 310 块均无外部责任证明,不予支付。
资料闭合建议
- 竣工图按连续桩号标注设置段、扣除段、标准间距和加密间距,并附分段数量汇总表。
- 所有间距调整应形成设计变更,明确替换范围、变更前后数量和净增工程量,避免仅凭现场联系单全量申报。
- 建立“采购—入库—领用—安装—验收—破损—库存”材料平衡表,板体、支架和连接件按批次可追溯。
- 破损更换记录应写明桩号、时间、原因、责任方、旧板去向和复验结果;涉及第三方责任时同步保存事故或保险资料。
- 在结算审核表中列明综合单价包含项,支架、螺栓、机械、调校和正常损耗不得在其他签证中重复出现。
结论
防眩板结算不能以采购了多少块作为支付起点,而应以竣工线位确定净需求、以批准变更计算净增量、以合格安装数量控制上限,再用合同单价组成排除重复费用。本案例将申报 105.59 万元审核为 77.52 万元,核减 28.07 万元。把间距、桩号、验收、材料流向和破损责任串成闭合链,才能同时解决加密段重复计量、附件另计和损耗转嫁三类常见争议。
